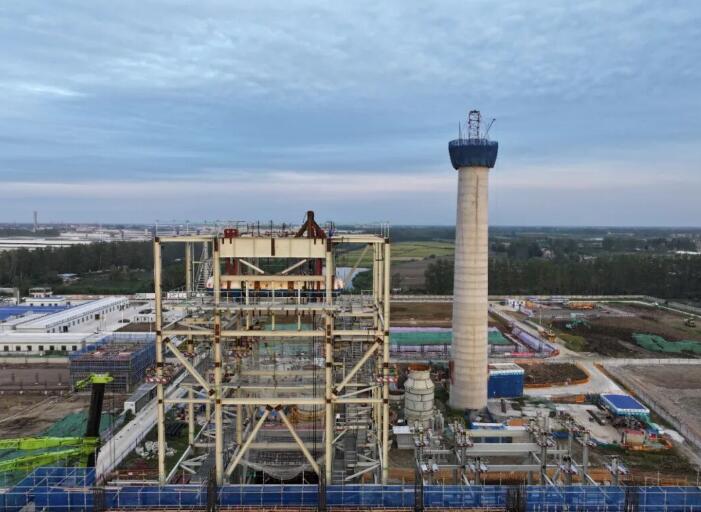

9月24日18时,天门热电项目施工现场传来振奋人心的消息:1号炉汽包顺利完成吊装就位,这一关键节点的实现,标志着项目建设取得阶段性进展。

周密部署,严谨论证保安全
1号炉汽包作为整个工程的核心设备之一,长11米,重44吨,安装位置标高37米,其重量、体积和安装高度都给吊装工作带来不小的挑战。吊装前,参建各方高度重视,组织专业团队进行全面且细致的准备。技术人员多次实地勘察,根据现场条件、汽包参数以及施工要求,精心制定了《汽包吊装专项施工方案》,并邀请行业专家进行严格审查,针对汽包起吊过程中的受力分析、风速影响、空中姿态调整等关键细节,都进行了严谨论证。
紧密配合,精准作业保质量
吊装当天,现场各岗位人员各司其职,紧密配合。吊车司机严格按照指令操作,精准控制吊车的起升、回转和降落;指挥人员通过专业的通讯设备,清晰精准地传达每一个指令;监护人员则全神贯注,密切关注吊车、吊索具以及汽包的状态,不放过任何一个可能存在的安全隐患。经过5个小时的连续奋战,汽包成功一次性就位,汽包标高偏差为不超过±5毫米,水平度偏差不超过±2毫米,完全符合施工标准。
科学防范,合理安排保进度
入夏以来为确保施工安全,同时不耽误进度,天门热电采取一系列科学有效的措施,如实行错峰上班,避开高温时段,既保证施工人员体力和精力,又提高了工作效率。施工现场配备充足防暑物资,设置临时休息凉棚,配备风扇、饮用水和防暑药品,藿香正气水、清凉油、绿豆汤。一路艰辛、一份执着,正是这些协同奋战的建设者们,在项目施工过程中书写着责任与担当。
天门热电项目1号炉汽包的顺利吊装就位,为后续工程的推进筑牢了坚实基础。天门热电始终秉持严谨细致的工作态度与科学规范的施工方法,在严守安全底线、严控工程质量的前提下,持续加快建设节奏,以精益求精的标准全力打造精品工程,以高效务实的行动全速推进项目建设,确保各项节点目标如期实现。项目投产后发挥提升区域集中供热能力、有效替代分散小锅炉、优化能源结构、推动产业绿色升级的重要作用。
