大同至天津南1000千伏特高压线路工程(津5标)开始首基铁塔组立

日期:2025-09-29    来源:津电送馨

国际电力网

2025
09/29
13:46
文章二维码

手机扫码看资讯

关键词: 特高压交流工程 输电工程 电力工程

9月26日,天津送变电工程有限公司承建的大同~天津南1000千伏特高压交流工程线路工程(津5标)开始首基铁塔组立,在天津6个标段中率先进入组塔施工阶段。

大同至天津南特高压交流工程(大同—怀来—天津南1000千伏项目)是国家电网推动的重大能源基础设施项目,计划2027年6月投运。该工程打通山西、河北至天津的电力通道,新增送电能力2100万千瓦,破解京津冀电力短缺困局,支撑区域高质量发展。预计年输送新能源电量超146亿千瓦时,配套消纳风光电800万千瓦,替代燃煤445万吨,减排1181万吨二氧化碳,加速"双碳"目标落地。送变电公司承建的津5标段新建铁塔72基,其中直线塔42基,耐张塔30基(含分体式换位塔1基),基础型式均为灌注桩基础,线路途经天津市津南区、西青区(王稳庄镇)、滨海新区。

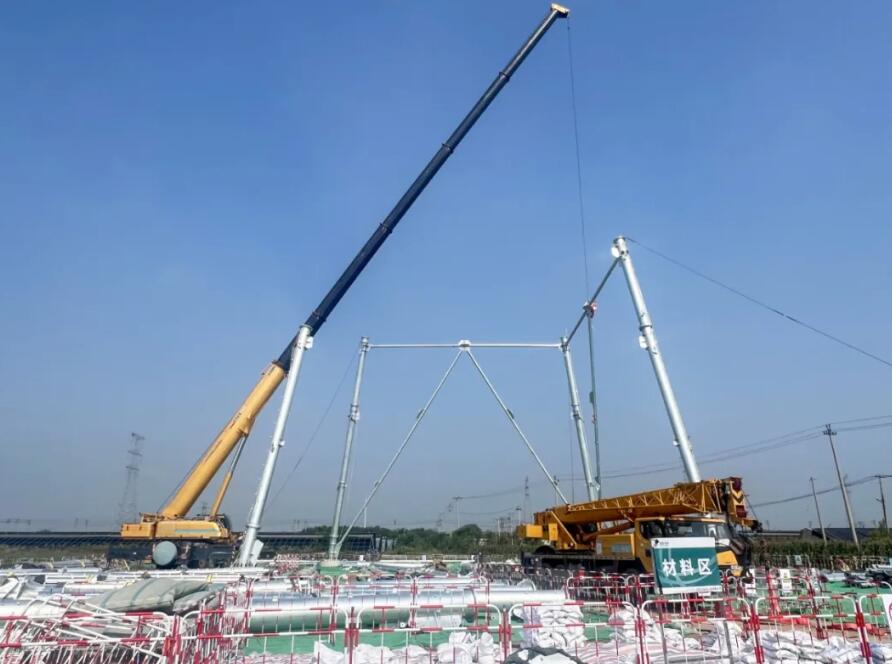

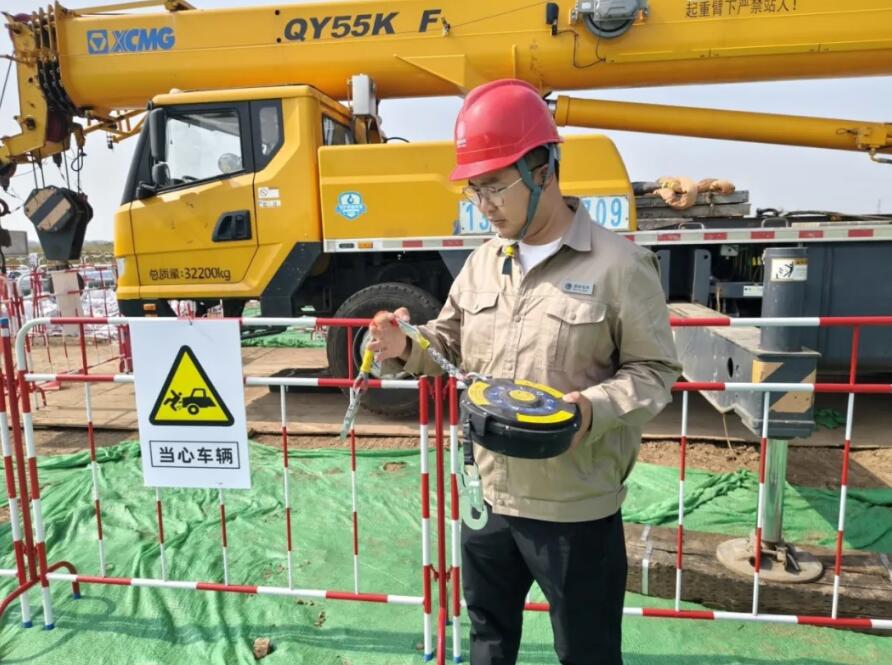

据悉,组塔首基试点位于10S010塔位,全高119.3米,塔重197.685吨,采用吊车分段组立。为确保首基组塔顺利开展,送变电公司提前策划,认真开展现场踏勘,严格按照标准化管理要求,编制具有针对性、实施性强的单基策划,规范组塔方案审批流程,确保方案合规合理。同时,项目部合理规划首基试点现场施工区域,设置安全警示标志,严格落实安全文明施工措施,为组塔首基试点顺利举行奠定基础。在铁塔首基组立开始前,津5标接受了国网工研院、监理的检查,验收组专家们详细查验施工机具及资料,资料齐全,各项数据都符合施工标准,顺利进入杆塔组立阶段。

下一步,送变电公司将统筹安排跨越施工等重点工作,细化安全防护内容,动态调整施工计划,制定针对性纠偏措施,结合组塔计划,不断优化施工组织安排,确保工程按照既定节点完成全线贯通任务。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
