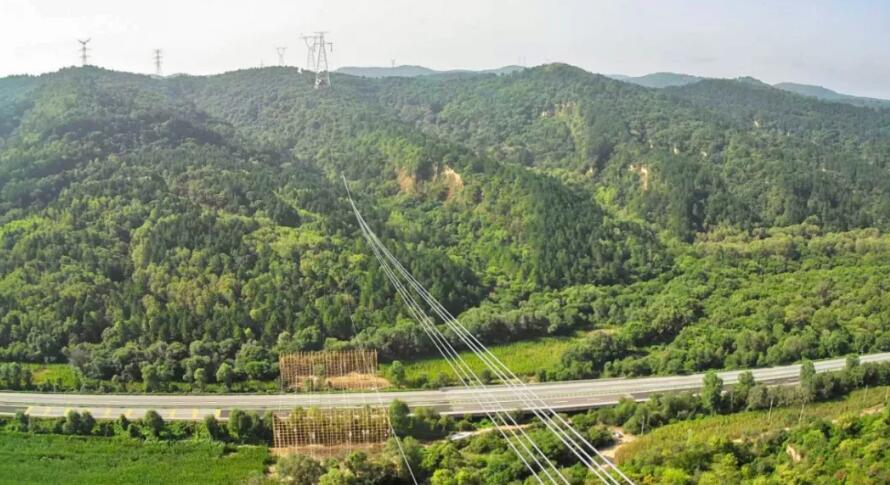

近日,由天津送变电工程公司承建的陕北至关中第三通道750千伏线路工程(线路包8)完成跨越青兰高速,330千伏洛壶Ⅰ、Ⅱ线施工,标志着该标段全面转入架线施工阶段。
在跨越330千伏洛壶Ⅰ、Ⅱ线施工施工中,为协调停电作业时间,输二分公司施工项目部与运维、调度等单位反复磋商,经过数次会议讨论最终确定方案,施工环节严格遵循规范办理第一种工作票,经运维单位细致复勘后予以签发,且施工全程严格执行要令交令制度,确保跨越施工时,线路处于停电状态。通过验电、挂接地线并装设保护套管的措施,保证了跨越施工的安全。

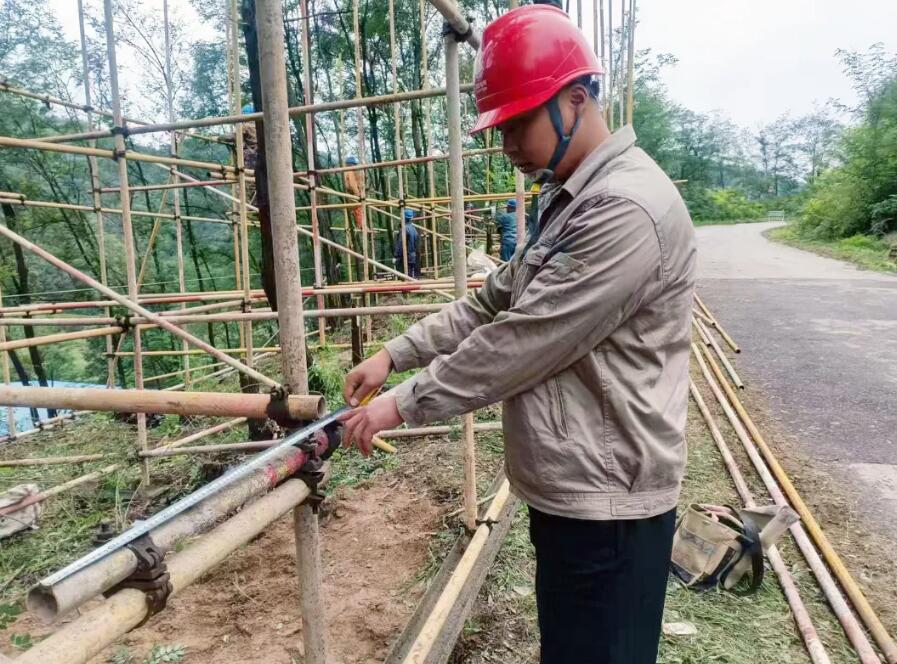

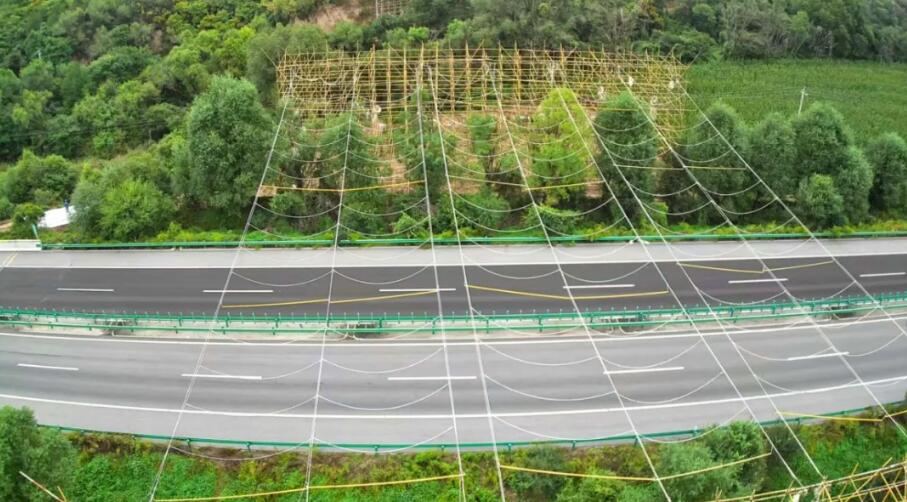

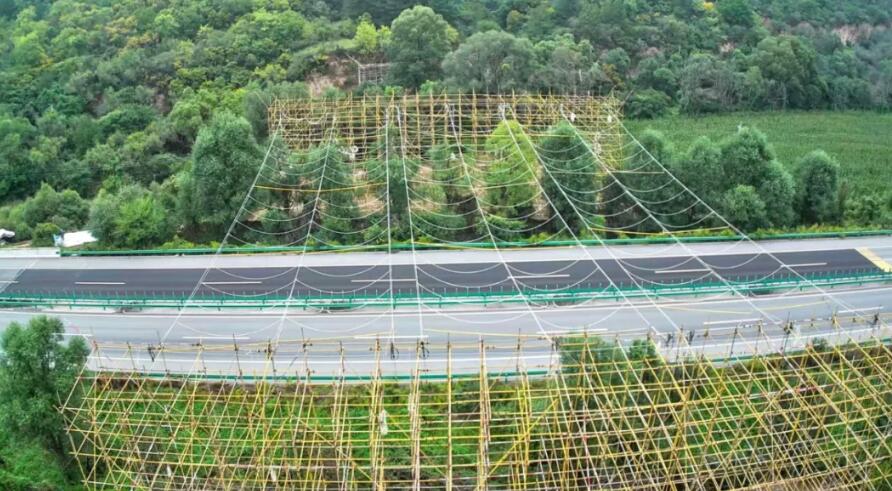

面对跨越青兰高速的任务,项目部提前三个月完备相关手续资料,联合监理、设计、业主、高速管理方、交警等多部门开展现场勘查,据此精心编制施工方案。获通过后报送高速管理单位,由其组织交警部门、道路运维单位及外部专家召开专项会议进行审核,通过模拟推演确保方案可行无误后,在现场付诸实施。封网施工前,项目部对跨越架进行全面且严格的验收,封网期间在交警部门的全力配合下实施断交作业,封网之后每日对地锚拉线及网片状况进行检查,架线施工严格按照既定方案稳步推进。
项目部牢固树立“以质取胜、质量第一”的施工理念,建立健全全方位、全过程的质量管理体系。在架线过程中,组织定期分析质量通病,研究制定相应措施,不断提升架线、紧线、附件安装施工现场标准化工艺水平。按照施工方案,细化、合理安排,根据现场实际情况及时调整人、材、机各项资源配备,同时做好导地线保护措施,减少不必要的返工返修,从而保障架线施工的顺利完成。
下一步,输二分公司施工项目部将继续发扬“津送铁军”精神,全面加强现场管控,做好各项安全措施的同时,严格落实现场质量、安全、防汛要求,确保施工安全目标实现,为工程顺利贯通打下坚实的基础。
