金秋时节,由贵州送变电有限责任公司承建的诗乡至务川500千伏线路工程建设迎来冲刺期,整体进度已达80%。项目部全体人员斗志高昂,正全力以赴向全线贯通目标发起最后攻坚。

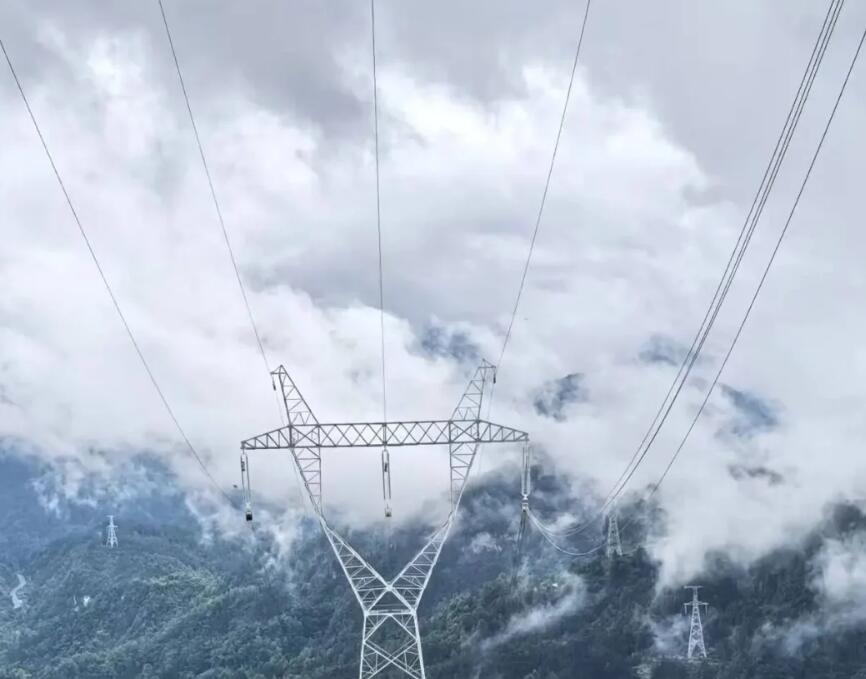

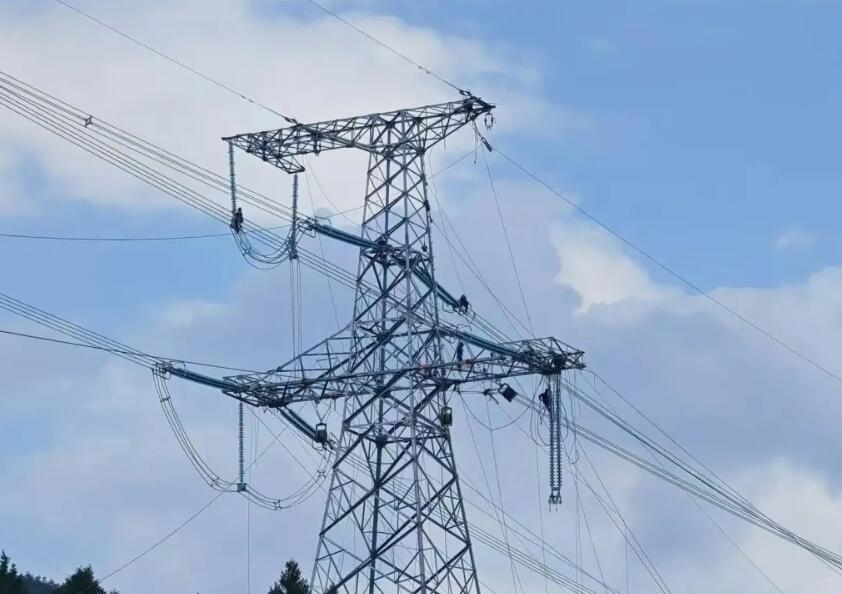

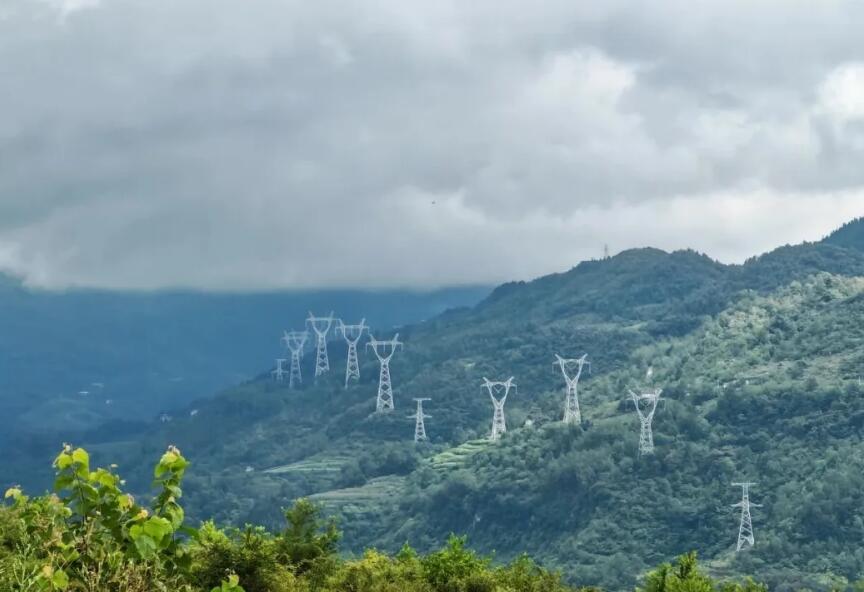

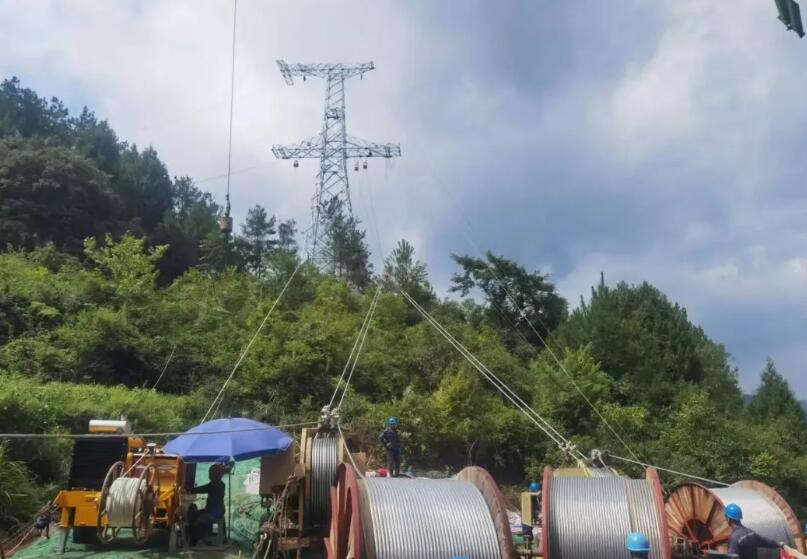

“目前,我们已完成导地线展放86.319公里,约占放线总量的67%。”现场项目负责人梁开勇介绍到,项目部集中优势资源,按照“流水作业、依次推进”的作业策略,采用张力放线法,在地势陡峭的施工沿线拉开阵势,沿线路逐基塔进行导地线展放工作。

施工过程中,项目面临多重挑战:路径复杂,跨越众多,需跨越高速公路及国道省道共计7次,跨越10千伏、35千伏及110千伏电力线路101次,施工协调难度大,安全风险高;多数塔位地处陡峭山区,设备运输和导线展放难度大;天气多变导致有效作业时间被严重压缩。为此,项目部提前与高速公路管理部门、当地供电局等部门沟通,完善跨越手续,搭设稳固跨越架并布设封网,采用无人机展放导引绳提升效率,在山区修筑临时便道并组织马帮运输,确保材料精准送达,动态调整施工计划,抢抓降雨间隙连续作业,全力推进工程建设,施工过程,安排专人全程监护,确保万无一失。

在当前雨季施工中,项目部将安全生产放在首位,建立气象预警机制,及时发布预警,遇雷暴、大风等恶劣天气果断停工撤离;严格落实防滑、防触电措施,加强对临时设施、施工机具的检查,确保施工环境安全。同时,项目部紧盯放线过程中的质量控制,严防导线磨损、污染,确保每个压接点都符合规范要求,做到“干一段、成一段、优一段”。

目前,项目部已组织300余名建设者投入冲刺收官战,确保项目安全、高效、如期投产!据悉,工程建成后,直接满足遵义东北部、东部及北部地区快速增长的电力负荷需求,提高供电可靠性,满足电力负荷需求,同时还能丰富电网结构,为电力供应提供坚强支撑。
