9月8日,由龙源工程实施PMC管理的秦皇岛发电有限责任公司2×350MW等容量替代热电联产项目16号管带机上部钢结构全线吊装贯通,向着机组投产目标又迈出了坚实的一步。

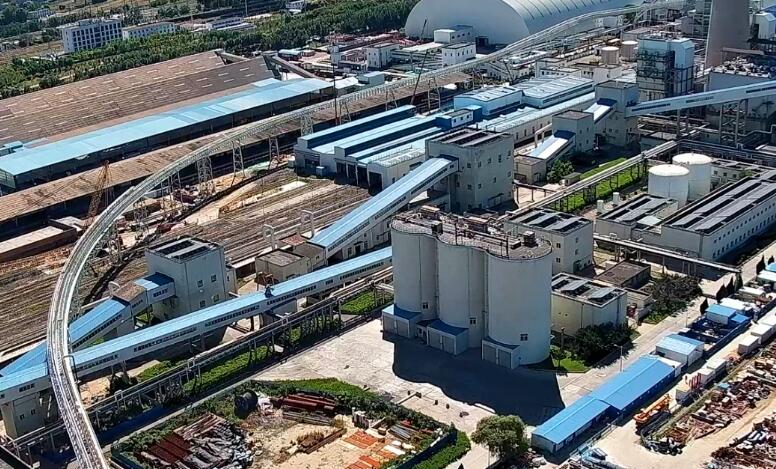

秦皇岛替代项目16号皮带采用长距离曲线带式输送机,上部采用全钢结构设计,设计总长845米,提升高度8.9米,最大倾角2.5度,水平转弯角度67.57度。钢结构通过新建碎煤机室、10号转运站进行连接,期间跨越老厂6台在运机组、6股铁路专用线及2道输煤栈桥。
在项目建设过程中,项目部始终坚持“善于想事、勇于干事、敢于担当”的管理理念,将精细化管理贯穿于施工全过程。为确保工程精准落地,项目技术人员联合设计院及设备厂家,对基础放样图中的每一个坐标点进行精确复核与定位,并经过五轮方案优化调整,成功避让老厂既有施工道路、检修通道及地下接地设施,有效降低了施工干扰与安全风险。针对现场场地受限的难题,项目部在施工方案评审阶段主动提出创新建议,采用栈桥地面组合后滑移就位的吊装工艺,巧妙化解了组合场地不足的瓶颈问题。同时,项目部强化统筹调度,每周定期召开输煤系统施工专项推进会,细化分解施工计划;特别是在涉铁段施工期间,坚持每日早开碰头会,紧密对接铁路天窗期安排,抢抓关键节点,全力保障施工进度平稳受控。
16号管带机上部钢结构全线吊装贯通,充分体现了团队管理的专业性,提升了龙源工程及电力工程公司品牌价值。
