华能东莞燃机二期项目实现双投

日期:2025-09-26    来源:中国能建东电一公司

国际电力网

2025
09/26
10:56
文章二维码

手机扫码看资讯

关键词: 火力发电 火电项目 燃机发电

9月25日9时58分

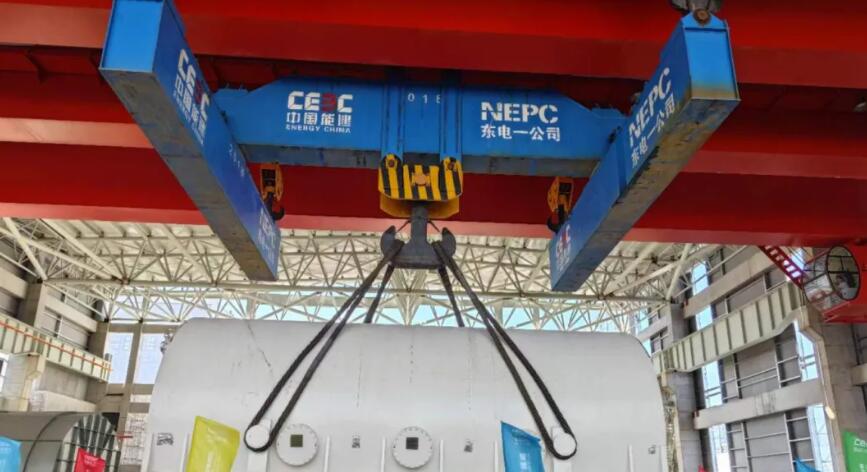

华能东莞燃机二期安装工程项目

4套机组顺利通过168小时满负荷试运行的“终极考核”

各系统运行平稳、指标参数优良

具备长期稳定运行条件

这是继7月31日3套机组顺利投产后

又一重大喜讯

至此

该项目年内“双投”目标全面实现

正式迈入商业运营阶段

作为华能东莞燃机二期项目3、4套机组的施工单位,此刻,全体参建人员心中满是胜利的喜悦和奋斗的自豪。

回溯项目建设历程,自2023年12月26日余热锅炉首吊以来,项目团队始终与业主、监理、设计单位紧密协作,在公司领导的大力支持下,精细组织、合理安排、科学统筹,面对酷暑炙烤、暴雨侵袭、台风干扰等多重挑战,全体参建人员上下同心、攻坚克难,以 “不畏难、不退缩” 的劲头攻克现场一道道难关,持续续写能建人战无不胜的奋斗篇章。

2024年1月至2025年9月期间,项目部相继完成了燃机就位、汽机台板就位、发电机就位、DCS受电、厂用电受电、化学制水、锅炉水压、汽轮机扣盖、锅炉化学清洗、燃机点火吹管、机组整套启动、3、4套机组168小时满负荷试运等多个里程碑节点“一次成功”,用高效履约向业主交出了一份满意答卷。

施工高峰期,公司领导多次亲临现场靠前指挥、一线决策。为高质量打赢燃机点火、余热锅炉吹管、汽机冲转定速、整组并网“四大核心战役”,公司专门成立由副总工程师姜万军挂帅的 “项目督导组”,通过优化安装调试流程、强化各施工单位协同,实现专业间无缝衔接。其中,机、炉、电、热、调等专业人员更是以汗水浇筑工期里程碑,用实际行动诠释能建人敢于拼搏、永不言败的精神内核,生动彰显能建铁军的过硬作风与责任担当。

项目名片

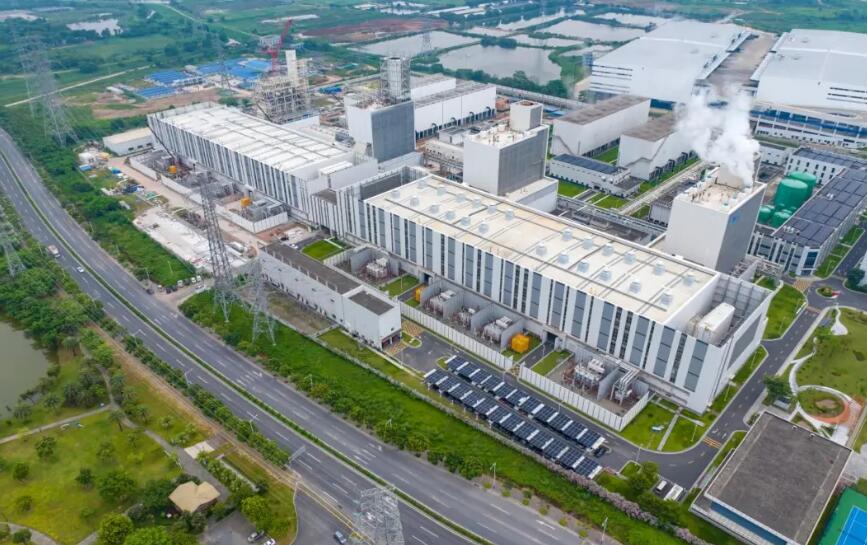

东莞燃机二期项目位于东莞市谢岗镇粤海银瓶创新区,是广东省“十四五”能源发展规划重点项目,本期建设两套498.48兆瓦(9F级)燃气-蒸汽联合循环调峰发电机组,主厂房采用一拖一分轴低位大平台运转层布置。

二期项目建成后,将成为东莞地区骨干电源,年发电量达40亿干瓦时,节约标煤32万吨,减少碳排放160万吨,进一步满足广东省电力负荷增长需求,优化地区电源结构,提升能源供应保障能力,助力粤港澳大湾区能源结构绿色转型和经济发展。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
