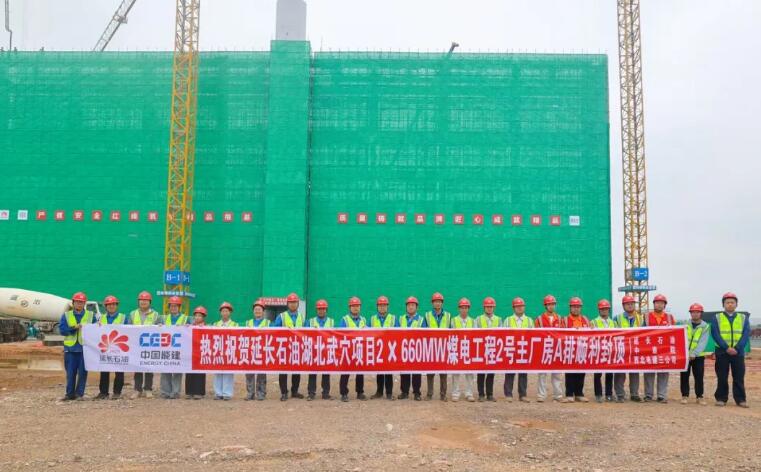

9月20日,延长石油湖北武穴2×660MW煤电工程项目2号主厂房A排结构顺利到顶,标志着项目主体结构施工取得阶段性突破,为后续汽轮发电机等核心设备的安装打下了扎实基础。

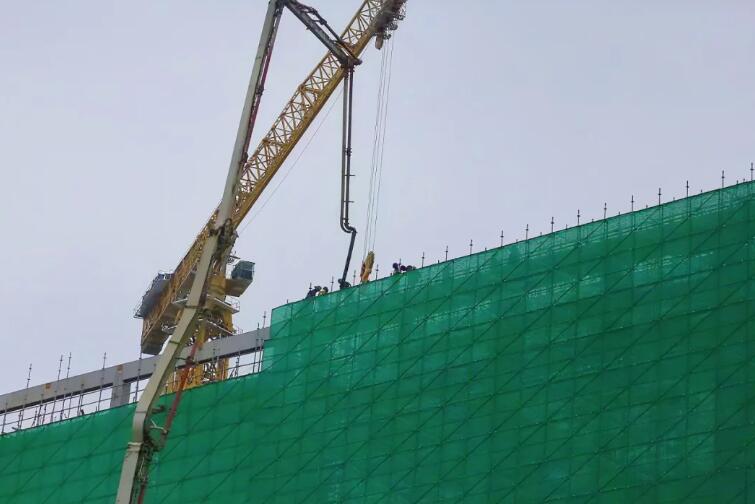

2号主厂房A排采用钢筋混凝土排架结构,纵向共8跨,总长78米,高度为36米,有6层结构,自2025年7月27日A排开始搭设至到顶历时55天,该结构不仅承担着汽机房上部荷载的关键支撑作用,其施工精度更直接影响后续设备安装的适配性。自开工以来,项目团队面临夏季高温、高空作业风险高等多重挑战,但在不断的努力之下实现了A排的顺利到顶。
为确保施工进度稳步推进,西北电建三公司项目团队优化施工方案,细化技术措施,加强安全和质量管理,着重对脚手架搭设、钢筋绑扎、预埋件、模板安装等工序加大过程检查力度,确保了施工生产安全和质量工艺水平达标成优。
此次主厂房A排到顶为之后主厂房封闭工作创造了良好的施工条件,是武穴项目在工程推进过程重要的一环,更是武穴项目书写在荆楚大地上的关键一笔。
该项目位于黄冈武穴市田镇,项目建成后,可有效调节枯水期“金上-湖北”电力供应,升级强化鄂东电力系统的电源支撑作用,提高湖北电网安全稳定水平及供电可靠性,满足深度调峰的需要,对推动地方经济发展具有重要意义。
