陆丰1号机组CA05与CB组合模块整体吊装成功

日期:2025-09-25    来源:核美陆丰

国际电力网

2025
09/25
10:16
文章二维码

手机扫码看资讯

关键词: 陆丰核电 核电项目 核电工程

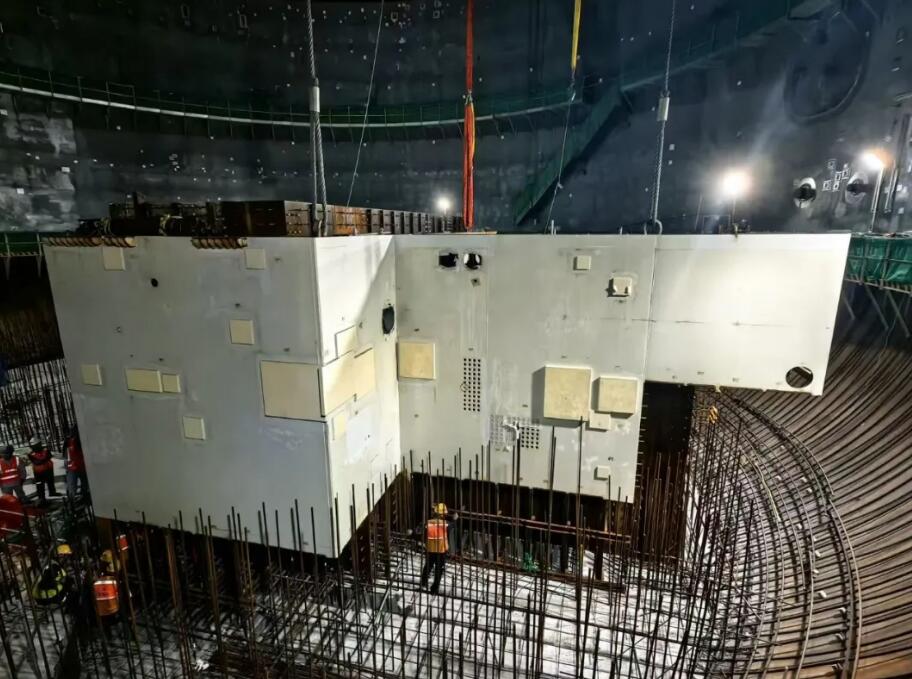

2025年9月6日20时18分,陆丰核电1号机组反应堆厂房CA05与CB22-25五合一组合模块顺利完成整体吊装,过程平稳有序、安全受控,标志着这一施工技术在国内首次成功实施应用。

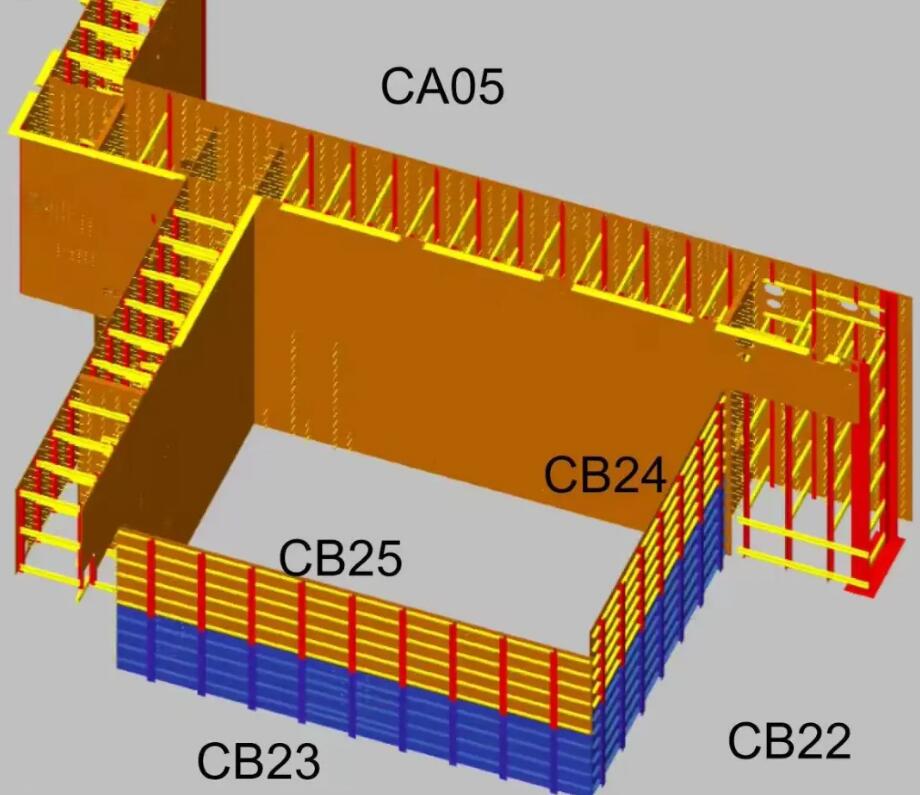

此次吊装的组合模块是反应堆厂房化学与容积控制系统关键设备房间的主体墙体结构。与传统施工方式相比,本次采用的"五合一"整体吊装方案实现了多项重要创新:

首先在作业效率方面显著提升。将原本5次岛内吊装作业整合为1次,减少4次高风险起重作业,既降低了安全风险,也减轻了对岛内其他施工活动的干扰。

其次在工程质量方面有效提高。将多个模块的拼装、焊接等工作前移至条件更好的预制场地完成,改善了作业环境,避免了交叉施工影响,进一步保障了焊接质量与施工精度。

同时在建设周期方面得到优化。该工艺为反应堆厂房内部结构施工节省了宝贵时间,为后续核电项目模块化施工积累了实践经验。

面对组合模块结构复杂、易变形、就位精度要求高等挑战,陆丰核电项目管理团队提前数月开展技术攻关,通过三维建模、吊装仿真计算和防变形工装设计,确保了方案可行性。项目还组织协调四家主要承包商,通过专题研讨、独立验算和现场核查,逐一解决了吊装工艺、钢筋干涉等技术难题。

此次CA05与CB组合模块的成功吊装,是陆丰项目管理团队积极践行“未模创模”目标的一次生动体现,此次实践不仅为1号机组后续优化施工积累了宝贵经验,也为2号机组的建设提供了可复制的优秀范本。后续项目管理团队将继续深入践行"严慎细实"工作作风,大力弘扬"陆核精神",坚持"三个围绕"价值导向,持续探索和推进核电建造技术的创新与应用,为陆丰核电1、2号机组工程的高质量建设保驾护航。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
