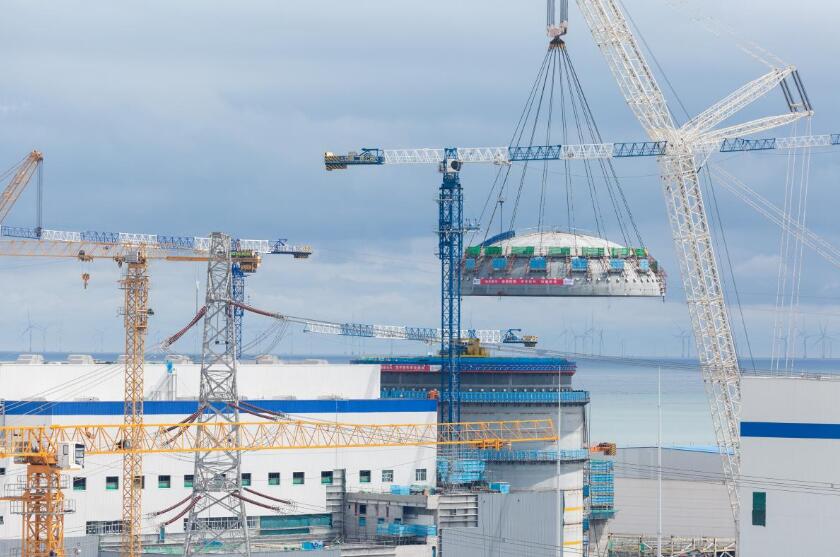

近日,国家电投集团山东核电海阳核电4号机组核岛钢制安全壳顶封头模块吊装就位。至此,核岛主要设备和模块已基本引入完毕,施工由土建转入安装阶段。
海阳核电二期工程3、4号机组是国家“十四五”规划重点项目,采用自主设计的第三代先进核电技术,单台额定容量为125.3万千瓦,于2022年7月开工建设。项目建成以后,海阳核电4台机组年发电量可达400亿千瓦时,能够满足山东省一半居民生活用电需求。
此次吊装的顶封头筒体端直径约40米,高约11米,重约658吨,由64块封头板、围堰、空气导流板、附板等共同组成。安全壳顶封头模块在吊装前进行了预先核清洁及贴膜防护,集成安装了氢气点火器系统、消防喷淋系统以及临时通风系统,有效降低了核岛内施工作业量,并为工作人员提供了良好的作业环境。
为了确保钢制安全壳顶封头就位节点的顺利实现,建设团队以建设精品工程为目标,坚持一次把事情做好,开展了大量模拟演练,对吊具选型、作业流程、应急预案等各环节进行了反复论证与优化,精心组织施工,确保吊装圆满完成。
