江西省能源局关于宜春500千伏输变电工程项目核准的批复

日期:2025-09-23    来源:江西省发展和改革委员会

国际电力网

2025
09/23
09:38
文章二维码

手机扫码看资讯

关键词: 输变电工程 变电站 电力工程

2025年9月18日,江西省发展和改革委员会发布《江西省能源局关于宜春500千伏输变电工程项目核准的批复》。

据批复内容显示,该项目总投资34221万元,其中项目资本金6844.2万元,项目资本金占项目总投资的比例为20%。项目资本金由国网江西省电力有限公司全额出资。

宜春500千伏变电站新建工程内容规模:安装1×1000兆伏安主变压器、1组60兆乏并联电容器,2组60兆乏并联电抗器,新建4回500千伏出线(至孔目江2回、安源2回)、6回220千伏出线(至锂电2回、明怡2回、沙潭1回、备用1回至万载西)。

孔目江~安源Ⅰ、Ⅱ回π入宜春变500千伏线路工程项目建设内容规模:

(1)线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线162号、163号附近π接点,终点为宜春500千伏变电站,新建线路长2.4千米。其中,至安源侧1.1千米,至孔目江侧1.3千米,均采用双回路架空设计,导线采用4×JL3/G1A-630/45钢芯高导电率铝绞线,地线两根采用72芯OPGW-150光缆。

(2)π接点之间拆除原线路长度0.7千米(含铁塔2基,分别为孔目江~安源500千伏Ⅰ、Ⅱ线162号、163号),重新紧线调整π接点附近弧垂段线路长度4.16千米,更换原线路杆号牌566套(孔目江~安源500千伏Ⅰ线283套、Ⅱ线283套)。

(3)孔目江~安源500千伏Ⅰ、Ⅱ回线路普通地线更换为72芯OPGW-120光缆。其中,安源侧改造线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线163号塔附近(宜春500千伏变电站线路π接点),终点为安源500千伏变电站,将普通地线GJ-80更换为72芯OPGW-120光缆,长度为48.5千米;孔目江侧改造线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线162号塔附近,终点为孔目江500千伏变电站,将普通地线GJ-80/JLB35-120更换为72芯OPGW-120光缆,长度为69.8千米(GJ-80地线59.5千米、JLB35-120地线10.3千米)。

具体内容如下:

江西省能源局关于宜春500千伏输变电工程项目核准的批复

赣能电力字〔2025〕82号

国网江西省电力有限公司:

报来《国网江西省电力有限公司关于江西宜春500千伏输变电工程核准的请示》(赣电发展〔2025〕491号)及有关材料收悉。根据有关规定,我局委托江西省政府投资项目评审中心完成了宜春500千伏输变电工程项目核准的评估。经研究,现就宜春500千伏输变电工程项目核准事项批复如下:

一、为满足我省用电负荷发展需要,进一步优化宜春南部地区电网网架结构,保障电网安全稳定运行,依据《行政许可法》《企业投资项目核准和备案管理条例》(国务院令第673号)、《企业投资项目核准和备案管理办法》(国家发展改革委令第2号)、《江西省企业投资项目核准和备案管理办法》(省政府令第236号)、《“十四五”电力发展规划》和《江西省“十四五”电力发展规划》等文件,同意建设宜春500千伏输变电工程项目(2506-360000-04-01-964832)。

项目单位为国网江西省电力有限公司。

二、项目位于宜春市袁州区。

三、项目建设内容及规模

1.宜春500千伏变电站新建工程

安装1×1000兆伏安主变压器、1组60兆乏并联电容器,2组60兆乏并联电抗器,新建4回500千伏出线(至孔目江2回、安源2回)、6回220千伏出线(至锂电2回、明怡2回、沙潭1回、备用1回至万载西)。

2.孔目江~安源Ⅰ、Ⅱ回π入宜春变500千伏线路工程

(1)线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线162号、163号附近π接点,终点为宜春500千伏变电站,新建线路长2.4千米。其中,至安源侧1.1千米,至孔目江侧1.3千米,均采用双回路架空设计,导线采用4×JL3/G1A-630/45钢芯高导电率铝绞线,地线两根采用72芯OPGW-150光缆。

(2)π接点之间拆除原线路长度0.7千米(含铁塔2基,分别为孔目江~安源500千伏Ⅰ、Ⅱ线162号、163号),重新紧线调整π接点附近弧垂段线路长度4.16千米,更换原线路杆号牌566套(孔目江~安源500千伏Ⅰ线283套、Ⅱ线283套)。

(3)孔目江~安源500千伏Ⅰ、Ⅱ回线路普通地线更换为72芯OPGW-120光缆。其中,安源侧改造线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线163号塔附近(宜春500千伏变电站线路π接点),终点为安源500千伏变电站,将普通地线GJ-80更换为72芯OPGW-120光缆,长度为48.5千米;孔目江侧改造线路起点为孔目江~安源500千伏Ⅰ、Ⅱ线162号塔附近,终点为孔目江500千伏变电站,将普通地线GJ-80/JLB35-120更换为72芯OPGW-120光缆,长度为69.8千米(GJ-80地线59.5千米、JLB35-120地线10.3千米)。

四、项目总投资34221万元,其中项目资本金6844.2万元,项目资本金占项目总投资的比例为20%。项目资本金由国网江西省电力有限公司全额出资。

五、项目设计、建设及运行要满足国家及江西省环保标准。在技术方案和导线、材料选择等方面要考虑节能因素,采取措施节能降耗,满足国家节能要求。

六、项目所需设备采购及建设施工等招标事项均应按照《中华人民共和国招标投标法》的规定,采用规范的公开招标等方式进行,具体按照本文件附件规定执行。

七、按照相关法律、行政法规的规定,核准项目应附的相关文件分别是《中华人民共和国建设项目用地预审与选址意见书》(用字第3609022025XS0051565号)、《宜春市发展改革委关于支持宜春500千伏输变电工程建设的意见》、《中共宜春市委政法委员会关于宜春500千伏输变电工程社会稳定风险评估备案表》等。

八、请项目单位在项目开工建设前,依据相关法律、行政法规规定办理规划许可、土地使用、林地使用、资源利用、安全生产、环评审批、工程质量监督等相关手续。在项目开工报告批准之日起15日内,将保证安全施工的措施,包括项目基本情况、参建单位基本情况、安全组织及管理措施、安全投入计划、施工组织方案、应急预案等内容向国家能源局华中监管局备案。

九、项目单位要严格按照《安全生产法》,落实企业安全生产主体责任,建立并完善电力安全生产保证体系和监督体系,建立全过程安全生产管理制度,实行全员安全生产责任制,做好安全设施“三同时”,确保各项工作安全有序推进。市、县两级电力行业管理部门要贯彻落实“三管三必须”的总体要求,强化属地安全监管责任,督促项目单位做好安全生产工作。

十、如需对项目核准文件所规定的建设地点、投资规模、建设规模、建设内容进行调整,请按照《江西省企业投资项目核准和备案管理办法》(省政府令第236号)的有关规定,及时提出书面变更申请,我局将根据项目具体情况,作出是否同意变更的决定。

十一、项目予以核准决定或者同意变更决定之日起2年内未开工建设,需要延期开工建设的,请项目单位在2年期限届满的30个工作日前,向我局申请延期开工建设。开工建设只能延期一次,限期最长不得超过1年。国家对项目延期开工建设另有规定的,依照其规定。

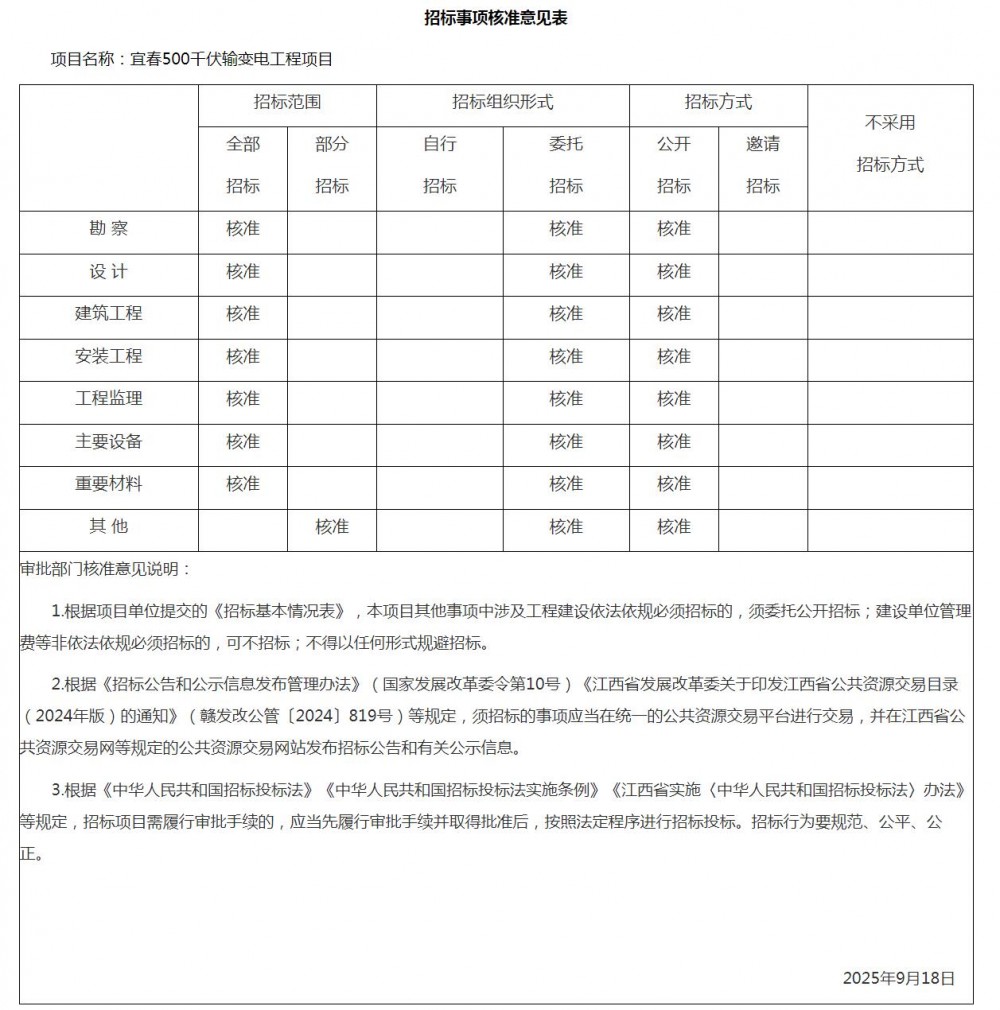

附件:招标事项核准意见表

2025年9月18日

附件:

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
