9月13日9:36,湖北能源江陵电厂220千伏送出工程拆除跨越长江导地线作业顺利结束。


本次拆除线路分别为220千伏镇油线、110千伏滩斗线,拆除线路长度2.119公里,江面宽约943米,档距:379m~1361m-379m。导线采用GLJ-465型铝包钢绞线(无钢芯),一根地线GJ-261型镀锌钢绞线,一根光缆144芯OPGW。


自进场以来,项目部在公司领导及各专业部门的大力支持下,攻坚克难,稳步推进了海事封航协调、多方协作及施工队伍进场等关键工作。分公司还选派了曾参与重大跨越工程、经验丰富的骨干人员提供施工支持。在全体人员的共同努力下,长江大跨越导地线拆除施工任务提前一天圆满完成。

本次拆除施工过程中,项目团队不仅需应对前期复杂的协调工作和重大节点的突破,还面临诸多实际施工困难。跨越段施工环境极为复杂,江面水流湍急,风速变化频繁,有效施工窗口期短,稍有不慎便可能对设备和人员构成威胁。此外,公安侧跨越点位于交通繁忙区域,横跨厂区及10千伏电力线等设施,必须在保障社会交通与周边安全的前提下,科学有序组织施工。天气的不确定性进一步增加了施工难度,大雨、大风等极端天气频发,经常打乱原定计划,使工程面临更多突发情况和应对成本。

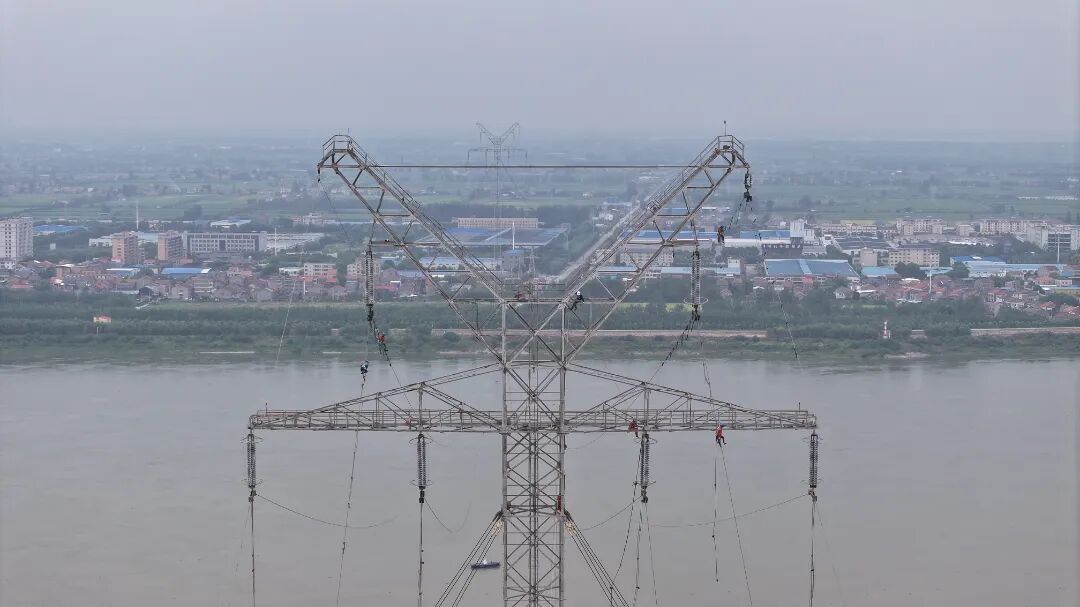

DJI_20250906104856_0564_D.JPGDJI_20250907140835_0610_D.JPG微信图片_2025-09-15_145629_319.jpg微信图片_2025-09-15_145633_762.jpg

面对这些挑战,项目部建立了严格的日常工作机制,每晚组织当日总结与次日工作计划会议。会上,团队全面复盘当天施工进展和存在的问题,逐一梳理风险点,并结合气象预报、水文数据以及公安、海事等部门的最新信息,讨论并优化第二天施工方案。各专业人员从技术、设备、物资和安全等角度积极提出改进建议,项目经理进行统筹决策,确保施工方案既切实可行,又安全高效。正是通过这种每日紧密会商、科学谋划的机制,项目团队在复杂环境中保持了高度的执行力和凝聚力,为工程稳步推进提供了坚实保障。

下一步,该工程将进入跨江塔拆除施工阶段。项目部全体人员将持续保持昂扬斗志,始终把安全置于首位,以效率为共同追求,高标准、高质量推进并完成此项施工任务。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
