中国能建东电一公司多个重点项目正在全力推进

日期:2025-09-16    来源:中国能建东电一公司

国际电力网

2025
09/16
10:30
文章二维码

手机扫码看资讯

关键词: 中国能建 火电项目 燃机项目

秋风送爽

正是工程快速推进的黄金季节

中国能建东电一公司人奋斗在海内外各地

建设清洁高效的火电

发展绿色低碳的风电

打造优化生态的光伏

一批重点项目正在全力推进

一起来看看新进展吧

火电:

9月11日15时58分,华能南通(通州湾)2×100万千瓦煤电安装项目2号机组DCS(分散控制系统)送电成功,这一关键节点的顺利达成,为后续机组的调试和启动工作奠定了坚实基础。

8月20日,阜新四期PC项目5号主厂房A排上部结构正式开始浇筑,标志着项目建设进入了全新阶段。

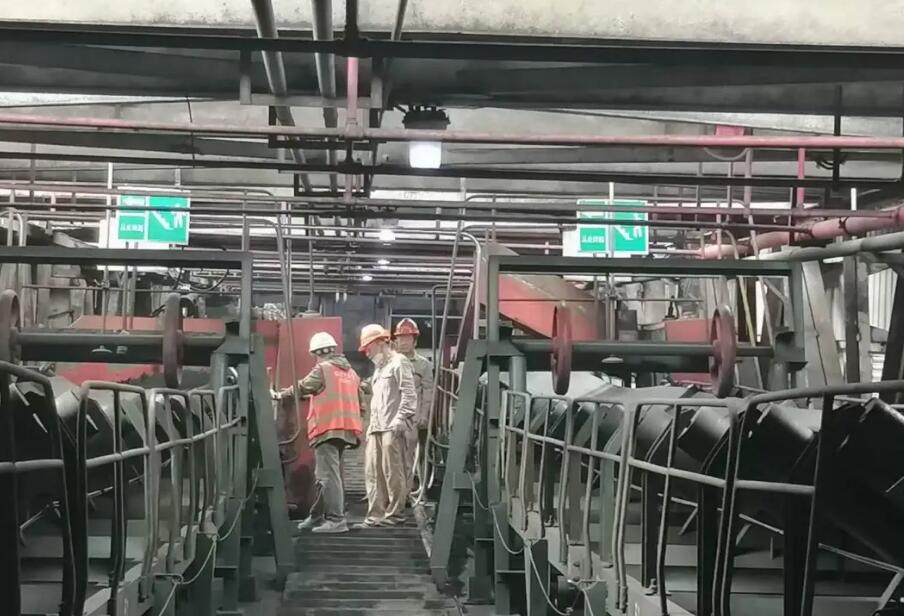

9月3日,国能长源汉川输煤建安项目输煤系统开始调试,随着值长一声令下,汉川码头原煤沿着皮带机顺利送入了锅炉原煤仓。首次上煤成功,标志着输煤系统已具备取煤条件,为点火吹管工作提供了有力保障。

储能:

8月25日上午12时20分,华能金坛项目机务工地顺利完成主厂房行车设备安装第一吊,拉开了项目设备安装的序幕。

9月12日,中广核兴安盟阿尔山市20MW/160MWh储能PC项目成功实现首次带电。

燃机

8月21日晚19时30分,华能东莞燃机热电二期工程四套机组燃机首次点火定速3000转一次成功;9月12日13时03分,四套机组首次并网圆满完成。

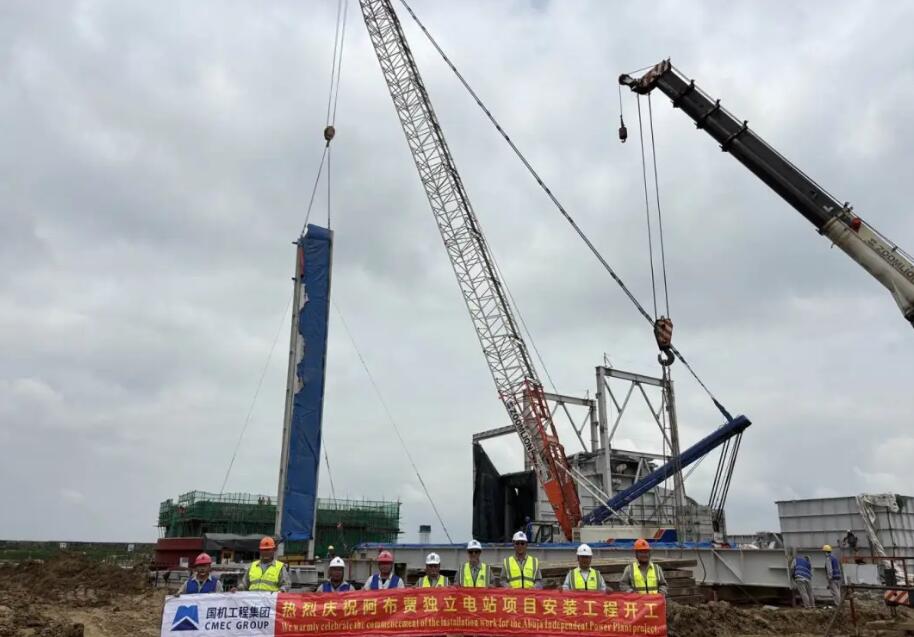

当地时间8月25日上午11时8时,尼日利亚阿布贾独立电站项目余热锅炉本体钢架第一吊就位。

9月15日,华能南通燃机项目2号机组DCS盘柜受电一次成功,得到了监理、业主等单位的一致好评与认可,也为下一步电气厂用电送电和调试奠定了坚实基础。

风电:

9月6日清晨4时,扎鲁特旗风电项目首台风机吊装任务圆满完成,标志着扎鲁特旗清洁能源建设迈入 “实体装机” 新阶段。

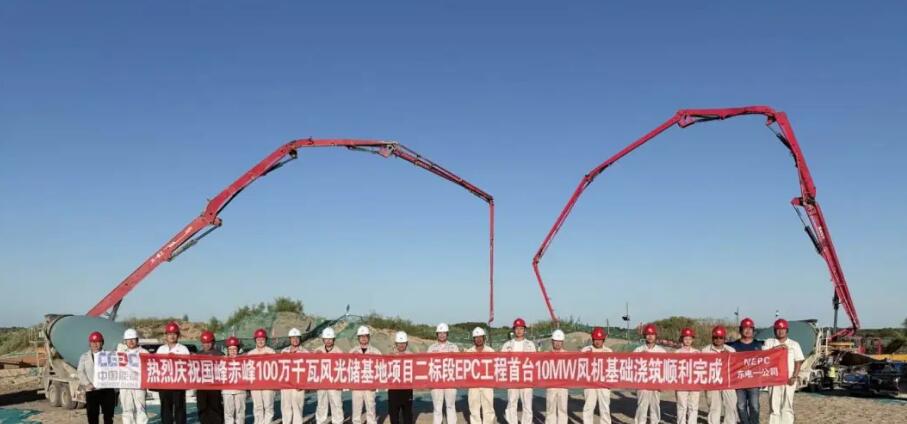

8月22日,赤峰翁旗风光储EPC总承包项目迎来重要里程碑——首台10MW风机基础浇筑工程顺利完成。

光伏:

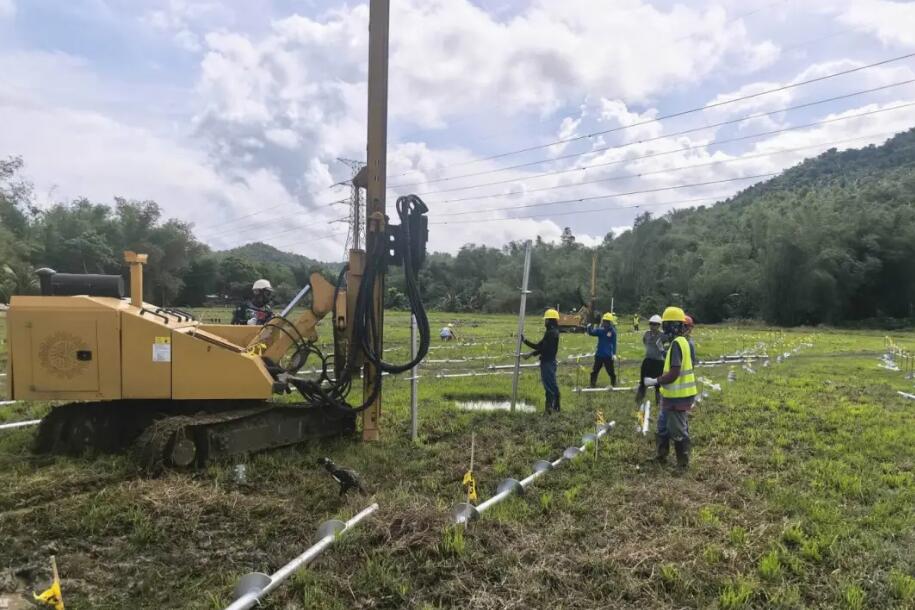

当地时间8月27日,菲律宾AJUY 57MW光伏项目正式启动螺旋桩基础施工,标志着项目主体工程建设有序开展。

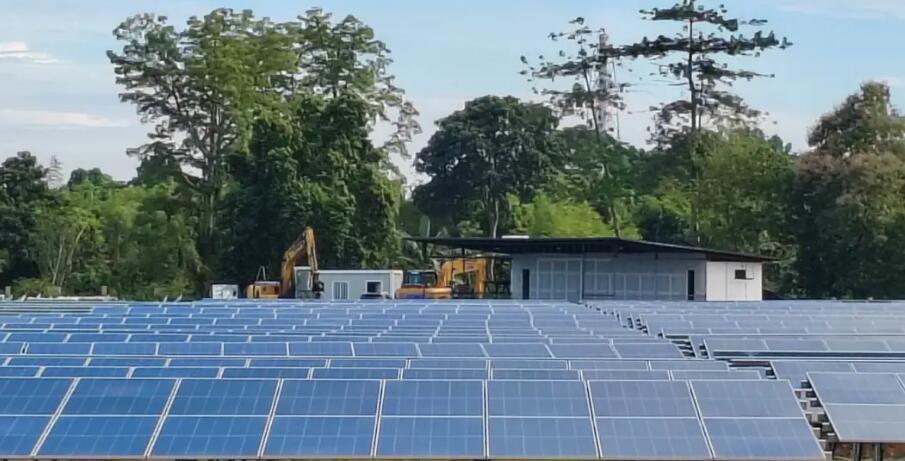

菲律宾FDC美萨美斯20.774MW光伏项目共分5个子阵集中布置,当地时间9月10日,项目部共安装完成光伏组数856组。截至目前4区288组、5区285组的光伏组件全部安装完成,4区接地网和直流电缆敷设施工完成,开关站也已经相继展开施工。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
