贵州大湾项目1号机组锅炉水压试验一次成功

日期:2025-09-11    来源:中国能建湖南火电

国际电力网

2025
09/11
11:35
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

8月28日,贵州大湾项目1号机组锅炉水压试验一次成功,标志着该机组正式进入整套启动调试阶段,为后续投运迈出关键一步。

周密部署 夯实基础

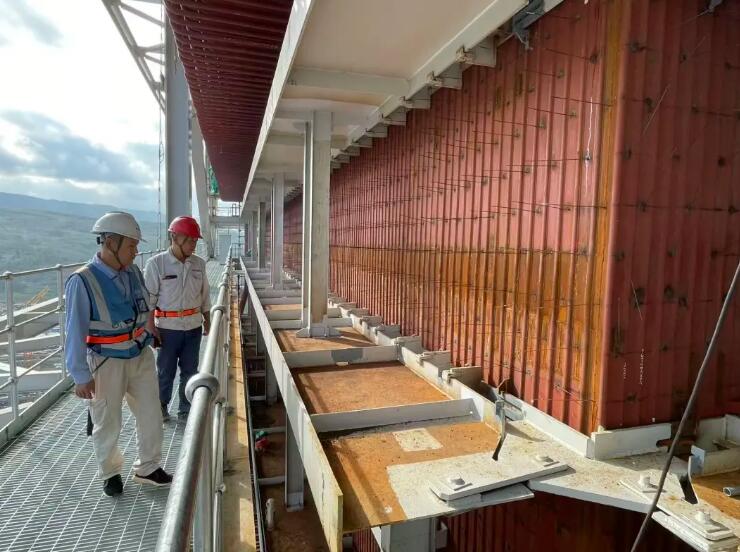

监督检查会、监理检查

锅炉水压试验筹备期间,项目部各技术人员连同业主、监理积极配合专家组,对一号锅炉进行了全方面的检查与质量评估,确保所有设备及其管道完全符合设计标准。

安全、技术交底会议

为确保锅炉水压试验一次成功,大湾项目组织召开了详细的安全和技术交底会议,并与各相关方积极沟通协调,以保证试验期间各项工作有序推进。通过周密的准备与高效的协作,项目为水压试验的顺利实施奠定了坚实基础。

锅炉水压试验前,国家特检院对锅炉进行了全面细致的监督检查并召开会议,各项指标均符合要求,为试验成功提供了权威保障。

水压测试范围:

省煤器系统、水冷壁系统、启动系统、过热蒸汽系统及以上系统相关疏水、放空气、取样仪表等管道;再热器蒸汽系统及以上系统相关疏水、放空气、取样仪表等管道。再热器进口管道堵阀至再热器出口管道堵阀范围内的再热器系统、再热器温水支管管路至电动闸阀。

精准操作 万无一失

锅炉水压上水前条件确认

经过最后一轮锅炉施工环境全面检查后,1号锅炉开始上水工作。

现场安全交底

签字确认

经过详细的现场安全技术交底后,各方签字确认水压试验前各项条件确认无误且完善,1号机组锅炉水压试验正式开始。

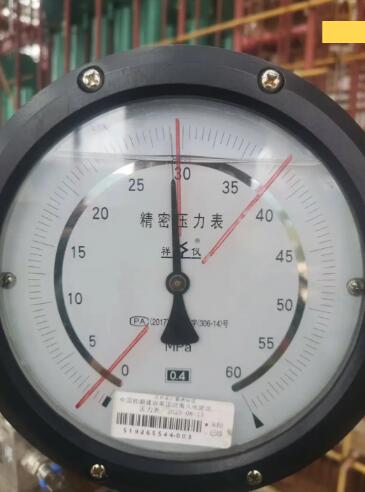

超压泄压至工作压力

同心聚力 使命必达

上午11点47分,水压试验至超压试验压力36.625MPa并稳定运行20分钟。经严格检验,各项技术指标均达到设计要求,降至工作压力后再次对系统进行了全面检查,锅炉各管道、阀门及其焊口经检查均无变形、渗漏、破裂现象。锅炉系统各受热面及其承压部件均达到设计要求,1号锅炉水压试验圆满成功。

大湾项目始终坚持“党建+”管理模式,将党建引领深度融入工程建设。在锅炉水压试验筹备期间,项目党支部组建党员突击队,带领技术人员反复核查试验方案;此外,大湾项目通过党员责任区划分,实现了关键任务有党员带头、关键节点有党员坚守,充分发挥了基层党组织战斗堡垒和党员先锋模范作用,为1号机组锅炉水压试验一次成功提供了坚强保障。

锅炉水压试验的圆满成功

标志着大湾项目

由工程高峰期迈入工程冲刺阶段

大湾项目将紧盯关键节点

以高标准、严要求、实作风

全力以赴

确保工程安全优质圆满竣工

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
