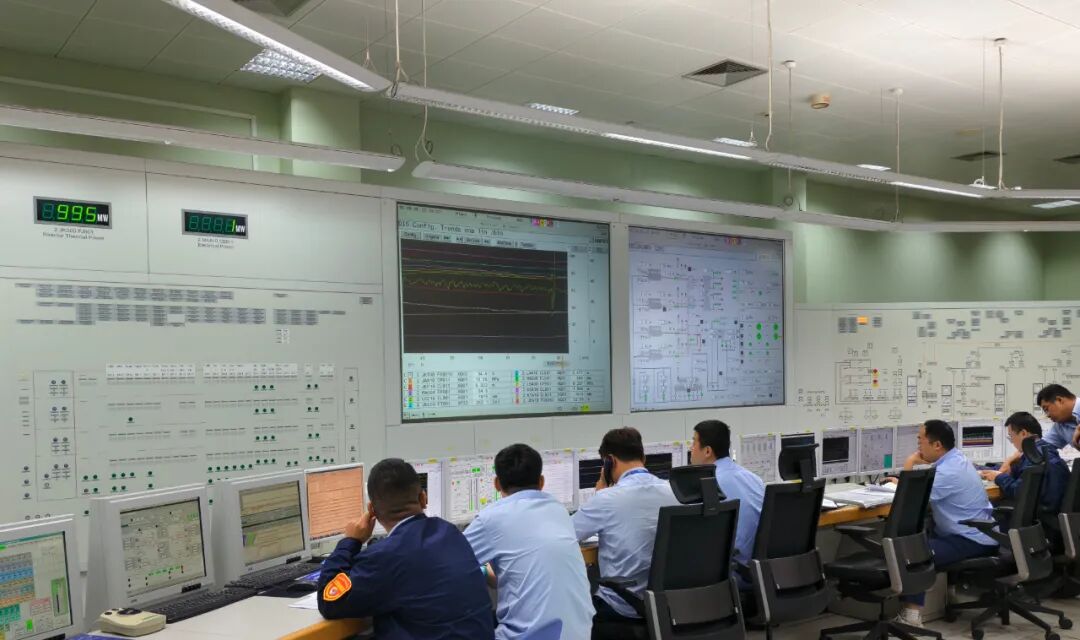

9月10日,随着主控操纵员执行汽轮发电机打闸操作,田湾核电2号机组正式与华东电网解列,标志着田湾核电OT215大修(2号机组第15次换料大修)正式开始。
OT215大修涵盖计划检修项目7299项,机械电气4093项(CC1设备393项),仪控2519项(CC1设备48项),土建服务47项,在役检查、燃料物理、金属监督及防腐187项(CC1设备51项),其中性能试验67项,运行定期试验297项,变更改造89项。共设置14个大修关键路径里程碑节点。
本次大修是田湾核电基地年度大修任务的重点工作之一,也是贯彻落实中核集团“追求卓越年”专项行动的成果展示。江苏核电联合中核运维积极开展大修筹备工作,始终坚持“七分准备、二分执行、一分反馈”,深耕“369”运行责任体系,牢记“四零”目标,以饱满的工作热情、严谨的工作态度、昂扬的精神风貌、顽强的战斗意志全力投入到OT215大修工作,为机组后续安全稳定运行奠定坚实基础。
