海阳核电4号机组两台蒸汽发生器全部吊装就位

日期:2025-09-03    来源:国家电投山东核电有限公司

国际电力网

2025
09/03
10:46
文章二维码

手机扫码看资讯

关键词: 海阳核电 核电项目 核电工程

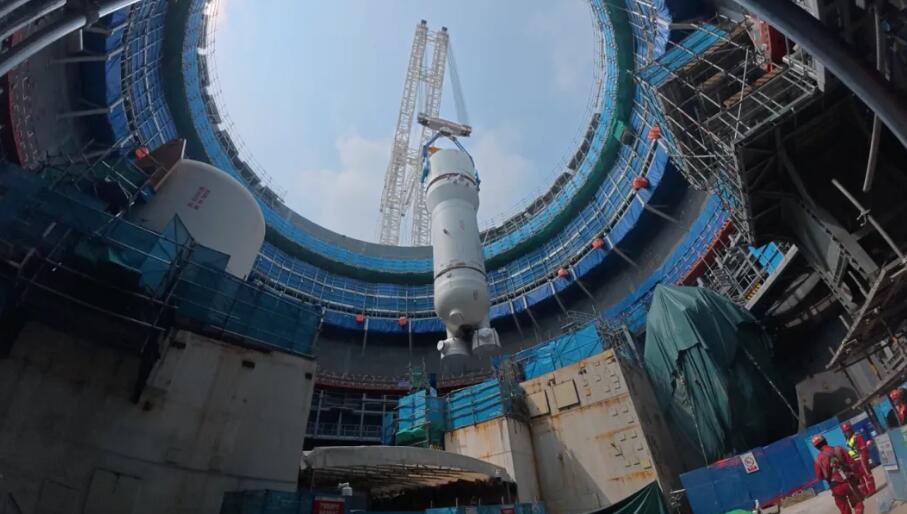

8月24日11时19分,海阳核电4号机组第二台蒸汽发生器顺利吊装就位,至此,两台蒸汽发生器全部吊装完成。

蒸汽发生器是核电机组一、二回路的枢纽,将堆芯产生的热量转换为蒸汽,通过主蒸汽管道输送到常规岛,推动汽轮机带动发电机发电。每台机组包含两台蒸汽发生器,单台直径近6米,长度约24米,净重630余吨,是核岛反应堆主回路中单体最重、体积最大的主设备。

本次吊装的蒸汽发生器于8时27分起吊,经起钩、悬停、变幅、回转、带载行走、下落、调整、落位等一系列动作后,就位于临时支撑,历时2小时52分钟,整个过程安全、有序、可控。

自8月13日首台蒸汽发生器吊装就位以来,海阳核电3、4号机组建设团队周密策划、精心组织,严格落实集团公司及公司安全生产“雷霆行动”管控要求,扎实推进反应堆厂房封顶前的各项工作,先后完成了稳压器、核级模块的吊装以及第二台蒸汽发生器吊装前的准备工作。

后续,海阳核电3、4号机组建设团队将继续坚持“安全第一、质量第一”,高质量完成海阳核电4号机组反应堆厂房封顶前主设备的吊装引入工作。
