日前,中国水电四局承建的
陕西东庄水利枢纽工程大坝传来捷报
8个坝段已完成封顶任务
封顶进度超过总量三分之一
工程建设稳步推进

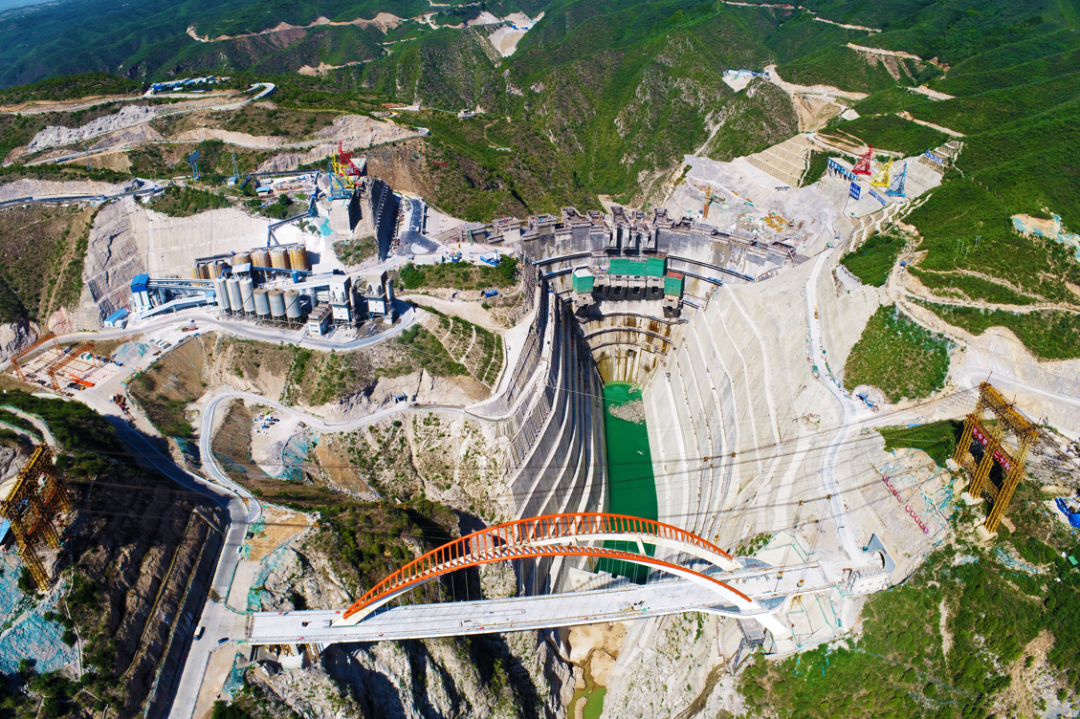

东庄水利枢纽工程坝址位于咸阳市礼泉县叱干镇,是国内唯一在建的调水调沙大型水利工程,以“五个世界之最”备受行业关注。工程采用混凝土双曲拱坝结构,坝顶高程804米,最大坝高230米,总库容32.76亿立方米,水电站装机11万千瓦,混凝土浇筑总量约194万立方米,由3台平移式缆机承担浇筑作业。
中国水电四局承担7个标段施工,工程自2018年6月开工,2021年10月截流,2023年2月启动大坝首仓浇筑,整体计划于2025年11月实现下闸蓄水及全线封顶,2026年底正式投运。
01
7月1日19号坝段封顶
02
7月22日17号坝段封顶
03
8月1日15号坝段封顶
04
8月10日18号坝段封顶
05
8月12日5号、7号坝段同日封顶
06
8月14日3号坝段封顶
07
8月16日20号坝段封顶
今年入夏以来,陕西持续高温,项目团队采取“早晚错峰施工”模式,避开正午高温时段,并配备防暑药品、清凉饮品及临时遮阳棚。针对坝体温控、混凝土运输等技术难题,技术人员24小时值守监测,通过优化配合比、应用智能温控系统保障浇筑质量。

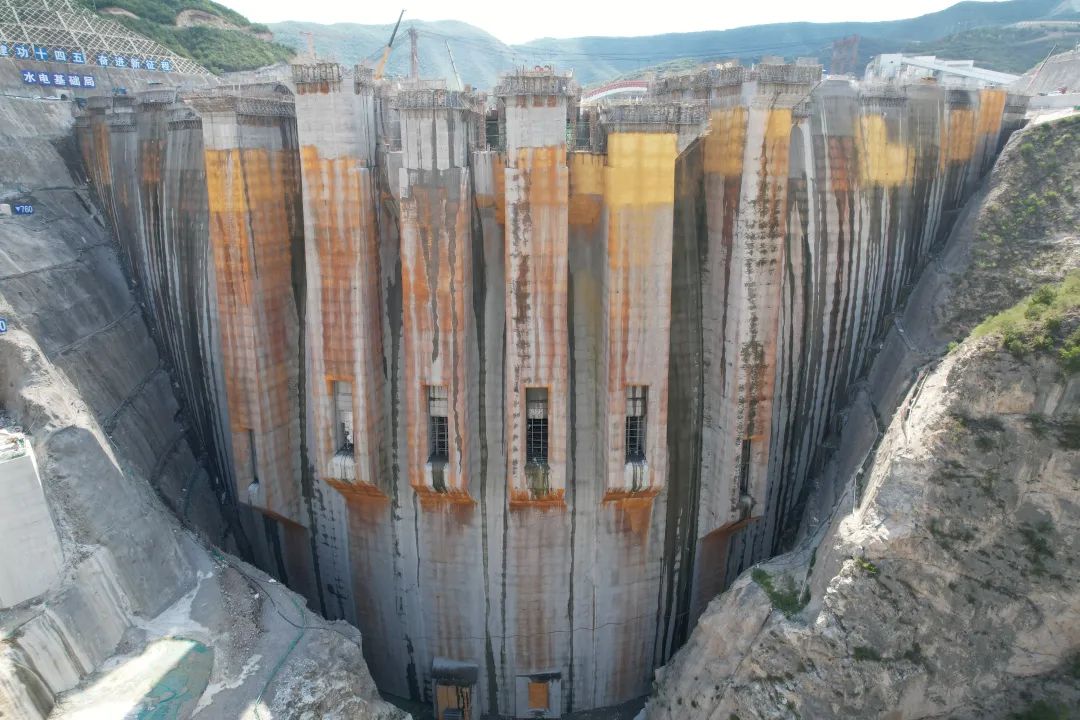

目前,已封顶坝段进入坝顶结构施工阶段,最低坝段也已稳健施工至高程794米,累计浇筑819仓,浇筑方量达到185.76万立方米。
据悉,陕西东庄水利枢纽工程作为国务院172项节水供水重大水利工程之一,以防洪减淤为主,兼顾供水、发电和生态改善功能,对黄河流域生态保护及关中水资源保障具有重要意义。
