南水北调中线西黑山水电站并网发电

日期:2025-08-12    来源:水电十一局  作者:马宁悦 呼争涛 韦欣源

国际电力网

2025
08/12
09:52
文章二维码

手机扫码看资讯

关键词: 水电站 水电项目 水力发电

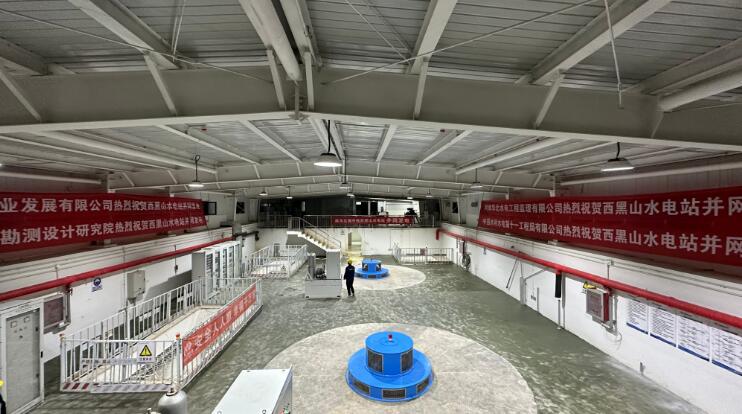

8月8日,由水电十一局承建的南水北调中线一期工程天津干线西黑山水电站成功实现并网发电。该工程是南水北调天津干线第一座具备“供水+发电”功能的水电站,为南水北调工程落差发电提供了重要参考。

西黑山水电站工程位于保定市徐水区大王店镇,是京津地区的“分水咽喉”,水电十一局主要建设引水渠、调压室、压力管道、主副厂房等设施。工程于2024年3月开工,2025年7月通过并网验收,总工期13个月,是国内工期最短的现浇厂房渠道水电站。

水电站利用南水北调中线天津干线25米落差,采用无调节引水式发电,安装两台混流式机组,总装机10.4兆瓦,年均发电量5622.57万千瓦时,可满足1.5万户家庭用电需求,年减排5.5万吨二氧化碳,相当于3000亩森林固碳能力,对优化区域能源结构具有重要意义。

面对工序复杂、交叉施工多等难题,项目部通过精细化管理优化施工方案,快速解决预埋管路、预留孔洞精准定位问题。在无桥机、无履带吊条件下,采用大吨位吊车配合四角葫芦完成39吨转子吊装,并创新性提出边墙预留板梁插筋工艺,10天完成6万米电缆敷设,高效实现土建施工、机组安装、电气调试等节点目标,获业主、监理多次表扬。

项目管理团队通过科学组织、全过程管控,攻克吊装、电气敷设等关键技术难题,以高标准履约推动清洁能源发展,彰显了在工期紧、条件受限下的工程施工实力,为类似水电站建设提供了可借鉴经验。
