雅砻江孟底沟水电站建设即将迎来新“关键点”

日期:2025-08-11    来源:水电四局

国际电力网

2025
08/11
14:58
文章二维码

手机扫码看资讯

关键词: 水电站 水电项目 水力发电

8月3日

中国水电四局承建的雅砻江孟底沟水电站

2号导流洞进口围堰成功起爆拆除

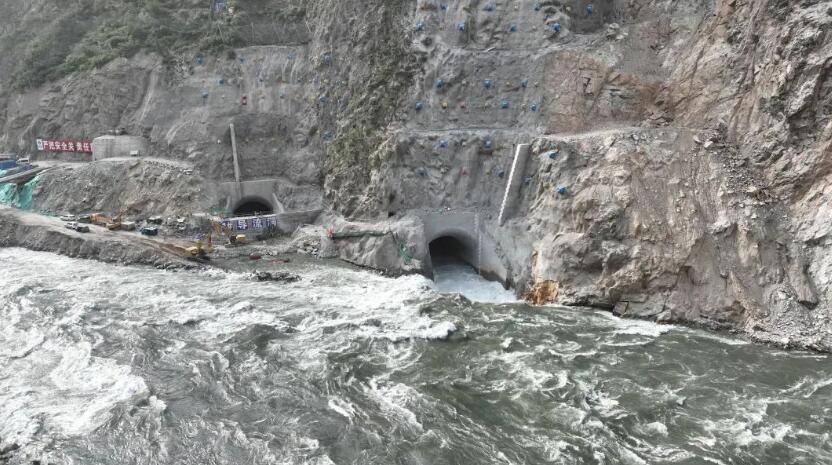

标志着该导流洞正式实现过流

为孟底沟水电站实现下一步关键节点

——大江截流奠定了坚实基础

孟底沟水电站是雅砻江干流中游“一库七级”开发战略中的第五级梯级电站,更是国家“十四五”能源规划中雅砻江中游水电开发的战略性支撑项目。其挡水建筑物采用技术难度高、承载能力强的混凝土双曲拱坝,最大坝高达到201米。中国水电四局作为牵头方,以联合体形式中标雅砻江孟底沟水电站大坝工程设计施工总承包,同时也承担电站导流洞工程上游标和左岸场内交通及自然边坡防治工程等施工任务。

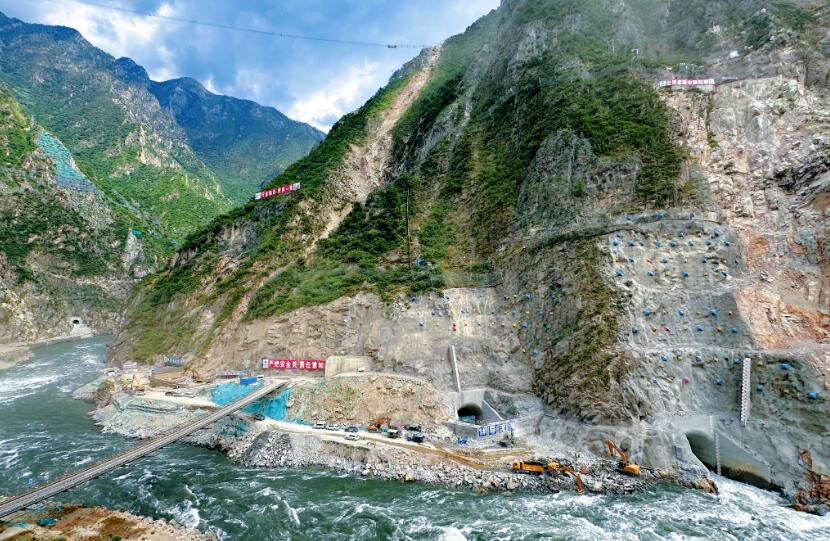

孟底沟水电站共布置2条导流洞,两条导流洞基本平行布置,1号导流洞混凝土围堰长度33.36米,2号导流洞混凝土围堰长度37.47米,两条导流洞进口混凝土围堰顶宽度均为2米,高程2101.00米以下采用“预留岩埂+帷幕灌浆防渗”结构,高程2101.00米以上采用6.5米高的混凝土围堰挡水,设计堰顶高程取2107.5米。

为顺利完成导流洞进口围堰拆除任务,中国水电四局制定了详细的爆破方案和应急预案,针对爆破振动控制、飞石防护、涌浪预警等关键环节反复推演,并组织全员开展多轮安全培训与应急演练。在爆破过程中,项目团队团结协作,各环节紧密配合,技术人员根据实时监测数据和现场实际情况,动态优化资源配置与作业流程,同时安排专人进行全过程旁站监督指挥、安全监护和巡视,确保了爆破作业全过程安全可控、一次成功。

目前,1号导流洞进口围堰爆破孔正在施工,计划月底前过流。作为“十四五”期间国内开工建设并顺利推进的装机规模最大的水电站,孟底沟规划总装机容量高达240万千瓦。电站建成投产后,预计年均发电量可达104亿千瓦时,相当于满足约475万户家庭一年的清洁用电需求,并减少二氧化碳排放840万吨,对实现“双碳”目标意义重大。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
