华润电力蒲圻三期项目5号机组
8月1日14时46分
首次并网一次成功
2025年8月1日14时46分,华润电力蒲圻三期项目5号机组首次并网一次成功,机组各项技术参数稳定达标。这一关键节点的突破,标志着该项目正式迈入带负荷调试阶段。
作为华润电力在华中地区装机规模最大的火电项目,华润电力蒲圻三期项目总投资73.93亿元,占地765亩,配置两台百万千瓦级机组。
项目采用国际领先的超超临界二次再热技术,供电煤耗较传统一次再热机组低20克/千瓦时,年均可减少二氧化碳排放近22万吨。项目投产后将显著提升电网调节能力,促进鄂东南新能源消纳,为长江经济带提供稳定基荷电源。
当前正值华中地区迎峰度夏用电高峰,机组满负荷运行后可满足800万居民日常用电需求,有效缓解湖北电网保供压力。

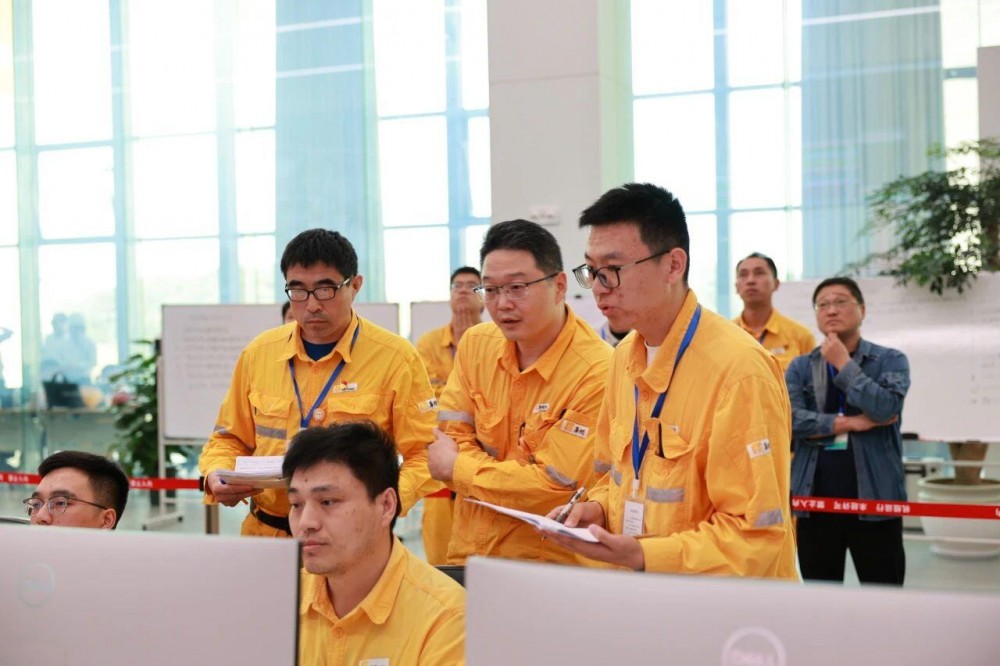

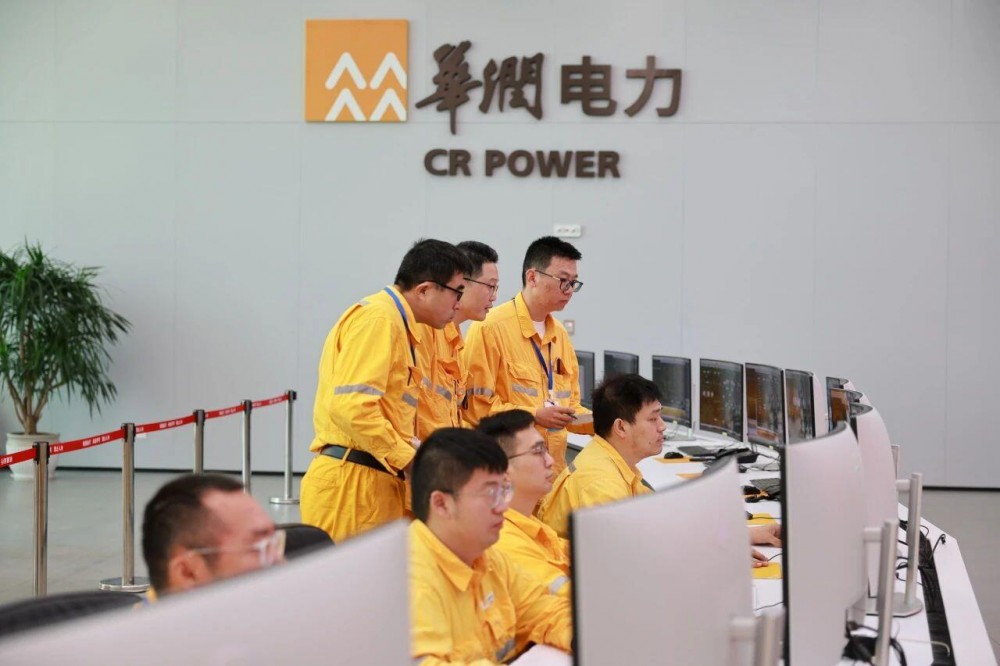

面对极端天气频发、设备供应紧张等挑战,项目团队以“赤焰磐心”党建品牌为引领,统筹设计、施工、监理等多方力量协同攻坚。党员干部冲锋在前,专业技术团队24小时轮值驻守现场,高效解决设备调试与系统联调中的关键问题,稳步达成锅炉点火、汽机冲转等里程碑节点,为并网成功提供全方位保障。
目前,咸宁公司正科学有序推进5号机组并网后的调试工作,力争高标准完成168小时满负荷试运行,确保机组早日投产。咸宁公司将以该项目为重要抓手,全力服务国家“双碳”战略目标,持续为华中区域能源安全与经济社会高质量发展注入强劲动能。
