河南五岳抽水蓄能电站2号机组正式投入商业运行

日期:2025-07-31    来源:中国水电四局机电安装分局  作者:周金鑫

国际电力网

2025
07/31
10:57
文章二维码

手机扫码看资讯

关键词: 电力保供 电网安全 抽水蓄能电站

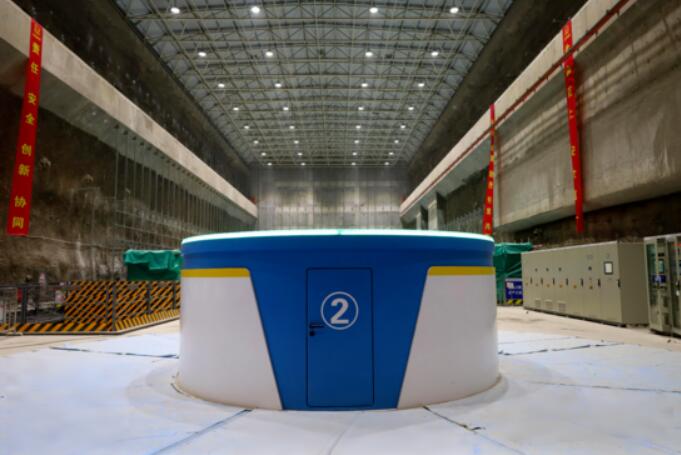

近日,由机电安装分局承建的河南五岳抽水蓄能电站2号机组圆满完成15天考核试运行,正式投入商业运行,标志着电站进入全面投产发电冲刺阶段。

2号机组于7月12日14时正式进入15天考核试运行,考核期间机组共启动34次,其中抽水方向19次,发电方向发15次,机组一次启动成功率100%,试运行期间未发生任何质量、安全事故,机组各项运行数据优良。机组投产后可实现单机月发电量达3500万千瓦时,月消纳新能源4300万千瓦时,在缓解河南省电力保供压力、确保区域电网安全稳定运行中发挥重要作用。

五岳抽水蓄能电站共安装4台单机容量为25万千瓦的水泵水轮发电电动机组,总装机容量100万千瓦,中国水电四局承担4台机组及其附属设备安装与调试施工任务及部分土建施工任务。据悉,电站全部投产发电后,可每年节省系统火电煤耗11.68万吨,相当于每年可减少二氧化碳排放量约29.14万吨、二氧化硫约0.88万吨、氮氧化物约0.44万吨。

截至目前,电站4号、3号、2号机组均已正式投入商业运行,项目正全力冲刺全容量投产发电目标。
