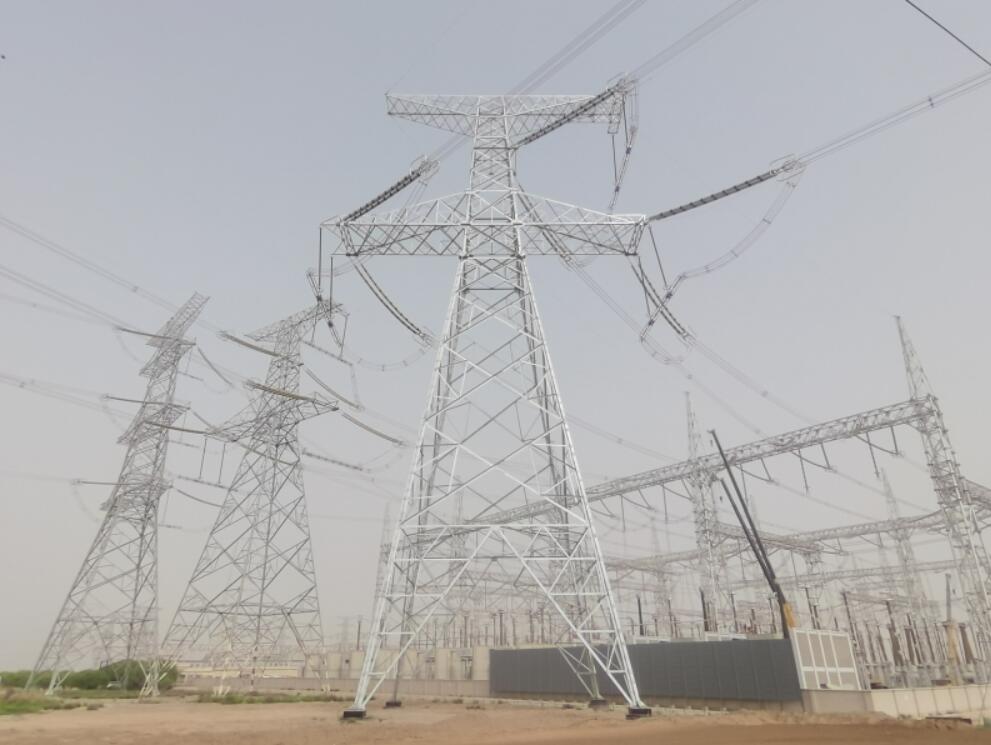

喀什-巴楚Ⅱ回750千伏线路工程起于喀什750千伏变电站,止于巴楚750千伏变电站。电压等级750千伏,线路路径全长189.3千米。该工程的建设是为落实中央支援新疆经济建设的战略部署,促进南疆经济快速发展和社会稳定、保障喀什市及周边地区“十四五”负荷增长的用电需求、加强新疆主网向南疆三地州电力下送能力和新能源外送能力,满足煤改电负荷增长需要。
新疆电力设计院有限公司负责设计的喀什-巴楚Ⅱ回750千伏线路工程(喀什变~英阿瓦特村段)途经喀什市、伽师县,线路全长61.576公里。该工程于2021年5月启动了可研勘察设计工作,2022年3月份赴现场开展终勘定位工作,2023年6月完成了初步设计评审并取得初设评审意见,2023年7月中旬完成了开工阶段的相关施工图纸审查,2023年8月下旬取得了初步设计批复。2023年11月5日工程正式开工。项目在公司领导的大力支持下,经过项目团队四年的努力,工程在2025年6月27日成功送电投产。
