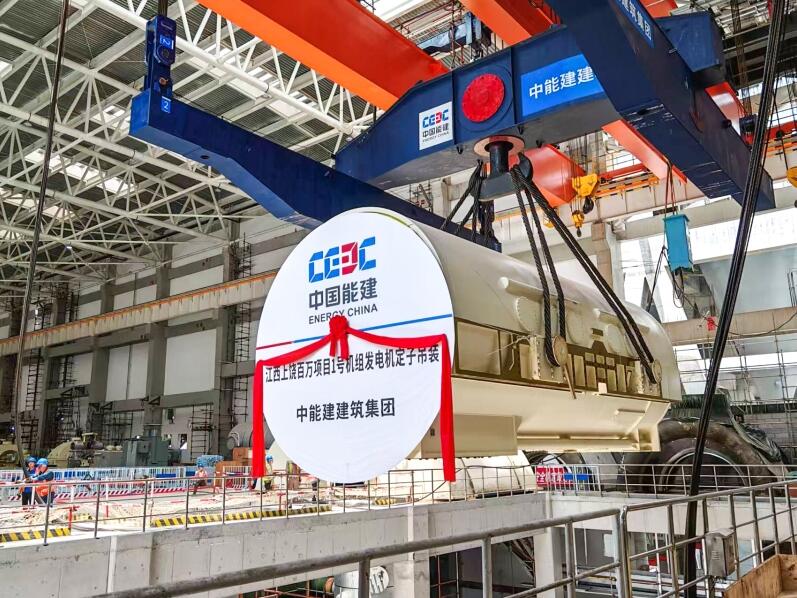

7月16日15点28分,江西上饶发电厂2×1000兆瓦级超超临界机组新建工程项目1号机组发电机定子顺利吊装就位,历时4小时10分钟。
本项目发电机定子长11.653米、宽4.890米、高4.646米,本体总重391吨,定子布置在主厂房17米层,采用2台130吨/32吨行车并车加液压提升装置挂接吊装梁的形式进行吊装。
为确保本次吊装工作安全、高效完成,项目部提前组织编制专项施工方案,并经多方评审确定。吊装前,项目部提前组装吊装系统,检查施工机械、工器具,联合电仪专业保证电源供应,提前清理吊装区域,做好安全技术交底工作。吊装过程中,由专人统一指挥,业主、监理、项目领导旁站监督,项目部机械化专业科、安全部全程监督指导技术安全工作。
本次发电机定子顺利吊装就位,为项目后续汽机设备安装创造良好条件,保证项目后续工程节点实现,为机组按期投产打下坚实基础。
