陆丰核电5号机组主管道焊接顺利完成

日期:2025-07-03    来源:核美陆丰

国际电力网

2025
07/03
09:59
文章二维码

手机扫码看资讯

关键词: 陆丰核电 中广核 核电站

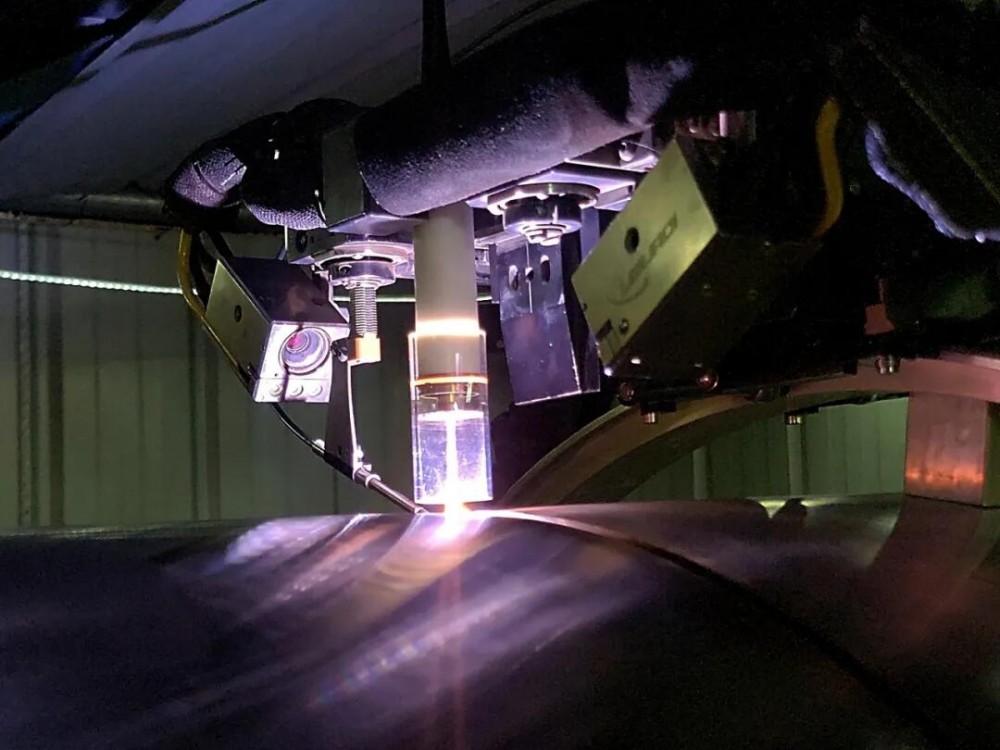

近日,陆丰核电项目5号机组主管道焊接作业历时160天顺利完工。

核电主管道是连接反应堆压力容器、蒸汽发生器和主泵的关键设备,作为核岛的“大动脉”,反应堆冷却剂在其中奔涌流动,核电主管道成为反应堆冷却剂系统能量传输的“生命线”。反应堆冷却剂系统由三条并联至反应堆压力容器的传热环路组成,每条环路包含8道焊口,三条环路共24道焊口。这些焊口安装精度要求严苛、焊接标准极高,是保障核电站安全、效率与寿命的基石。

为保障主管道焊接万无一失,陆丰公司联合中广核工程有限公司项目部、中国核工业二三建设有限公司、监理单位等成立主管道焊接项目团队。陆丰项目5号机组主管道焊接期间,项目团队通过严格焊工考核准入、协调焊机厂家全程保障、安排专人跟进管控、配置UPS不间断电源、建立高标准焊接控制区、密切监控焊接变形数据、每日科学部署工作任务、高效开展经验反馈等系列举措,切实保障主管道施工高效有序推进。

主管道开焊较早,与主设备间钢平台施工、堆腔/构件水池钢敷面施工、环吊安装小车拆除等作业深度交叉。项目团队面对新形势,探索新逻辑,解决新问题,统筹考虑建安接口,根据主管道焊接工艺流程,分环路、分时段精细安排建安接口工作,主回路线、堆腔线、环吊线各条主线平衡推进,实现工程建设综合创优。

5号机组主管道焊接的顺利完成,为后续主回路施工创造了有利条件,也为机组高质量冷试奠定了坚实基础,项目团队将始终秉持“严慎细实”工作作风,落实“三个围绕”价值导向,为书写华龙机组高质量建设篇章增添绚烂弧光!

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
