国网新源浙江磐安抽水蓄能电站1号引水下斜井顺利贯通

日期:2025-06-30    来源:中国电建水电五局  作者:刘敏

国际电力网

2025
06/30
15:49
文章二维码

手机扫码看资讯

关键词: 国网新源 抽水蓄能电站 水力发电

6月30日,由水电五局承建的国网新源浙江磐安抽水蓄能电站1号引水下斜井顺利贯通,标志着该电站建设取得重要阶段性进展。

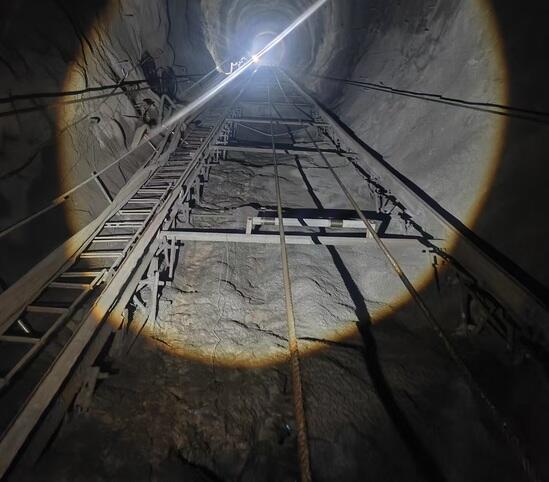

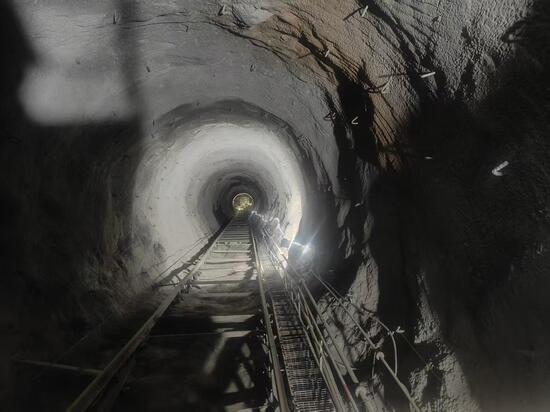

本次完成扩挖的1号引水下斜井位于中平洞与下平洞之间,开挖总长度为305.6米(包含上下弯段),倾斜角度55度,平均月进尺为64米,月高峰进尺为80米。采用反井钻施工导井后扩挖的方式施工,采用全断面从上到下逐层扩挖。

在引水系统关键工程建设中,磐安项目将斜井开挖作为重点管控环节。施工前,项目部技术团队专程赴衢江、天台等抽蓄电站考察学习斜井施工经验,在充分研判磐安电站地质条件的基础上,量身定制了最优施工方案。在1号下斜井具体施工过程中,项目部针对高地应力导致的片帮现象,采取了一系列技术创新措施:将原支护方案优化为全断面支护,增设超前锚杆,并通过台车钢丝绳加固等防滑处理确保施工安全。同时,创新采用斜井开挖支护提升系统与压力管道安装共轨设计,既降低了施工成本,又提高了压力钢管安装效率。此外,项目部还建立了全方位安全监控体系,在斜井作业掌子面、扩挖台车及上下通道等关键部位布设6个摄像头,实现作业面安全监控无死角,为施工人员提供了可靠的安全保障。

下一步,磐安项目将继续发扬攻坚克难的精神,以质量为根本,以安全为根基,严格把控每一个施工环节,为创建优质工程而不懈奋斗。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
