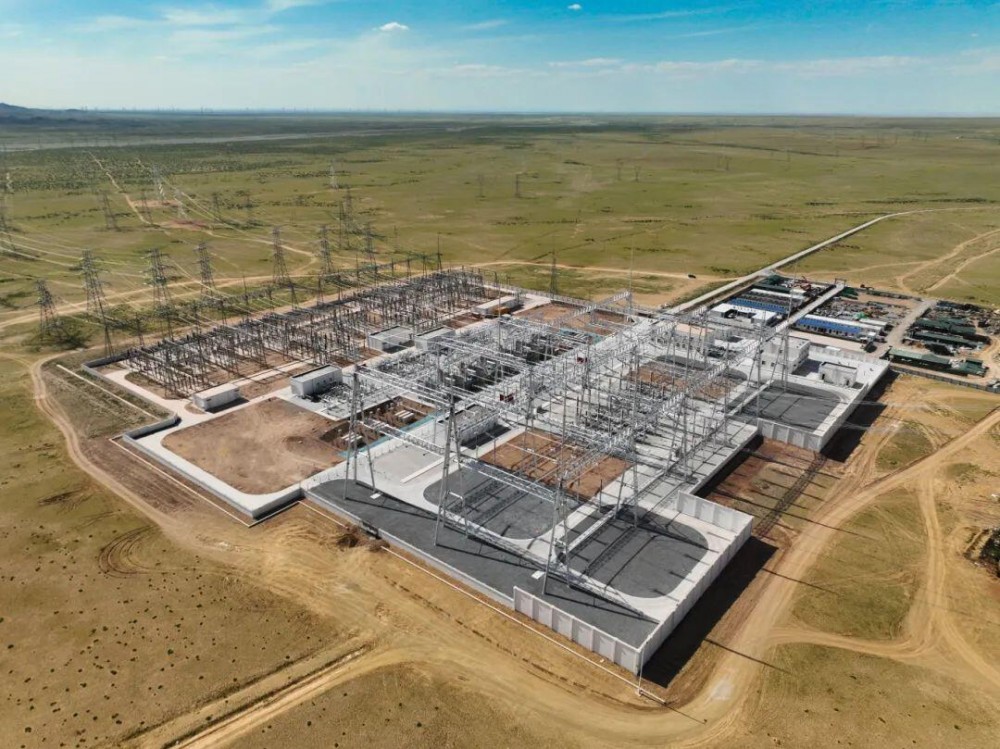

6月23日12时07分,在华北网调的大力支持和内蒙古电力集团统筹安排下,乌拉特后旗500千伏输变电工程(乌后旗500千伏变电站)顺利投运,正式成为内蒙古电网第58座500千伏变电站。该站的投产,也标志着内蒙古电网220千伏开闭站升压500千伏工程任务圆满收官。

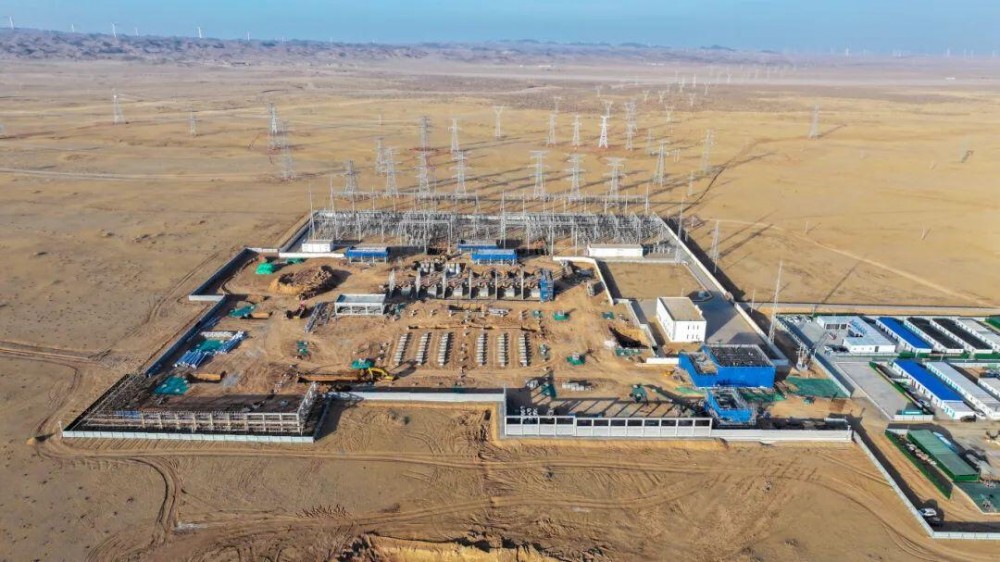

面对这项内蒙古电网开闭站升压工程的“收官之战”,内蒙古电力集团乌海超高压供电公司经过10个月的艰苦奋战,顺利完成全部升压改造工作,并与巴彦淖尔供电公司完成资产交接,为项目的投运奠定坚实基础。
作为一座重要的新能源汇集站,乌后旗500千伏变电站打通了巴彦淖尔北部地区新能源外送的“高速通道”,让乌拉特后旗地区丰富的新能源资源能够通过主网高效送出,有效破解新能源出力受限难题,还极大提升了巴彦淖尔北部地区供电的稳定性和可靠性。
精心组织推动工程顺利实施
在该站升级改造任务中,项目团队新建2组750兆伏安主变压器、切改1.9千米线路形成500千伏出线,并对220千伏2条母线进行双母双分段改造。在主变35千伏低压侧装设2组60兆乏低压并联电容器和2台SVG动态无功补偿装置,对原有35千伏、10千伏站用变完成拆除,取而代之的是3台容量1600千伏安的新型站用变压器,整体建设任务繁重。
该公司各专业通力合作,现场工作人员始终遵循“安全第一”理念,从严从实强化安全管控,盯紧各类细节落实,利用班前班后会学习各类事故通报,及时总结违章管控情况,严防各种习惯性违章行为,确保施工作业安全有序进行。依托党员责任区、党员示范岗,充分发挥党员的示范带动作用,深化“党员双带头”活动,实现“作业现场有党员盯着,重要环节有党员把着”,以党员无违章示范带动全员无违章,从多方面着手将安全管控工作落到实处。
迎难而上攻坚升级改造任务
作为乌海超高压供电公司重点攻坚项目,乌后旗500千伏变电站220千伏母线双母双分段改造是该工程中的关键任务。此次改造需在一次设备带负荷运行的状态下,同步完成二次回路的系统性升级,这不仅对项目团队的技术水平提出严苛要求,更是对电网调度与运维协同能力的一次考验。改造期间,电网非常规运行方式带来的安全风险,以及严格的调试时间窗口,成为摆在团队面前的挑战。
项目建设团队构建起全流程风险防控体系。通过精准编制关键时间节点工作量统计表,细化每日调试任务、制定科学严谨的现场调试方案,确保各环节有序衔接。精心编制覆盖40余面运行屏柜与端子箱的二次安全措施票,将风险管控落实到最小单元,严格把控二次施工技术标准与安全规范,为改造期间电网稳定运行筑牢安全屏障。
精益求精按期完成验收投产
为确保乌拉特后旗500千伏输变电工程高质量按期投运,乌海超高压供电公司组建变电、修试、输电等多专业联合验收工作小组,提前三个月进驻施工现场,创新采用“边施工、边验收”的动态管控模式,制定每日作业计划,同时采取“现场+远程视频”方式严把安全质量关,坚持施工进度“早汇报、晚总结”的进度跟进机制,及时开展关键节点攻坚行动。
面对地质条件复杂、夏季极端天气频繁等多重不利因素影响,各验收小组精准把控时间节点,结合大风、降雨等恶劣天气挑战,灵活调整工作计划,抓住窗口期进行验收。针对设备数量多、工作量重的难题,该公司创新建立问题即时反馈与整改机制,通过整合多专业技术力量、联动设备厂家严把验收质量关,对各类设备进行全方位检测验收,发现问题后立即与基建单位制定解决方案,对整改结果进行多轮次、精细化复验,以精益求精的态度筑牢工程质量防线。
为严格把控工程质量、消除设备安全隐患,该公司组织专人参与到货验收、隐蔽工程验收、竣工验收等关键环节。依据验收清单与验收质量标准卡,开展全项目、全流程、地毯式验收,对工艺质量、标识标牌、试验数据、整组传动及隐患反措进行逐项核查,梳理各项缺陷隐患并督促整改,全过程精准管控。
乌后旗500千伏变电站的顺利投运,将整合优化周边网架结构,为巴彦淖尔风电、光伏等新能源提供汇集接入点,为蒙西电网构建“四横六纵”坚强主网架结构奠定基础,为地区经济社会发展注入源源不断的强劲动能。
