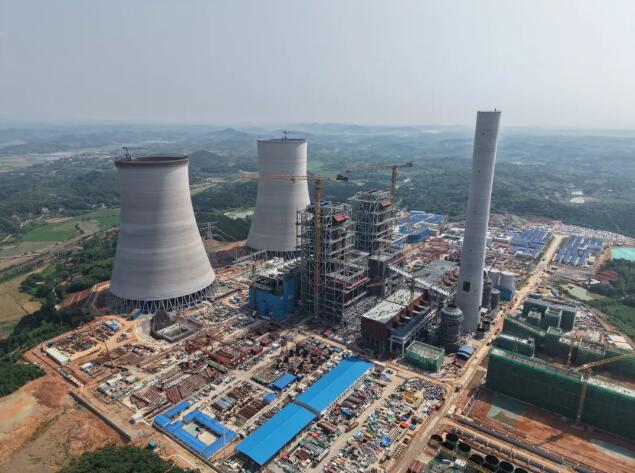

2025年6月21日,中国能建湖南火电承建的大唐华银株洲2×100万千瓦扩能升级改造项目2号机组厂用受电一次成功。本次受电为1、2号机组厂用电系统同时受电,采用500kV电压等级接入电网。
受电前进度
启备变就位
2025年3月1日,2号机组启备变顺利就位。
启备变封闭母线安装完成

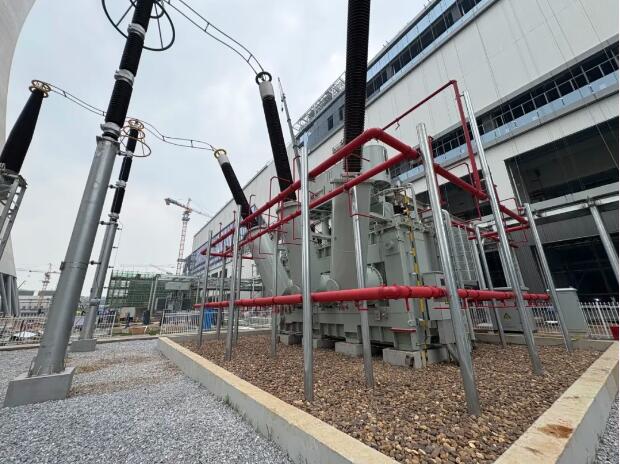

2025年5月10日,2号机组启备变共箱封闭母线安装完成验收。
厂用受电前监督检查

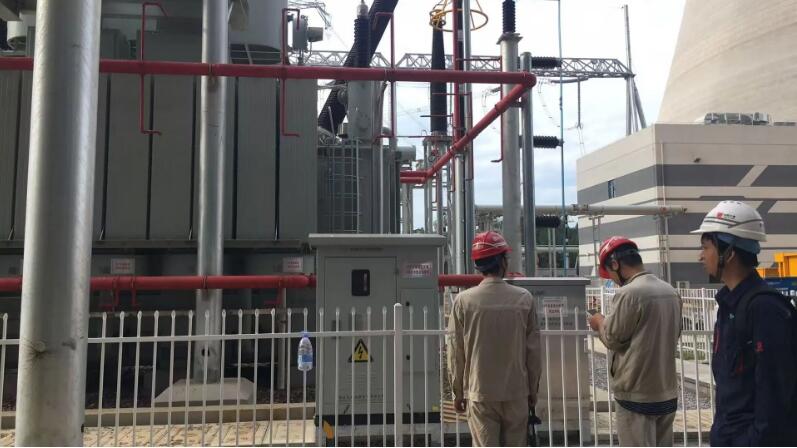

2025年5月28日至6月1日,电力工程质量监督站对厂用受电前进行了监督检查,项目部按时完成了整改闭环。6月16日,国家电网华中网调对厂用受电前进行了最后的监督检查。
试运受电
2025年6月19日21时28分,接华中网调通知,株洲第二电厂(网调名)正式具备厂用受电条件。

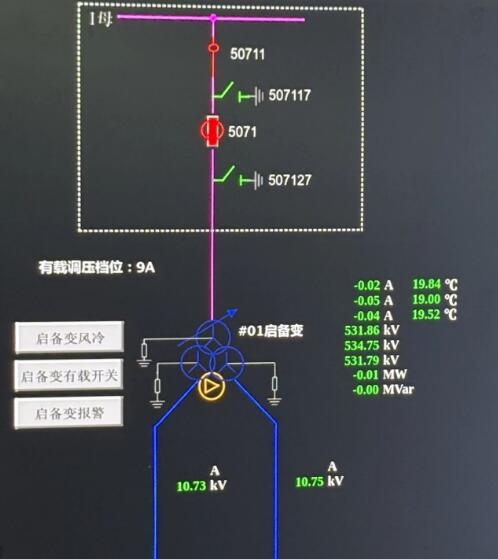

2025年6月21日8时,经过一系列的倒送开关及试验,500kV株古I线、II线及500kV升压站各区域陆续受电,启备变及共箱封母第一次冲击合闸成功。

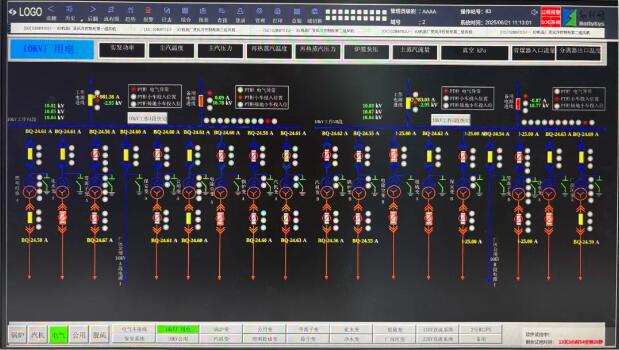

2025年6月21日11时08分,历时37时40分,2号机组10kV母线第一次冲击合闸成功,2号机组厂用电系统受电一次成功!
此次成功实现两台机组同步受电,为后续机组设备安装调试、分部试运和整套启动工作奠定了坚实的基础。
作为湖南省“十四五”重大能源工程项目,大唐华银株洲2×100万千瓦扩能升级改造项目同步建设脱硫、脱硝设施,力争打造成“国内一流电厂”。项目建成后,将成为湘东(长株潭)、湘南(衡郴永)两大负荷的重要调节和支撑电源,对保障湖南能源安全、加快实施“三高四新”战略、推动中部地区崛起,发挥能源保供关键作用。
