安徽桐城抽水蓄能电站上库大坝填筑到顶

日期:2025-06-23    来源:中国安能三局

国际电力网

2025
06/23
09:48
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目

6月20日,随着最后一层堆石料碾压完毕,安徽桐城抽水蓄能电站上水库主坝全线填筑至设计坝顶高程,为后续大坝面板混凝土浇筑工作的顺利启动奠定了坚实基础。

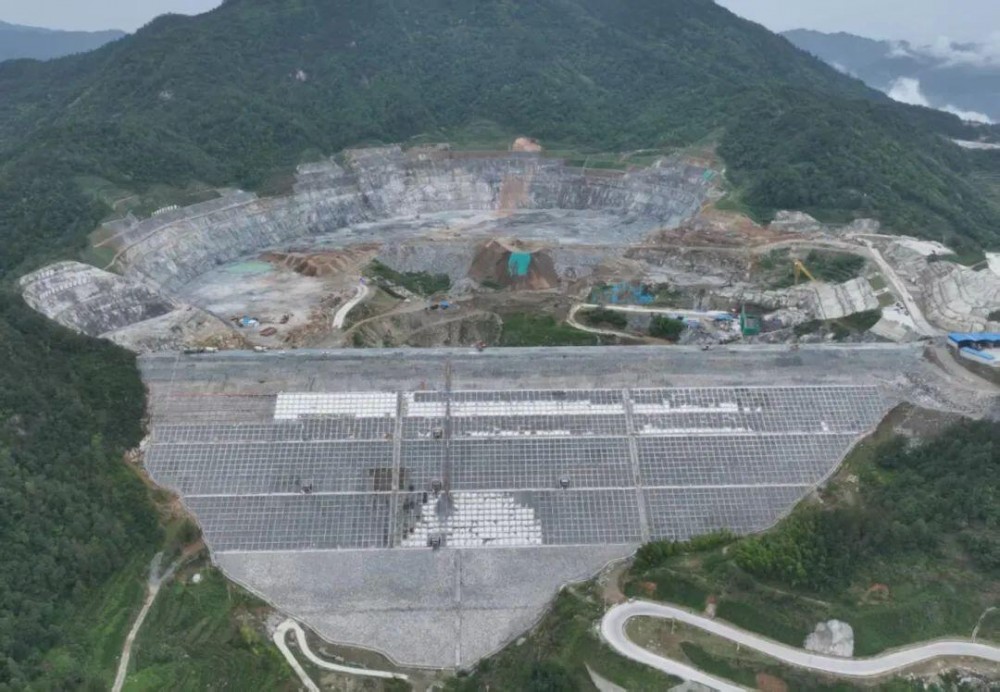

填筑到顶仪式

安徽桐城抽水蓄能电站工程是国家“十四五”规划中的能源建设重点项目。该电站总装机容量高达1280兆瓦,主要由上水库、下水库、输水系统、地下厂房及地面开关站等部分构成,属于一等大(1)型工程。其设计年发电量为21.44亿千瓦时。电站的筹建期Q1标及水库工程C1标项目均由中国安能三局重庆公司负责承建,并于2021年5月20日正式启动建设。待全部机组投产后,每年可节约标准煤11.6万吨,减少二氧化碳排放30万吨,这将显著优化安徽省电网的电源结构,有效缓解电网调峰压力,为国家早日实现“双碳”目标作出重要贡献。

上水库坐落在西、南、北三面环山的库盆内,大坝位于东侧。本次填筑完成的堆石坝坝顶高程达545.00米,顶宽10米,顶长557.00米,最大坝高109.5米,总填筑量588.77万立方米。工程自2023年12月30日启动填筑,历时547天圆满完成。

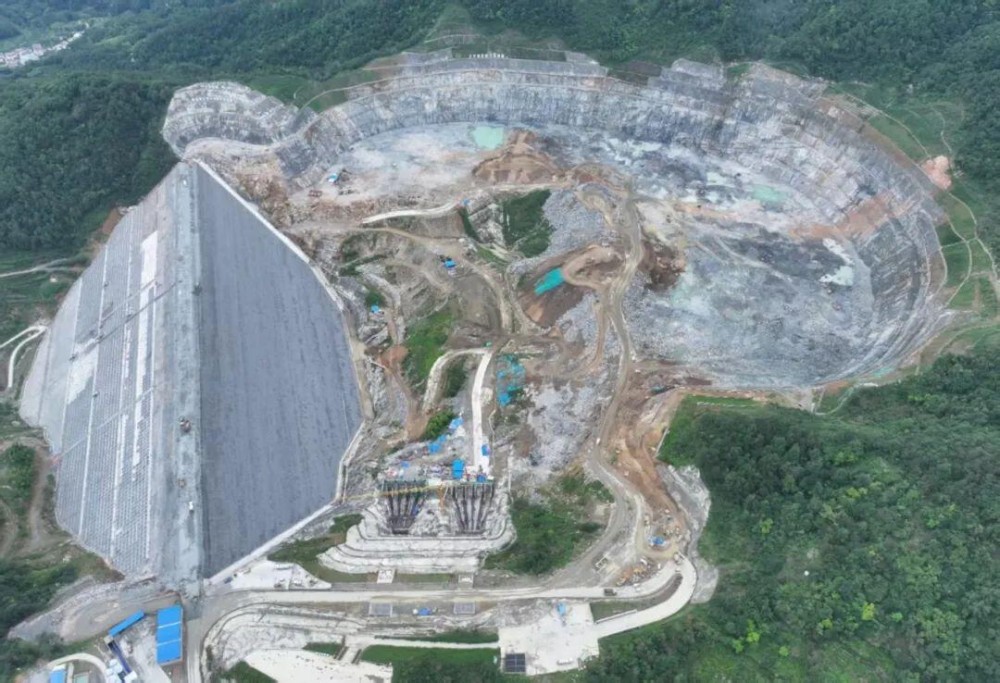

C1上库大坝和库盆

今年以来,面对施工挑战与节点目标,桐城项目部党支部以工程局劳动竞赛为抓手,推动党建与生产深度融合。项目部精细施工部署,倒排工期,狠抓落实。联合业主、设计、监理等开展“党建+”活动,成立大坝填筑攻坚小组,建立日碰头、周例会机制,高效解决现场问题。根据施工进度,为确保资源充足,项目部动态优化设备、人员、技术配置,在安全质量受控前提下全力推进进度。项目部党支部实施“党员包保责任制”,划分责任区,成立青年突击队,克服场地受限、恶劣天气(大雾、低温、雨雪)等困难,解决挖填动态平衡难题,严格把控填筑程序、方法与工艺,精准进行坝体分区及体型测量。同时,项目部以“党建+技术创新”模式,成立党员技术攻关小组,引入智能碾压监控系统,实现对堆石坝施工质量的实时、高精度、自动化监控,为行业智能化施工树立标杆。

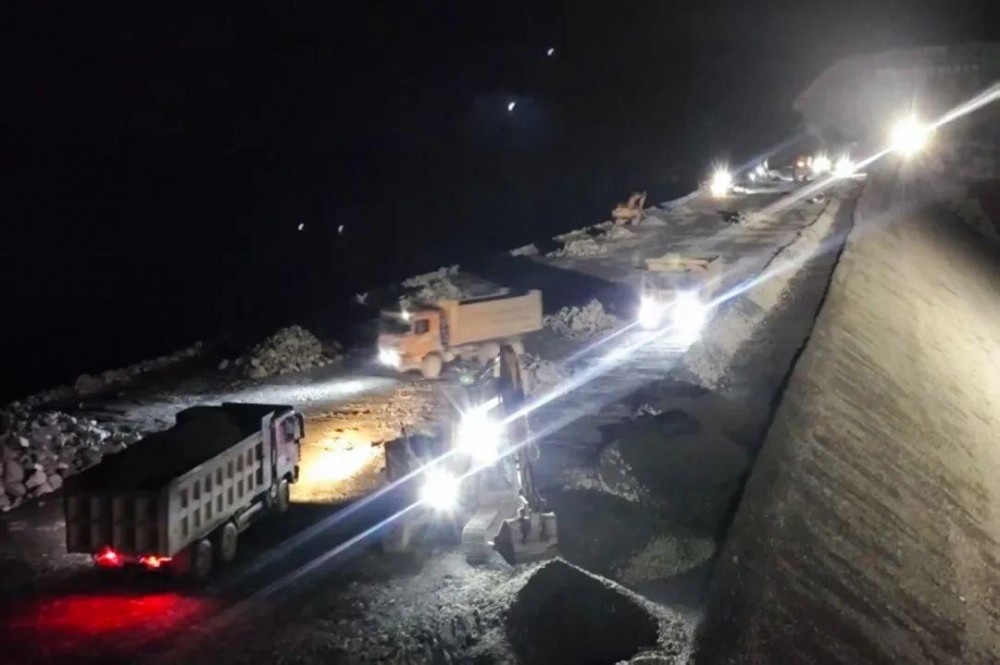

夜班填筑

踔厉奋发、勇毅前行!继下水库面板浇筑完成后,上库大坝填筑至顶标志着两大关键节点目标均已提前实现。桐城项目部将乘势而上,严格把控质量、安全与履约,全力推进上库面板混凝土施工及下库下闸蓄水目标。项目团队将继续以扎实作风,致力将桐城电站打造为优质、精品、环保、标杆工程,力争早日实现其经济、社会与生态综合效益,为国家“双碳”战略贡献更大力量。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
