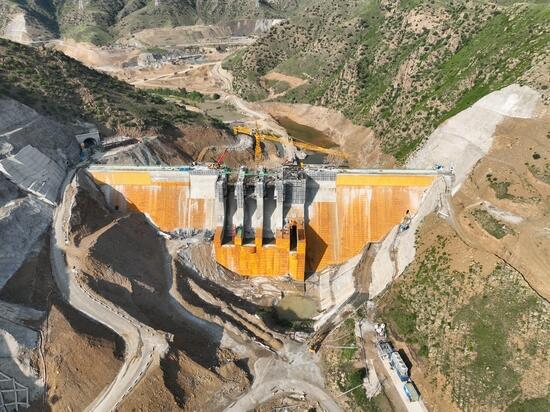

6月17日,随着最后一层坝料的施工结束,尚义抽水蓄能电站下水库拦河坝浇筑到设计高度,提前14天,成功实现全面封顶,标志着拦河坝工程进入收尾阶段,为下一步下闸蓄水奠定了坚实基础。
电站拦河坝采用碾压混凝土重力坝,坝轴线为直线,坝顶高程936米,最大坝高60米,坝顶宽度8米,坝顶轴线长度245米,从左至右分别为左岸非溢流坝段、泄洪底孔坝段、溢流表孔坝段、右岸非溢流坝段。
电站所属地汛期雨水充沛且冬歇期时间长,为保证坝体混凝土填筑质量,施工局一是针对雨季混凝土施工提前了解天气情况,合理调整工序间衔接,在施工过程中采取搭设防雨棚、及时覆盖新浇混凝土等防护措施,降低天气对施工的影响;二是针对坝体冬歇期内外温差大,较大的拉应力造成坝体开裂风险,未雨绸缪在施工期对坝体采用棉被+薄膜进行保温覆盖,并使用聚氨酯喷涂材料对永久面进行保温,最大限度减小内外温差和坝体内部温降速率,保证坝体质量;三是针对碾压混凝土施工效率不连贯的问题,采用自卸车直接上坝施工,合理规划混凝土入仓道路,保障了混凝土入仓的强度和连续性。
下一步,电站将奋勇拼搏、一鼓作气,加快完成下水库后续工程建设,严把安全关、质量关,高标准高质量完成电站建设。
据悉,电站建成后,将承担电力系统调峰、填谷、调频、调相和紧急事故备用等任务,可优化电网电源结构,增强电网快速响应能力,保障首都供电安全,提高电力系统的安全可靠性和运行经济性。可有效提高地方风电、光伏等新能源的消纳能力,促进区域节能减排和环境保护,每年可节约标煤11.95万吨,减少二氧化碳排放量28万吨和二氧化硫排放量0.54万吨,并带动当地基础设施建设和旅游等相关产业的发展,对解决当地就业,促进地方经济增长和社会发展具有显著的社会效益。
