甘肃张掖抽水蓄能电站工程进厂交通洞顺利贯通

日期:2025-06-17    来源:三峡发展

国际电力网

2025
06/17
14:38
文章二维码

手机扫码看资讯

关键词: 三峡发展 抽水蓄能电站 水电项目

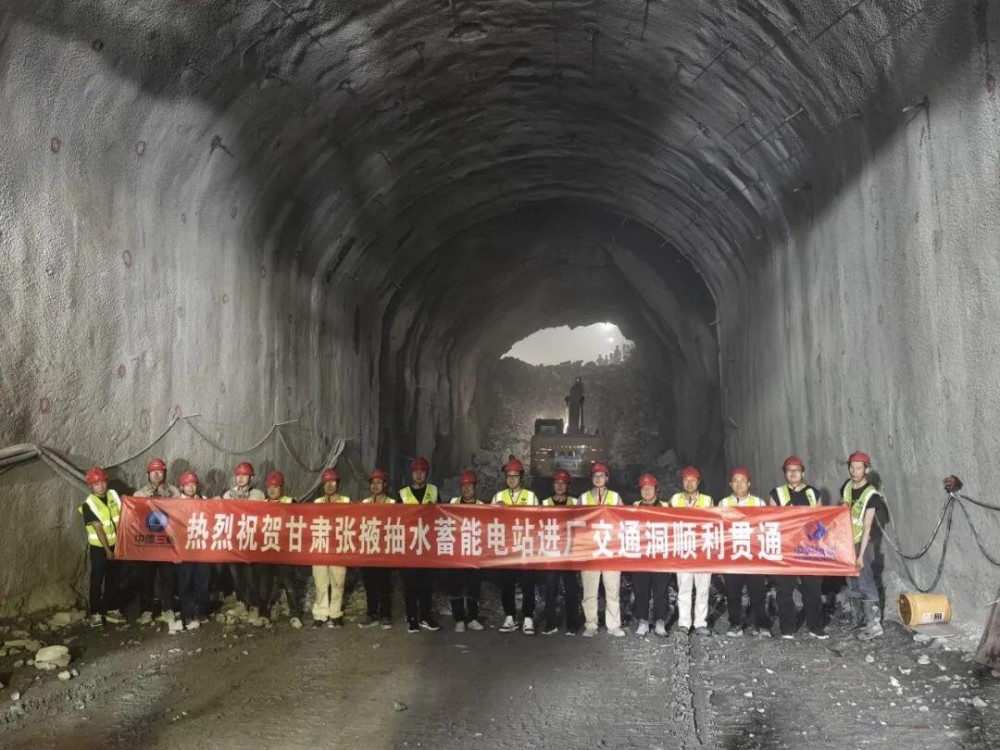

6月11日,由三峡发展公司张掖监理部承监的甘肃张掖抽水蓄能电站进厂交通洞顺利贯通,标志着项目建设取得重要进展。

张掖监理部承监的进厂交通洞开挖断面施工共1126.17米,其地质条件复杂、岩体裂隙较为发育,Ⅳ类围岩占比高达64%以上,开挖过程中掉块、塌方时有发生,面对围岩差带来安全、质量管控风险挑战,自2024年4月8日开工以来,张掖监理部通过严格审查开挖支护专项施工方案,积极组织业主、设计、施工单位调整、优化开挖支护措施和爆破参数,强化施工全过程巡视、检查、旁站,严格洞室开挖支护工序验收等措施,历时429天,确保开挖阶段质量、安全双零目标实现。

进厂交通洞是连接地下厂房施工的重要通道,贯通后为主副厂房岩锚梁混凝土浇筑、Ⅲ层及以下开挖支护施工创造了有利条件,张掖监理部将继续发扬扎根现场、狠抓落实的优良传统,以“三峡标准”护航项目建设,助力国家“双碳”目标。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
