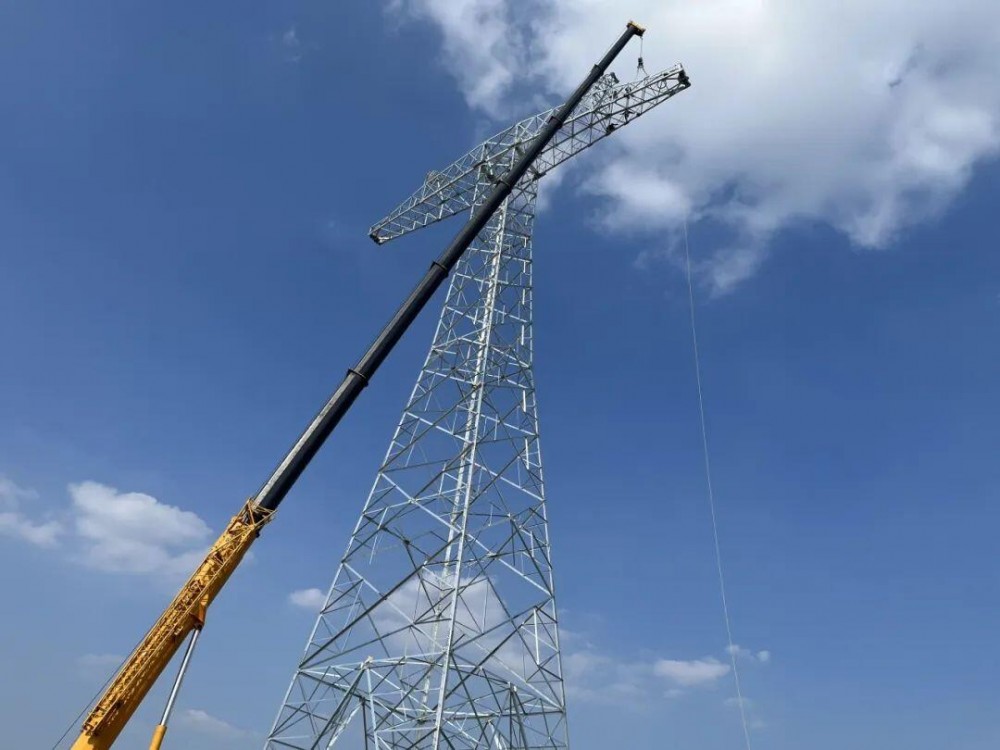

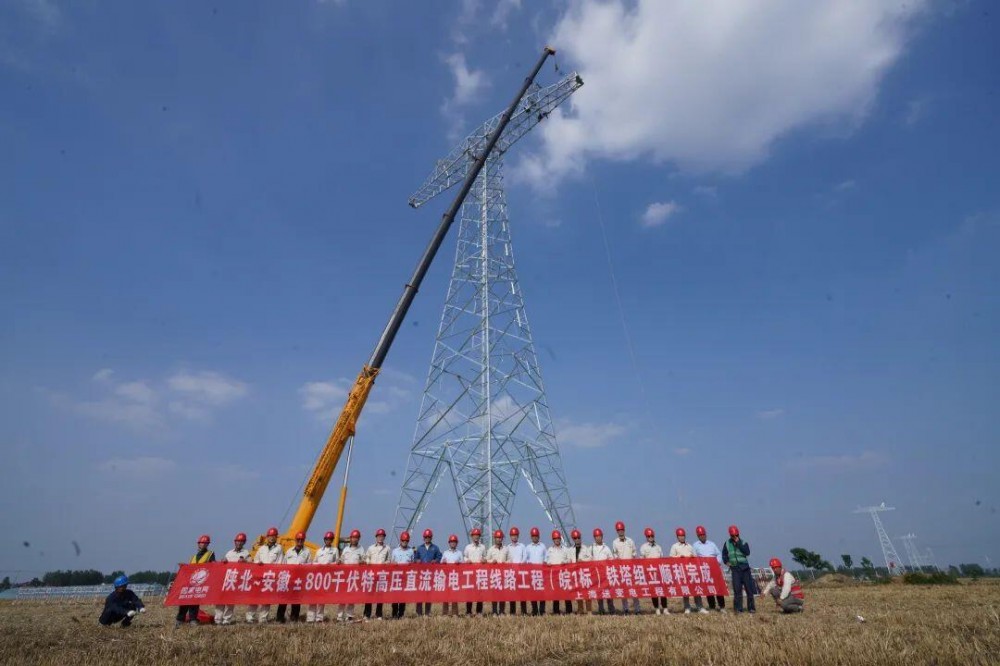

6月13日,随着N1939塔位最后一吊精准就位,由上海送变电工程有限公司承建的陕北~安徽±800千伏特高压直流输电线路工程(皖1标)铁塔组立施工顺利完成,历经219天的聚力攻坚,该工程后续将全面进入架线攻坚阶段。
陕北~安徽±800千伏特高压直流输电线路工程(皖1标段)起于豫皖交界处,止于安徽省阜南县颍上县交界处,线路长度共111.930千米,新建铁塔共计236基。
面对19种复杂塔型与皖北地区复杂地形,上海送变电建设团队化身“空中巧匠”,采用全机械化施工模式,高效推进工程建设。施工中投入75吨至130吨不同规格流动式起重机,通过9种可调节臂展组合,满足不同塔型的吊装需求。项目部依据每基铁塔的结构特点、单段重量,以及起重机规格参数与作业环境,编制专项施工方案。方案明确了28项管控指标,涵盖吊装流程、载荷参数、吊臂角度、设备停放点位等内容,实现对施工全过程的精细化管理,确保吊装作业精准度,保障施工安全与效率。
此外,项目部构建了“安全培训—技术交底—过程管控”三级防护网,针对高空作业、吊车倾覆等12类风险制定“一风险一预案”,237项隐患在每日巡检中被及时消除。凭借这套“组合拳”,单基铁塔平均吊装周期压缩至2.8天,相当于每两天半就能竖起一座20多层楼高的输电铁塔。
“凭借为铁塔定制的‘专属施工方案’,我们不仅在施工中心里有底,也让铁塔组立作业像搭乐高一样精准高效。”项目经理虞佳旻介绍到。
目前,该工程已全面转入架线施工阶段,累计完成架线41.610公里,剩余架线工程计划于10月下旬收官。上海送变电项目部将持续保持攻坚态势,优化施工组织,强化技术管控,全力推进导线展放、附件安装等关键工序,确保工程如期高质量竣工,为“西电东送”再添一条坚实的电力大动脉,为我国能源结构调整和跨区域协同发展贡献力量。
