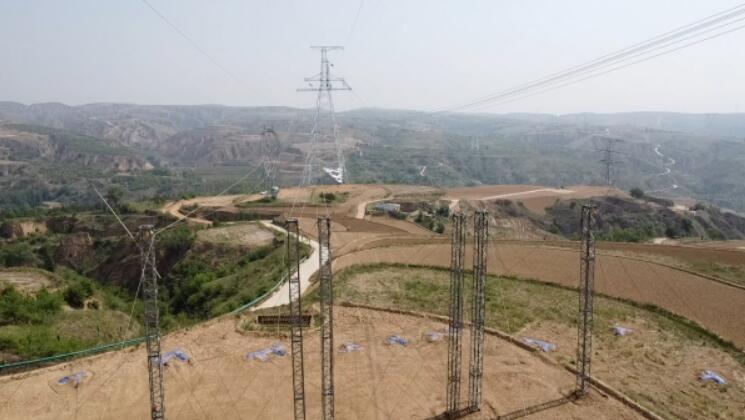

5月30日,随着府忻I线封网装置钢横梁从杆塔上落地,标志着由陕西送变电工程有限公司承建的陕西大唐西王寨煤电一体化项目750千伏送出工程跨越500千伏府忻I、II线施工任务圆满结束。
该工程是陕北换流站配套750千伏线路工程,主要满足电厂送出需要。西王寨电厂、清水川电厂是陕北至湖北±800千伏特高压直流工程配套电源之一,为陕北直流电力外送提供了可靠的保障。该线路的建成有利于当地新能源电源的打捆外送,进一步扩大新能源电源的消纳市场,统筹协调区域经济发展,有利于调整陕北经济产业结构,促进陕北矿产资源开发,带动当地经济社会的跨越式发展。

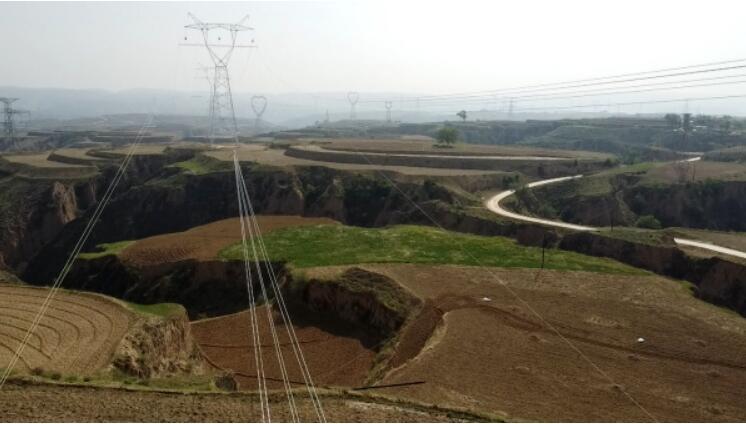

该工程分两个单相工程。一是西王寨~清水川电厂750千伏线路工程,起于在建西王寨电厂,止于已建清水川电厂,线路路径长度11.044千米,全线单回架设,新建铁塔21基,其中耐张塔12基,直线塔9基。二是西王寨~陕北换流站750千伏线路工程,起于在建西王寨电厂,止于在建陕北换流站,线路路径长度55.068千米,其中单回路49.484千米,新建单回路铁塔共101基,其中耐张塔45基,直线塔56基;同塔双回路段长度,路径长度2.792千米,新建同塔双回路铁塔共7基,其中耐张塔7基。本工程的难点在于地处陕西最北边府谷县,冬季严寒,夏季酷暑,风沙大,跨越物极多,经过统计跨110千伏及以上线路28次;跨35千伏线路8次;跨10千伏及以下线路63次;跨铁路1次;跨一级公路和国道共5次;跨通讯线68次;跨河流5次;跨一般公路、一般水泥路、土路共99次,本工程划分放线区段17个,其中16个为二级风险放线段。
5月20日,随着山西运维单位下达指令:“500千伏府忻I线转检修,许可开工”。现场开始了为期11天二级风险跨域施工任务,历经3个月的前期准备工作,从确认方案到办手续再到现场施工前的准备,经历重重困难,在这一刻,所有的参建人员各自迅速进入到自己角色,开始进行紧张而有序的封网施工,此时的天空似乎也变得更蓝,云朵也露出了微笑。5月30日,本次跨越施工圆满结束。
目前本工程已进入基础施工、组塔施工、架线施工同步进行的阶段,面对现场安全管控的巨大压力,项目部将深入研究施工方案,优化施工流程,加强现场管控,合理调整人员组织,在重重困难中开辟出前行的道路,确保该工程每一个作业点“在控、可控、能控”,各项工作顺利推进。充分发挥陕送铁军的精神,坚守岗位,严格落实安全生产责任制各项要求,通过分级把控、层层压实等方式将安全生产责任落实到个人。进一步优化风险分级管控流程,加强现场作业人员技能培训与应急演练,为后续更高强度、更高标准的作业任务夯实基础,为实现公司改革高质量发展保驾护航。
