5月28日22时37分
作为联合体牵头方总承包的

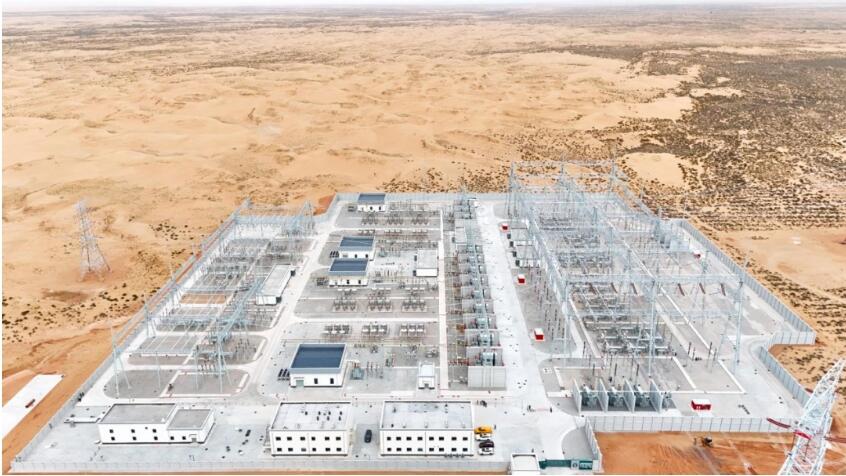

库沙500千伏变电站顺利完成24小时试运
正式移交生产
该工程是内蒙古自治区一次性建成规模最大的500千伏智能变电站,是蒙西电网“四横六纵”500千伏主干网架中“第三横”的关键工程,是以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地规划布局的重要输电通道工程。项目投运后可汇集鄂尔多斯库布齐沙漠地区新能源装机,为未来新增新能源基地提供接入条件,提升地区清洁能源电力消纳比重,助力“双碳”目标实现。
项目包括:新建4台1200兆伏安主变压器、500千伏出线4回,220千伏出线2回,及35千伏站外电源约40公里。项目于2024年10月1日开工建设,历时208天完成投产,创造了工程建设速度新纪录。
面对建设周期短、工程体量大等实际挑战,项目经理以身作则迎难而上,带领项目团队每天深扎现场十余小时,制定图纸到场计划,沟通各个设备厂家的到货情况,协调解决制约项目进展中的各种难题,确保施工节点零等待。工程建设全面应用标准化装配式技术,相较于传统现浇工艺,实现施工现场“零湿作业”,施工周期压缩80%,现场建筑垃圾减少65%,让绿色发展理念更具生命力。
库沙总承包项目投产在内蒙古自治区绿色转型的新征程中书写了浓墨重彩的一笔,也为华北院在库布齐沙漠的腹地树立了一座精品工程的丰碑。接下来项目团队将继续发扬精益求精、臻于至善的精神,一如既往地扎根内蒙古电网建设,为公司高质量转型升级贡献新的力量。
