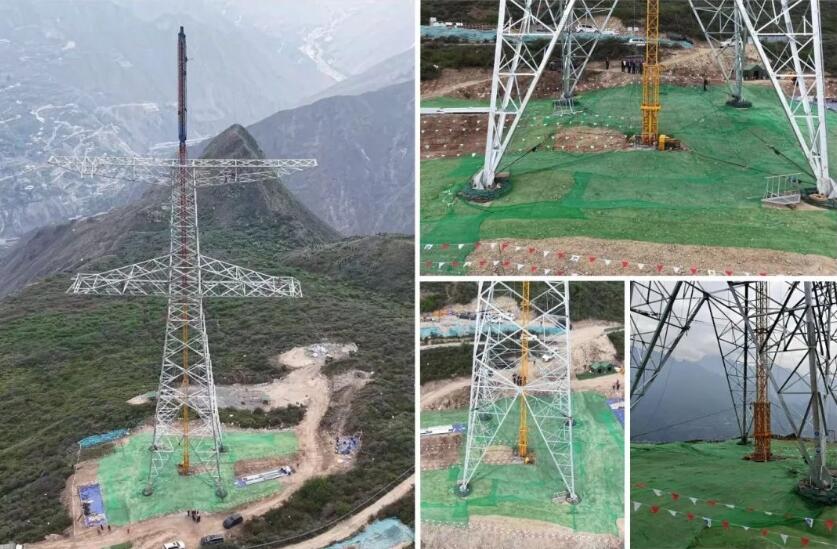

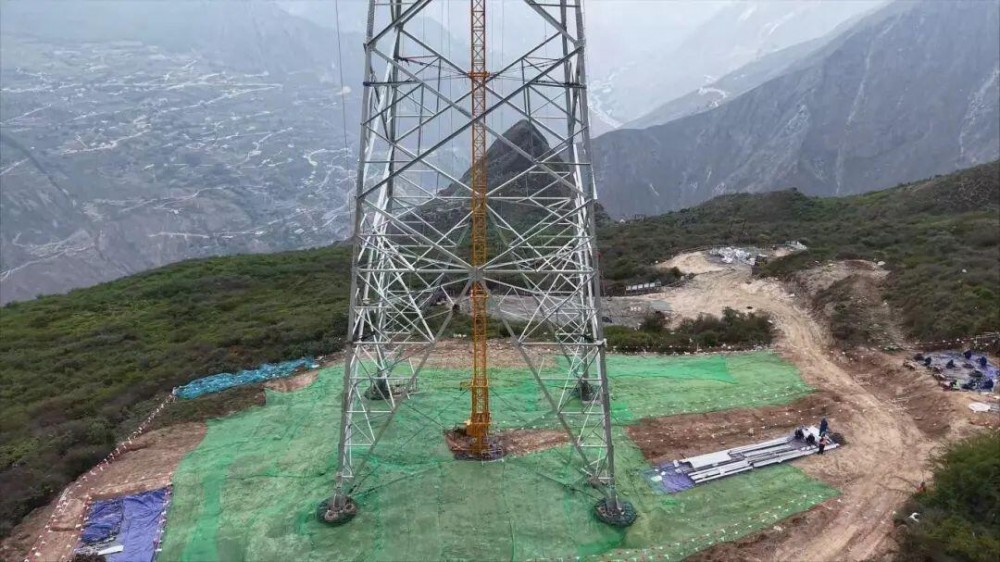

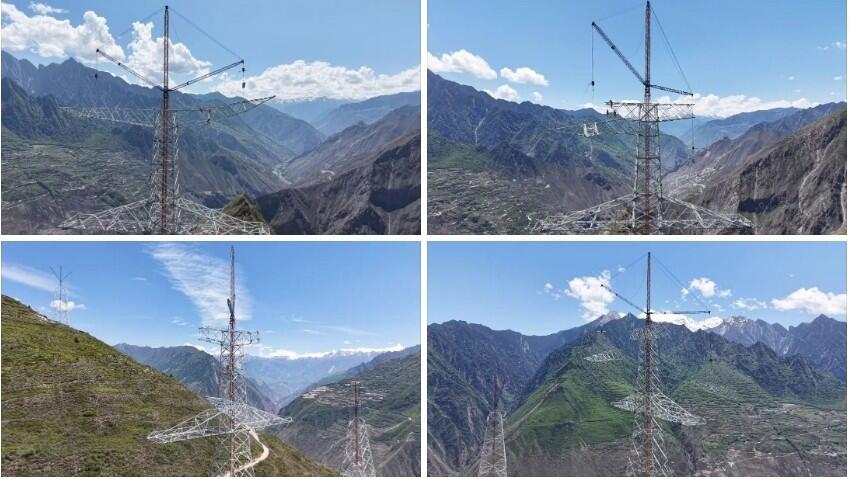

5月20日,随着铁塔地线支架最后一颗螺栓安装到位,本标段首基铁塔组立试点在阿坝州理县桃坪村3L012塔位顺利组立完成,标志着本工程全面进入立塔阶段。
阿坝-成都东1000千伏特高压交流输变电工程线路工程7标,起于理县薛城镇箭山村西,止于汶川县灞州镇大门村,路径长度为39.810公里。新建铁塔68基,其中直线塔18基,耐张塔50基。工程建成后,川西清洁电能可直接送至环成都城市群负荷中心,构建成都、重庆相对独立、互联互济的“立体双环”网架结构,满足成渝地区双城经济圈建设发展需要。对于构建新型电力系统、推动阿坝地区经济社会发展、加快成渝地区双城经济圈建设具有重要意义。
本工程沿线海拔在1800米~3000米,地形比例为山地14.0%、高山50.1%、峻岭35.9%,全线铁塔均分布在中山、高中山中上部的陡坡上,坡度多为25~45°,局部大于45°,地质条件破碎。全线平均塔重220.8吨,单基重量(129.1—466.5吨),铁塔高度(76.3—145.8米),最大减腿值40.5米。
本次首基新组立铁塔全高82.8米、总重163.26吨,历时20天完成,采用了公司T2D100落地双摇臂抱杆进行组立。施工项目部按照标准化管理要求,提前现场踏勘,开展单基策划,规范组塔方案编审批流程,确保方案合规合理可行。在首基试点现场,技术人员严格把控施工质量,对抱杆和塔材的组装、螺栓的紧固等关键工序进行细致检查,安全监护人员对高处作业、吊装等危险环节进行重点监管,及时纠正不规范行为,有效保障了施工安全。合理规划施工区域,设置安全警示标志,将安全文明施工措施落实到位。
首基试点工作是落实“样板引路、试点先行”管理理念的重要实践,通过建立标准化的施工规范、技术示范和质量管控体系,为后续立塔作业提供了可复制的样板,有效促进了现场施工的规范化和效率提升,为打造精品工程奠定了坚实基础。在即将到来的立塔施工高峰期,项目部计划投入15套落地摇臂抱杆,组织15个班组,确保工程优质高效推进。
下一步,施工项目部将做好基础收尾及杆塔组立工作,充分发挥主观能动性,加强现场安全管控,结合现场实际做实做细现场策划。继续高标准严要求,安全、规范、稳步高效地推进工程建设,确保工程保质保量按期投运,打造精品工程。
