5月21日,大渡河金川水电站面板混凝土浇筑完成,较集团目标提前10天,标志着金川水电站在工程建设方面取得阶段性胜利,向投产发电目标迈进了坚实一步。
▲金川水电站面板混凝土浇筑完成合影
大渡河金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,以发电为主、兼顾对上游双江口水电站反调节以满足下游生态用水要求,已被列为国家支持青海等省藏区经济社会发展能源建设重点开发项目、四川省“十四五”能源发展规划重点建设项目,也是集团“四重一要”重点工程。
电站总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组。大坝坝型为混凝土面板堆石坝,最大坝高112米,为建在65米深厚覆盖层上的百米级大坝,采用“上游防渗墙+趾板+面板+两岸帷幕灌浆+下游截水墙”的布置形式形成防渗体系。

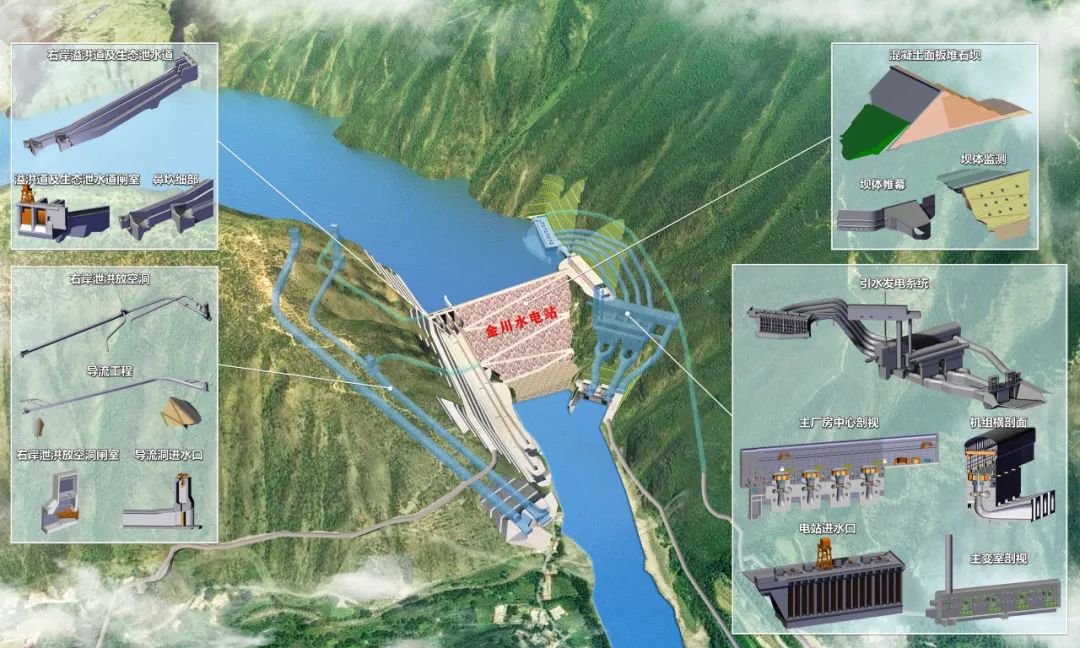

▲金川水电站枢纽工程各建筑物综合效果图
面板为重要的防渗部位,关系到工程运行安全和使用寿命,金川大坝面板最大长度约181米,两岸拉性区部位宽度为6米,河床压性区部位宽度为12米,厚度由底部最大厚度0.62米渐变至顶端厚度0.3米,分两期施工,一期面板设计浇筑方量为11788立方米,共计25块,二期面板设计浇筑方量为6354立方米,共计32块。

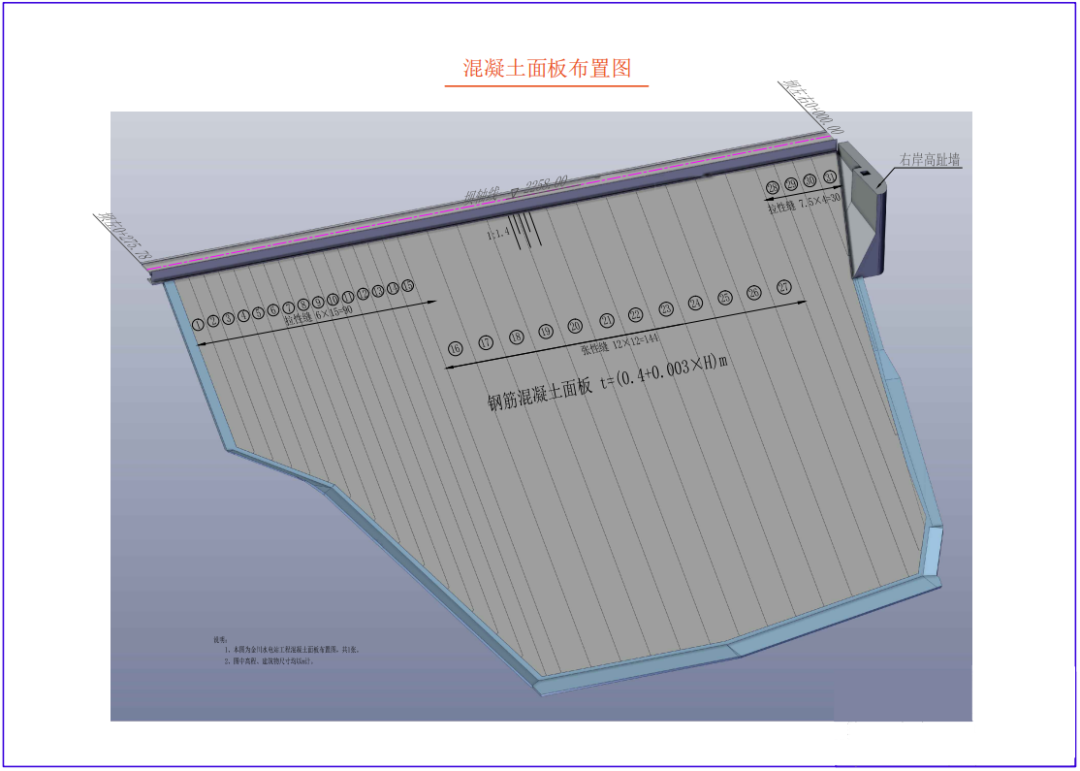

▲面板示意图
面对天气多变、质量要求高、安全风险突出等问题,金川公司强化业主主导作用,精心组织施工,合理调配资源,严格把控质量关和安全关。

▲面板备仓效果
全过程旁站施工工序,重点对面板止水实行四方联合工序验收和开仓验收,确保止水制造、安装、施工质量优良,保证防渗效果。

▲面板止水安装

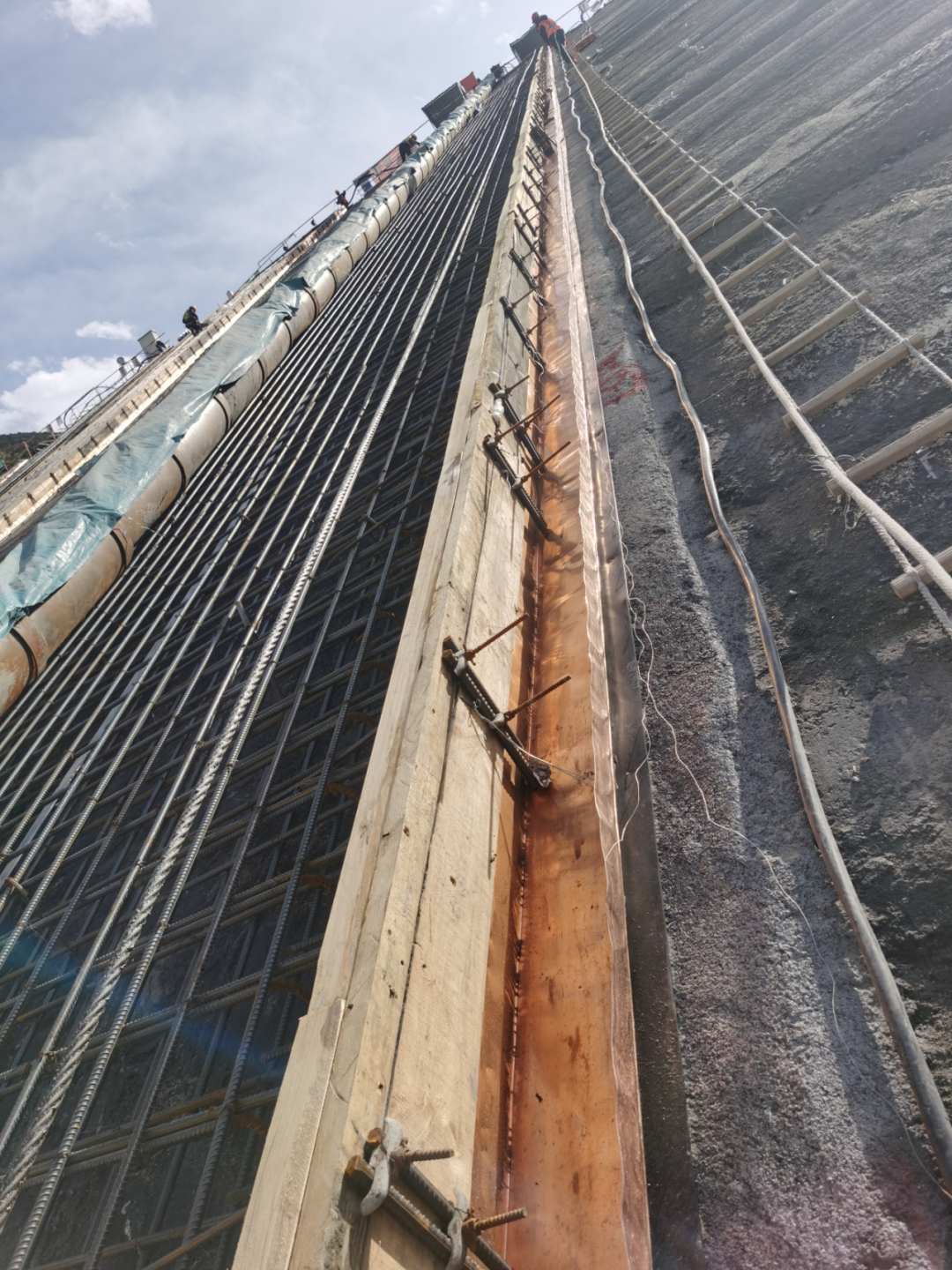

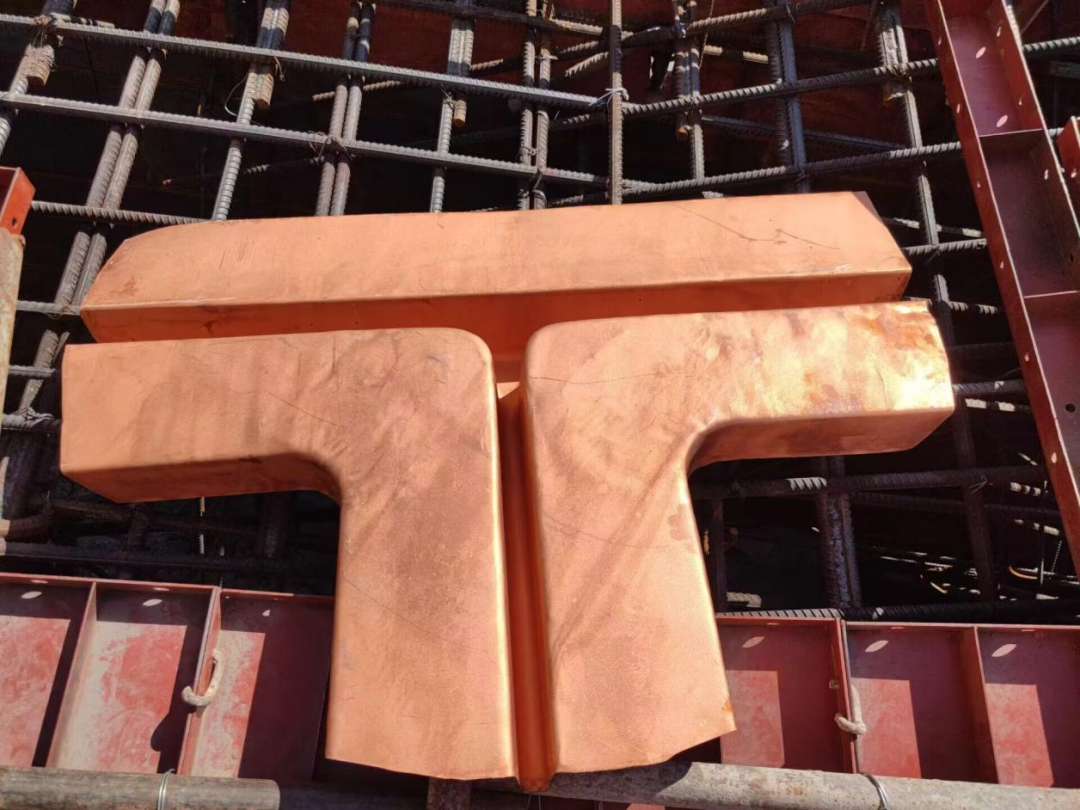

▲铜止水质量
每日在现场组织协调会,建立现场反馈响应机制,及时根据原材料检测情况和施工现场反馈情况,优化混凝土配合比,现场混凝土坍落度控制在设计要求,保证混凝土生产质量。

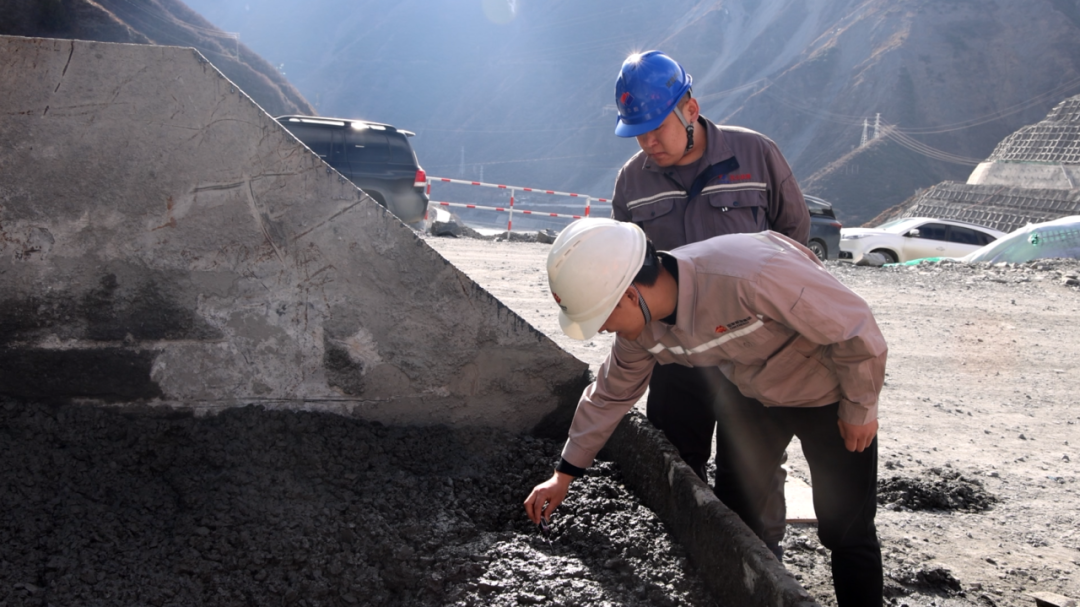

▲检测混凝土入仓温度
▲现场检查

面板混凝土人工收面后,及时做好混凝土保温、养护及温度监测,确保面板混凝土内部与外部环境温度差控制在设计要求范围内。

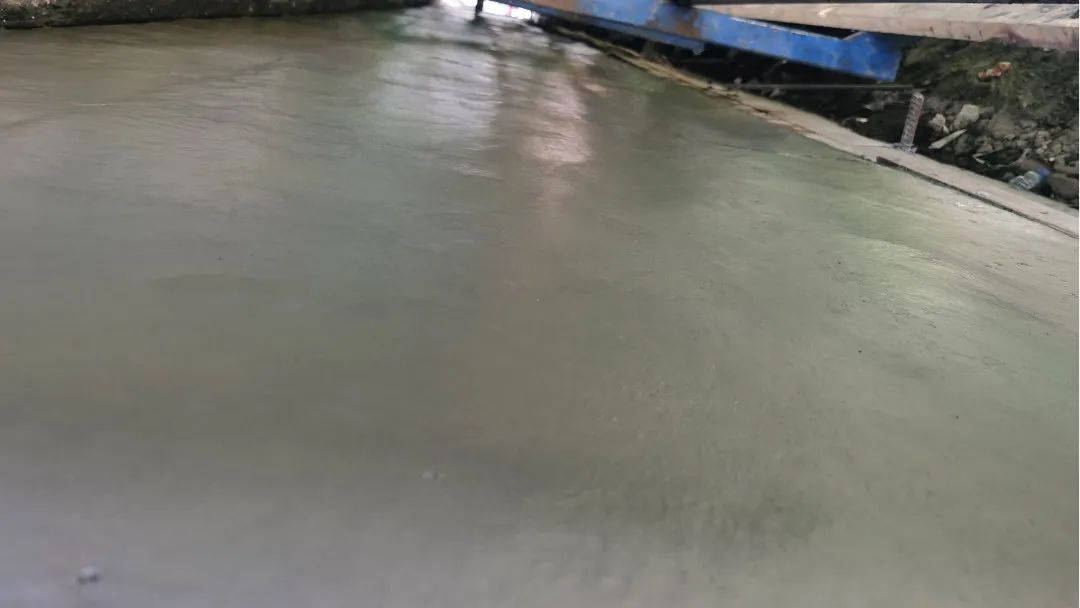

▲面板浇筑后效果
现场配备4套滑模台车和200余名作业人员平行推进面板备仓和混凝土浇筑工作,并安排安全人员全过程监督施工过程,强抓严管现场不文明施工行为,保障作业人员安全,高质高效推进面板施工。

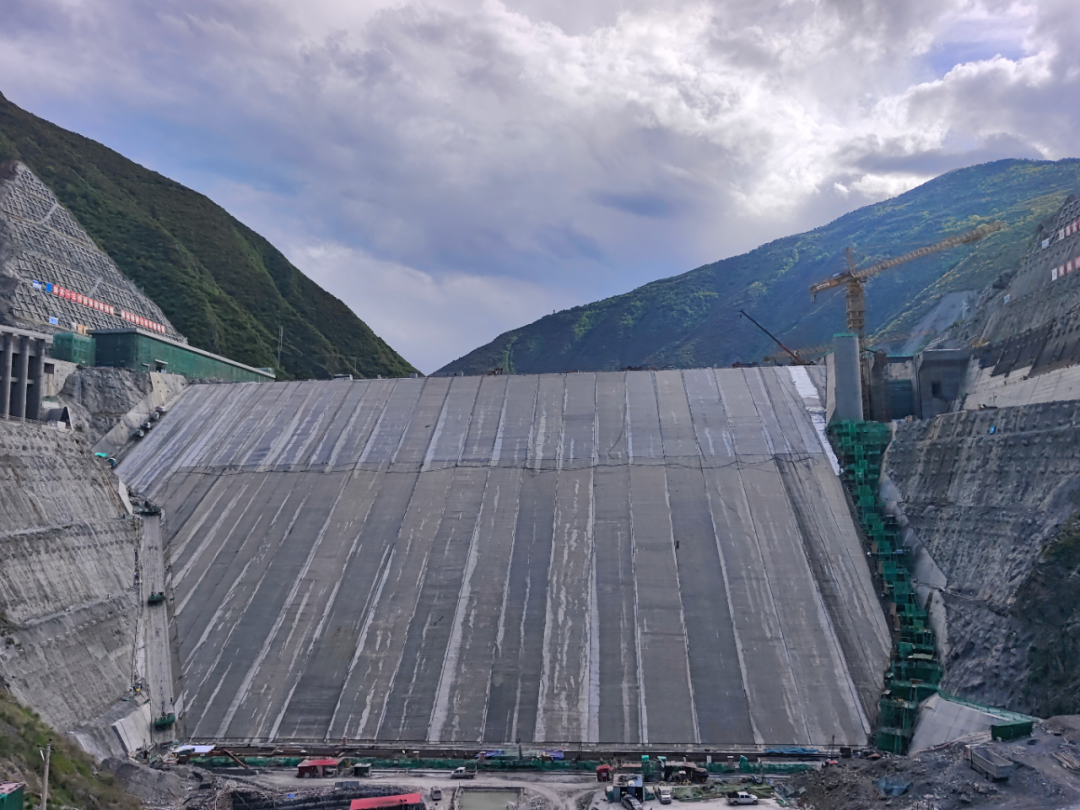

▲面板浇筑完成全貌
金川水电站面板混凝土全部顺利浇筑完成是工程建设者们60多个日夜奋战的成果,为整体安全运行奠定了坚实基础,更是向投产发电迈出了坚实的一步,金川公司及参建各方将继续以建精品工程为目标,攻坚克难,为打造优质工程而不懈奋斗!

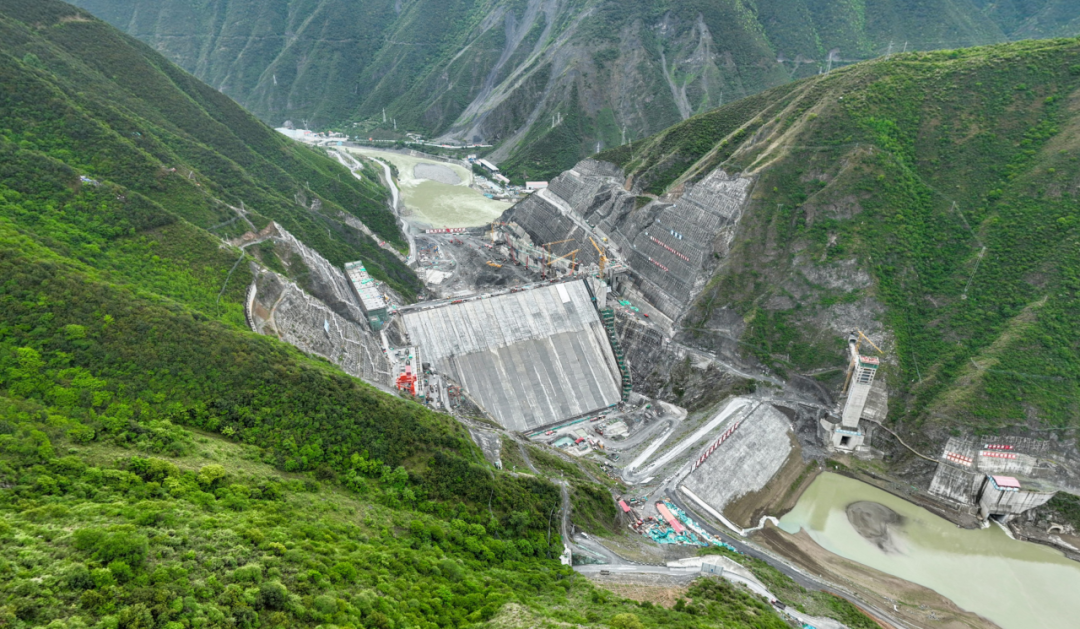

▲金川水电工程现场全貌
