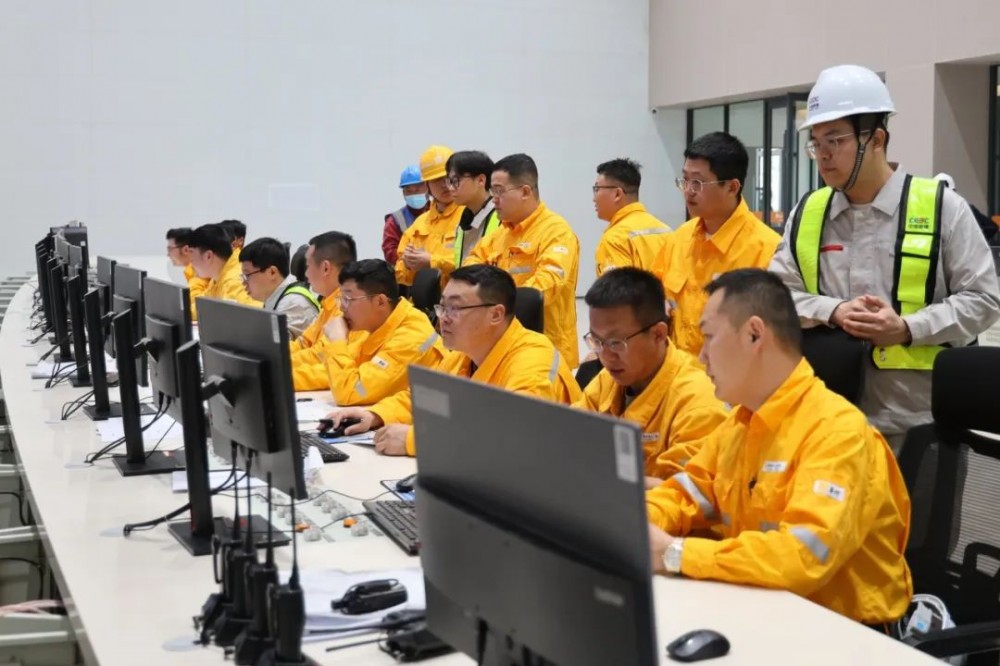

5月13日,“疆电入渝”能源大基地再传喜讯,华润电力新疆重能石头梅2×100万千瓦煤电项目1号机组汽轮机冲转一次成功,达到额定转速3000转/分钟并成功定速,其中最大振动为63μm,机组振动、轴承温度等各项参数均优于行业标准,标志着1号机组整套启动试运取得关键性突破。
为确保机组整套启动顺利进行,公司高度重视,统筹协调各方力量共同打好“攻坚战”。在试运指挥部的统筹安排下,各参建单位管理和技术人员多次召开专题会议,详细研究试运方案,细化目标任务,明确责任落实,先后完成润滑油系统冲洗、盘车投运、真空系统高位灌水查漏、发电机风压实验、配汽阀门静态试验及关闭时间测定、大联锁保护试验等前置工序,并通过多轮次联合检查确认设备状态。
5月12日05时锅炉开始点火,13日12时58分,在主汽压力和主汽温度满足冲转要求后,汽轮机挂闸开始冲转,操作人员密切监控轴向位移、胀差、轴瓦振动、轴瓦温度等核心指标,经过低速、中速暖机,汽轮机于15时16分顺利冲转达到额定转速3000转/分钟,并成功定速。定速后汽轮机轴振、瓦振、瓦温等主要运行参数优于技术规范要求,验证了机组设计和安装质量的可靠性。
下一步,华润电力重能新疆公司将按计划稳步推进发电机并网前试验、带负荷试运等工作,力争早日实现机组高质量投产,为全球首个具备风光火热储相多能互补功能的清洁能源大基地注入强劲动能,为“疆电入渝”贡献华润力量。
