重庆云阳抽蓄下水库大坝提前两个月封顶

日期:2025-05-08    来源:中国电建水电十局  作者:魏恺

国际电力网

2025
05/08
14:31
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目

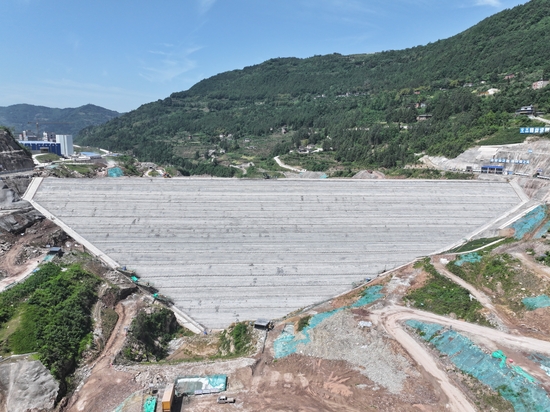

4月30日,历经9个月的日夜鏖战,重庆云阳建全抽水蓄能电站下水库主坝填筑至EL.343.5米高程,顺利完成封顶目标,为下一步大坝蓄水验收揭开序幕。

项目下水库大坝采用混凝土面板堆石坝设计,坝顶长392米、宽10米,最大坝高78米,总填筑量约320万方,采用钢筋混凝土面板防渗。自启动填筑施工以来,工程便面临复杂的地质条件、频繁降雨、选料难等挑战,给现场施工作业带来极大阻碍,工期一度十分紧张。建设团队紧紧围绕“数字电站”建设目标,应用大坝无人碾压系统实行智慧化管理,实现作业状态监测和碾压过程可视化分析;坚持“试验先行、样板引路”方针,开展大坝排水料、接坡料、反滤料、堆石料等多种填筑料的碾压生产工艺性试验。不断优化施工参数、改进施工工艺,在提升施工质量的同时,全方位保障施工安全,为工程稳步推进提供技术支撑。

同时,项目部成立党员青年先锋队,发挥党组织战斗堡垒作用和党员先锋模范作用,坚持工程管理问题协调处理“不过夜”,落实“日管控、周分析、月总结”全过程管控要求,针对下水库场内挖填时序不匹配,料源缺口大、质量和供应强度不满足填筑进度需求等难点进行专题攻坚,逐项解决难题。最终,各填筑单元工程质量控制效果优异,主坝提前两个月填筑封顶。

云阳建全抽水蓄能电站项目位于重庆市云阳县高阳镇境内,总装机容量120万千瓦。投入使用后预计年发电量约9.25亿度,每年可节约发电标煤量25.6万吨,减少二氧化碳排放量63万吨,可承担重庆电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,有效缓解系统调峰矛盾,助推地方经济社会高质量发展。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
