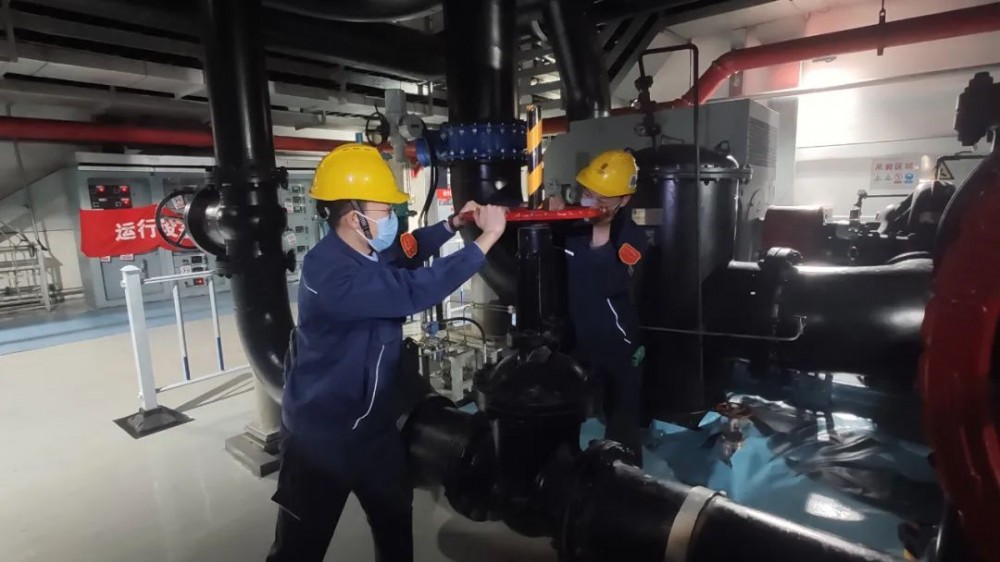

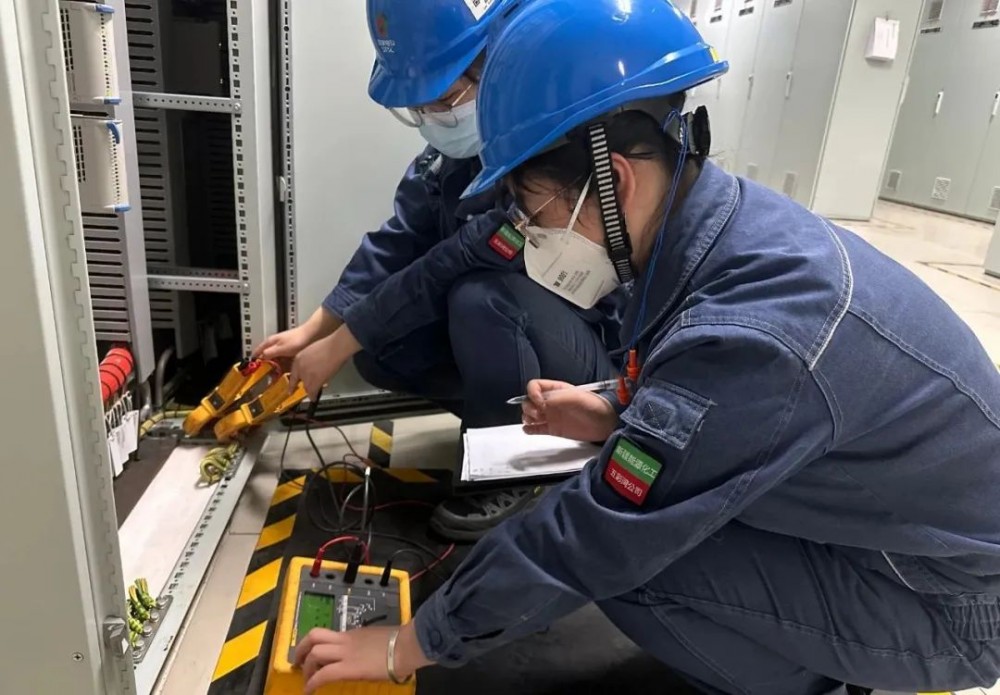

5月5日17时38分,五彩湾发电公司2号机组投产后首次B级检修圆满结束,机组并网一次成功。此次检修共计168项任务,为期35天,克服了时间紧、任务重、点多面广等多重影响,实施挂图作战,聚焦进度、安全、质量三条主线,并网后机组运行稳定,各项参数及设备工况正常。检修期间,新疆能源化工副总经理陈伟两次深入检修现场,多次召开视频会议,靠前指挥,全程督导检修工作。
01聚焦谋篇布局,打好检修“主动仗”
围绕检修任务,明确“保安全、保质量、保进度、创精品工程”目标定位,坚持“精心准备、精心组织”原则,发挥党建引领作用,成立专项组织机构。系统梳理检修项目,编制《2号机组B级检修任务书》,细化168项检修项目进度表,并将责任具体到人。统筹安排材料、设备及施工准备各环节,确保前期工作无缝衔接、环环相扣。
02聚焦安全监督,筑牢检修“防火墙”
组建检修安全环保纠察队与夜间专项纠察队,实施网格化管控,实现安全监督全覆盖。强化“四措两案”及专项施工方案执行,针对高处作业、动火作业、受限空间等高风险作业环节,制定专项防范措施并全程监督。发挥“吹哨人”机制作用,对2号机组B级检修现场排查出的168项不符合项,第一时间督促落实整改,确保风险可控在控。
03聚焦责任落实,严把检修“质量关”
坚持“科学检修、应修必修、修必修好”原则,紧盯标准化操作规范,严控检修工艺标准,严格落实“三级验收”制度,对“W”见证点和“H”停工待检点的执行情况进行严格检查,将检修任务与质量目标细化到岗位、责任明确到个人,实现检修进度可监控、质量可追溯。针对关键环节、重大作业实施双监督、双验收,全程跟踪检修方案制定、安全措施落实及质量验收执行情况,确保检修工作高标准推进。
04聚焦挂图作战,确保检修“进度条”
制定2号机组B级检修进度网络图及冷态启动节点计划,通过每日“检修协调会”梳理协调检修进展,针对难点重点工作及时召开专题分析会,制定专项解决方案,保障检修按计划推进。对核心设备,安排专人驻设备厂家沟通协调,并通过新疆能源化工高位推动,确保设备如期返厂。组建“党员突击队”“青年突击队”,主动放弃清明假期、五一假期等法定节假日休息,在汽轮机高压缸检查、四管防磨防爆、支吊架调整、捞渣机检修等重难点项目中冲锋在前、挺膺担当。
下一步,五彩湾发电公司将以此次检修为新起点,锚定迎峰度夏、能源保供等关键任务,在新疆能源化工党委的坚强领导下,全力完成全年生产经营任务,以实际行动推动新疆能源化工高质量发展。
