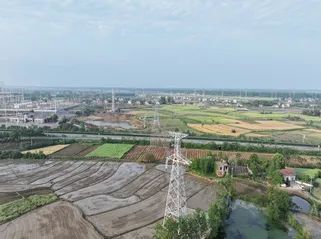

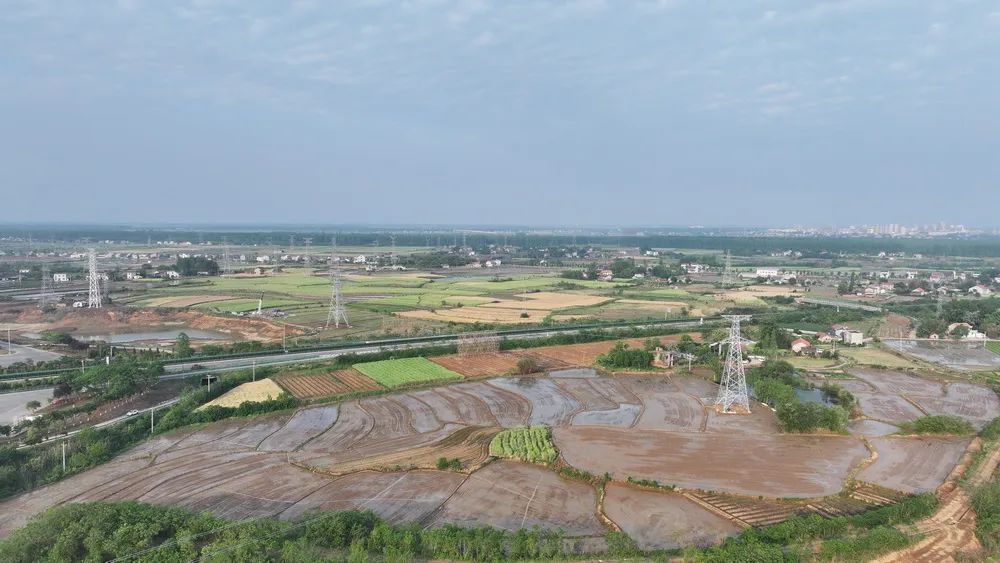

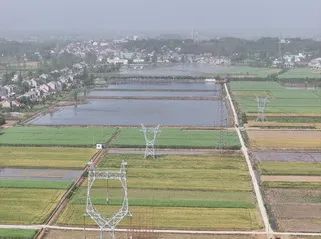

4月23日,随着T002牵引场内最后一相导线顺利牵引到位,放线牵张设备轰鸣声停止,标志着由湖北送变电公司承建的孱陵~临港 220千伏线路工程及配套工程全线贯通。
该工程建成投运后将为荆州松滋临港工业园及宜昌宜都化工园等区域供电,同时加强、优化松滋地区电网结构,提高供电可靠性,为荆州松滋临港工业园及宜昌宜都化工园经济发展保驾护航。
工程线路起于500千伏孱陵变220千伏构架,止于拟建220千伏临港变220千伏构架。新建线路总长60.289公里,新建杆塔共182基,其中,工程在公安县狮子口镇侯家湖北侧钻越孱澧二回因廊道受限,钻越安全距离不够,需对原孱澧二回26塔位进行升高改造,配套工程改造线路长1.389公里,新建直线杆塔1基,改造拆除杆塔1基。
线路全线位于荆州松滋市和公安县境内,地形以平丘为主,兼有部分河网,地势较为平坦,电力线路密集。其中钻越220千伏及以上线路9次、跨越35千伏及以上线路16次,跨越10千伏及以下线路300余处,线路停电协调难度很大。此外,施工过程中还需要跨越S88岳宜高速2次、二广高速1次、面临时间紧迫、安全风险高、管控难度大等挑战。

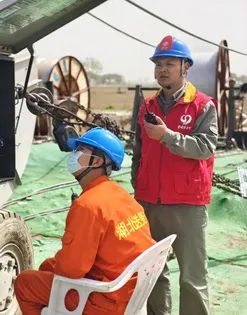

在施工过程中,项目团队全面落实机械化施工理念,全过程机械化施工率达100%,大幅提升施工效率与安全性。基础施工阶段,针对不同地质条件灵活采用旋挖钻与循环钻工艺,确保桩基施工高效,单基成孔时间较传统人工挖孔缩短50%以上。在杆塔组立阶段,全线采用流动式起重机进行吊装作业,施工效率提升30%,同时有效降低高空作业安全风险。

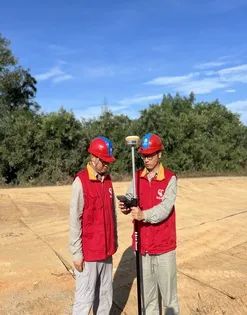

项目团队始终贯彻“安全第一、质量为本”的管理理念,创新建立以“班组管理为核心、行为规范为抓手、三级监督为保障”的安全管控体系,构建起覆盖全作业面、全施工人员的立体化安全管理网络,确保安全措施落实到每个施工环节。在质量管控方面,项目引进RTK高精度测量设备开展全线路复测,将杆塔基础施工的平面定位精度严格控制在误差范围内。
当前,该工程已进入最后冲刺阶段,项目部将以“钉钉子”精神抓好收尾工作,严格对照投运标准,逐基逐线开展精细化验收;组建专业消缺团队,确保问题不过夜;强化与调度、运维单位协同,做好投运前各项准备,确保6月30日高标准、零缺陷投运。
