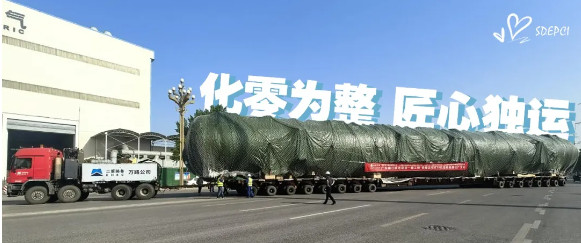

近日,伴随着重卡牵引车轰鸣的引擎,廉江核电项目一期工程1号机组整件除氧器从四川德阳成功启动发运。作为廉江核电最长海运件,这个重量达221吨的“大家伙”将经过公路、江船、海船等多种运输方式,历经5280公里抵达“使命位置”。
在廉江核电项目中,山东院承揽前期总承包、常规岛项目管理及设备采购、陆域取排水管线等工作。“通常,大型核电项目除氧器会分为两段发运,在项目现场完成拼装焊接及水压试验,主要目的是减小设备尺寸,便于设备运输。”项目采购团队负责人分享道。

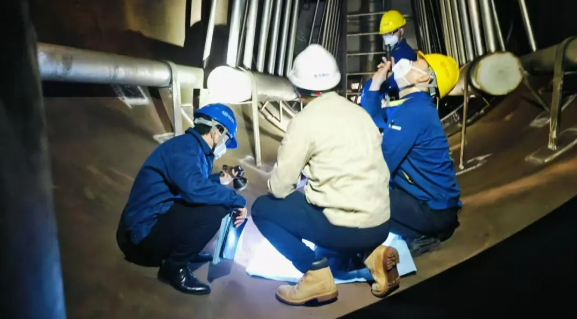

然而,廉江核电地处南方沿海,现场湿度大、空气含盐量高,分段除氧器存在防锈维护困难、运输易变形错口、安装工期拉长等风险。“我们必须结合具体情况,因地制宜、打破常规。”项目采购团队进行了充分调研和细致讨论,确定了“化零为整”的工作方案。“将分段运输改为整段运输虽然增加了在设备厂的工作量,但对保证设备本体质量、缩短现场安装工期意义重大。”
为实现除氧器整段交付,项目采购团队坚持“应模尽模”的原则,联合项目各方开展多次方案研讨、风险分析和评估论证,推动除氧器在设备厂内完成了总装、水压试验、内部防腐、油漆喷刷等全部工序。整段运输完成后,现场安装工期可缩减近50天,为工程推进提供有力保障。
