洛宁抽水蓄能电站1号尾水系统充水完成

日期:2025-04-16    来源:水电七局  作者:李君好

国际电力网

2025
04/16
13:47
文章二维码

手机扫码看资讯

关键词: 水电七局 抽水蓄能电站 水力发电

4月15日,从安装分局获悉,洛宁抽水蓄能电站1号尾水系统充水完成,为2025年11月首台机组发电创造条件。

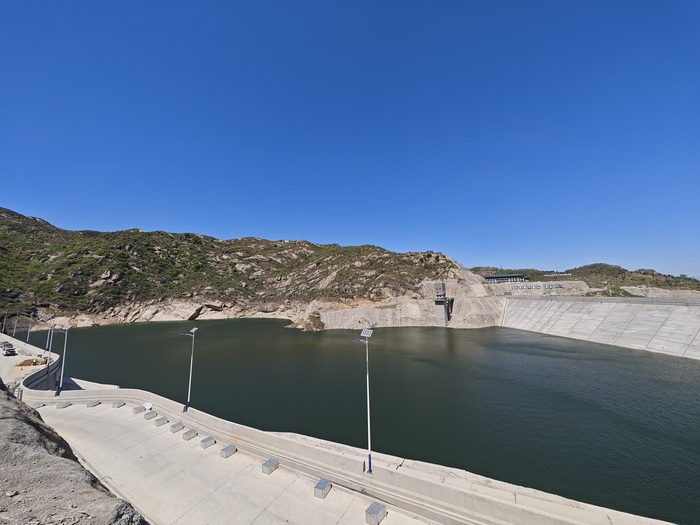

1号尾水主洞长1172米,洞径7米,充水量约5.5万立方米。

尾水系统充排水试验包括充水、稳压、排水三个阶段。充水前,项目团队成立专门的组织机构,召开专题工作布置会,编制试验方案和应急预案,进行技术交底、专项检查,开展应急演练;过程中,项目团队严格执行方案、标准和规范,对尾水系统的管道、阀门、水泵等设备进行全面检验和调试,密切监测各项参数,经过约18小时连续监测和数据采集,尾水系统各项指标均达到设计要求,充水过程平稳、安全,系统运行正常。

目前,正进行24小时稳压检测,后续,将进入放空程序,进行检查流道充水效果、完成相关检测及试验。

洛宁抽水蓄能电站1号尾水系统充水完成
