菲律宾瓦瓦抽水蓄能电站主交通洞开挖施工高效推进

日期:2025-04-10    来源:水电三局  作者:赵连根

国际电力网

2025
04/10
16:36
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目

4月5日,由水电三局牵头承建的菲律宾瓦瓦抽水蓄能电站项目主交通洞前500米开挖及支护任务顺利完成,较计划工期提前40天圆满实现项目NTP1阶段第13号里程碑节点,为后续地下厂房系统全面展开施工奠定了坚实基础,也为项目合同全面履行、全场施工如期启动创造了有利条件。

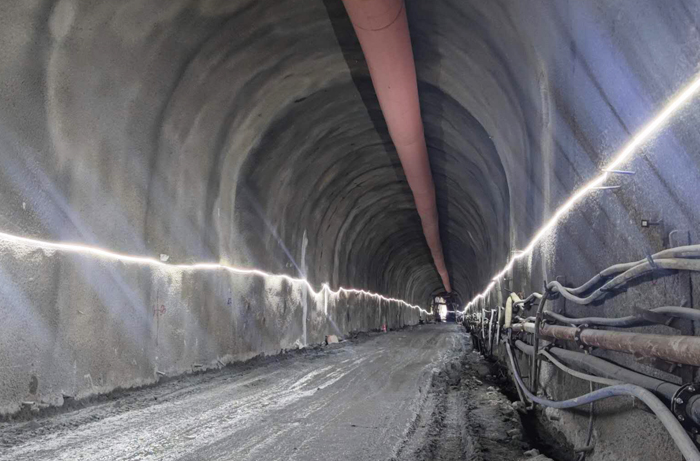

菲律宾瓦瓦抽水蓄能电站项目是水电三局首个境外EPC抽水蓄能项目,由水电三局与华东院组成紧密联营体共同实施。主交通洞作为连接地下厂房系统和尾水系统的主要通道,是工程施工的关键线路之一。隧洞全长1019.67米,支护后断面尺寸为宽8米、高8.5米,前500米段围岩类型复杂,隧洞支护作业需紧随开挖同步实施,施工组织及协调难度大、技术要求高。

自2024年10月10日主交通洞启动施工以来,项目团队坚定落实“早谋划、保重点、勤落实”工作方针,持续优化资源配置,强化设计、采购与施工三方联动,提升施工效率与质量控制水平。2025年3月,项目实现月度开挖支护122米的最佳纪录,为节点目标的提前完成提供有力保障。

本次主交通洞前500米的顺利贯通,是项目建设过程中的重要里程碑,为整体施工进度争取了宝贵时间,也充分展现了项目履约团队过硬的管理能力和执行力。下一步,项目部将继续保持高效施工态势,向主交通洞650米开挖支护目标奋力冲刺,确保NTP1阶段在2025年5月15日前顺利收官,全面服务项目进度总体控制目标,持续为公司海外市场高质量发展注入强劲动能。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
