肇庆抽水蓄能电站2号机组座环蜗壳提前10天吊装就位

日期:2025-04-09    来源:机电安装分局  作者:何礼

国际电力网

2025
04/09
11:59
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 水力发电 水电项目

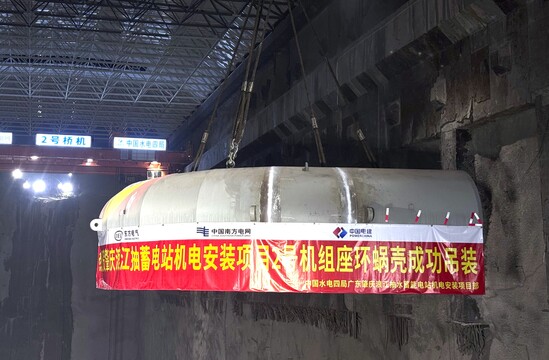

4月5日,肇庆抽水蓄能电站2号机组座环蜗壳顺利完成吊装,较计划工期提前10天。

座环蜗壳作为抽蓄电站埋设的重要过流部件之一,是安装过程中吊装尺寸最大的设备,也是机组引水、排水和承压的重要部件,其安装质量直接影响机组的运行效率与稳定性,对安装精度和焊接质量要求较高。2号机组座环蜗壳最大半径达5700毫米,起吊重量约120吨。

蜗壳焊接过程中,项目部严格执行“三检制”,实时监测顶盖把合面及底环把合面形变数据,及时调整焊接顺序,座环组合焊缝探伤优良率100%,顶盖及底环把合面平面度误差控制在0.30毫米以内,优于厂家标准。蜗壳凑合节纵缝及环缝TOFD探伤次合格率100%。

为确保吊装成功,作业人员对起吊设备和机坑进行仔细查验,开展详细的安全技术交底工作,明确吊装流程控制要点与风险防控措施,并对吊装过程进行全程监控。整个吊装过程衔接紧密、井然有序、安全平稳。

肇庆抽水蓄能电站是中国首个国产大型变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。目前,项目正在积极准备2号机组蜗壳水压试验、3号机组座环蜗壳吊装等工作。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
