当前位置: 电力网 » 核电 » 正文

中核工程联合体承担!全球最大“人造太阳”,有新消息

日期:2025-03-31    来源:中国核电工程有限公司

国际电力网

2025
03/31
10:43
文章二维码

手机扫码看资讯

关键词: 中核工程 真空容器 人造太阳

3月28日,国际ITER组织(IO)在项目现场举办隆重仪式,正式官宣真空容器7号模块完成SSAT(模块组装专用工装)上的全部工作,达到吊装入PIT(Tokamak堆坑)条件。这是ITER项目关键里程碑,标志着中核工程联合体承担的ITER核心安装工程取得重大进展,为全球最大“人造太阳”计划按节点推进奠定基础。IO总干事巴拉巴斯基指出,此节点的实现再次证明了项目团队的奉献精神、想象力和专业态度。

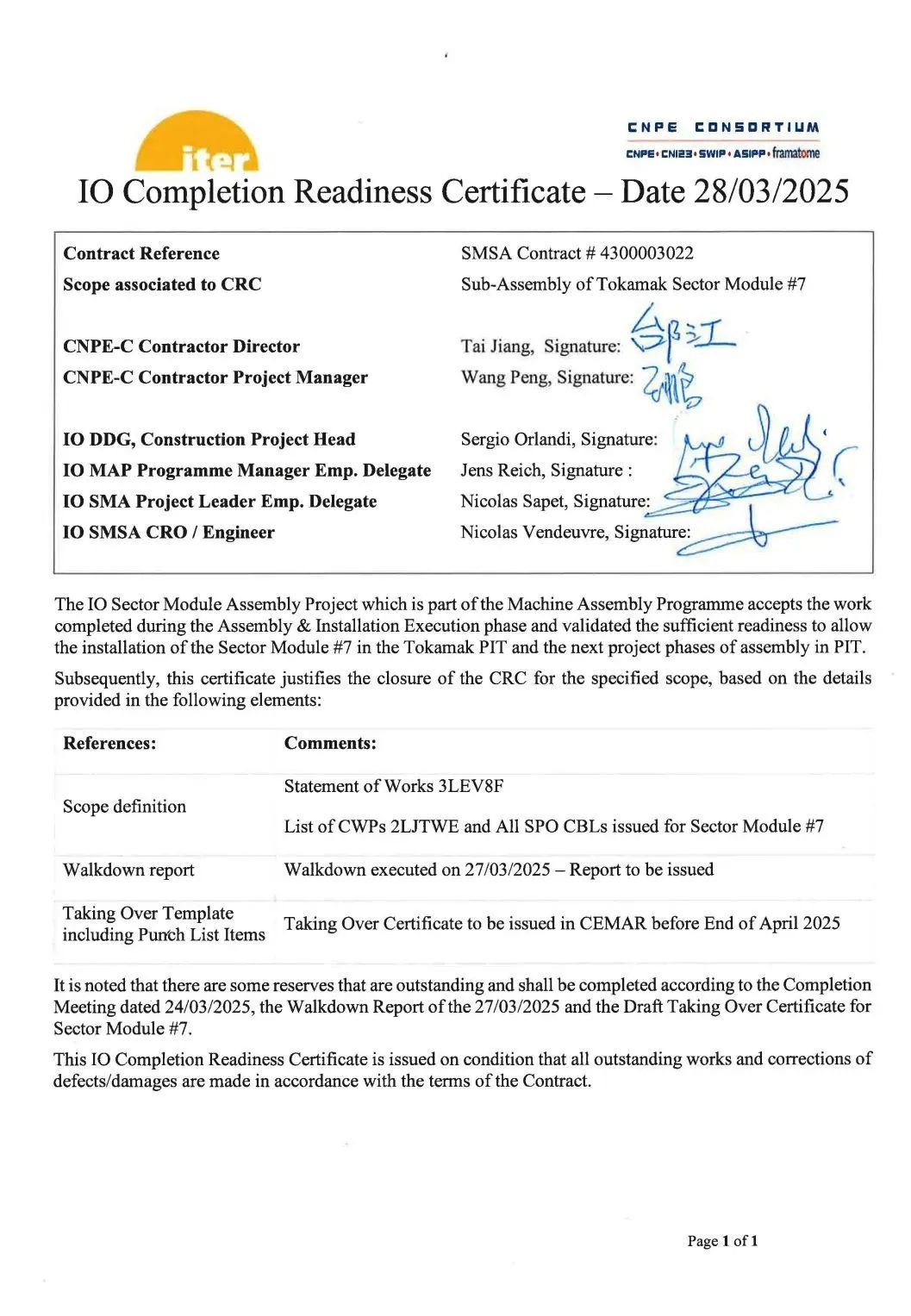

IO签署真空室模块7号(SM7)预组装完工证书

攻坚克难:从合同落地到全面启动

2024年2月6日,ITER组织正式将托卡马克核心安装标段真空室模块组装任务授予中核工程联合体,标志着中国团队成为ITER项目最核心设备安装的唯一承包商。一个月后的3月28日,SMSA(真空室模块预组装)项目启动会召开,现场施工全面铺开。面对真空室模块精密组装、多国标准融合、设备接口复杂等世界级难题,联合体团队迅速建立中法意多国专家协同机制,在2024年9月18日全面启动模块7号移ITER现场关键路径工作。

逆势提速:三班轮战创造“中国速度”

原计划于2025年5月28日实施的模块7号吊装,因项目整体进度需要经与业主多轮研讨,最终确定将其提前至4月15日。面对41天的工期压缩压力,中核工程联合体自2月初启动“24小时三班制”攻坚模式,通过优化安装工序、建立快速响应机制,在克服设备到货延迟、现场人力资源短缺等挑战的同时,严守质量安全红线,最终于3月28日达成真空室7号坑内吊装条件。


中核工程联合体和IO员工合影

全球瞩目:托卡马克心脏安装启幕

真空室作为托卡马克装置的“心脏”,其9个扇形模块的精准安装直接决定等离子体约束性能。模块7号作为首个进入吊装阶段的核心组件,其进展受到ITER理事会高度关注。IO项目负责人表示:“此次突破不仅验证了中国团队在超精密核工程领域的系统整合能力,更将为后续模块安装建立标准化作业范式。”

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
