5月28日,惠州晟达60万吨/年硫资源综合利用项目厂前区中心变电站受电一次成功,成功打下项目电气专业的重要节点。

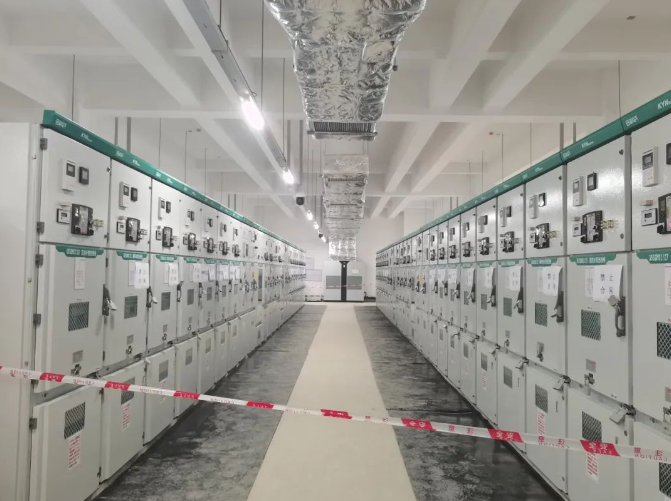

据悉,中心变电站共有10kV高压开关柜53台,10kV高压电容补偿柜12台,10/0.4kV干式变压器9台,10kV高压软启2台,10kV高压变频3台,低压开关柜159面,照明盘配电柜10台,EPS1套,直流屏1套,低压变频柜39套,电气SCADA系统,五防系统,视频监控系统1套,高压电机绝缘测试柜1套。
5月,项目部全力投入重要装置的电气、仪表专业建设,对厂前区中心变电站的设备安装、调试予以重点关注,面对设计图纸出图缓慢、现场工期紧、受电准备时间紧凑、又逢连绵雨季的影响,项目技术质量部提前组织电气、仪表专业工程师召开多次工作部署会,对配电箱到货、元件到货时间进行协调,结合现场施工进度,为电气安装工作创造作业面,单月电缆敷设长度达到800公里以上,顺利完成受电准备工作。同时,项目部与业主、监理和白花供电所积极沟通到货、安装和受电时间,化被动为主动,确保受电计划快速有序推进。

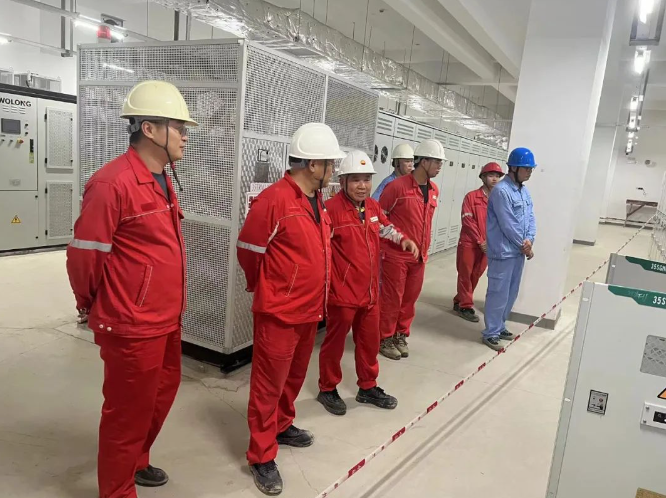

5月27日23时50分,厂前区中心变电站甲、乙、丙、丁4条进线经过层层调试和多方验收,确认中心变电站达到受电条件,与白花镇供电所通晓启动次序纲要、启动操作步骤等流程和注意事项后,于28日凌晨1时受电成功。
5月30日上午11时30分,厂前区中心变电站甲、乙、丙、丁4条进线对应的4套高压无功补偿柜完成受电。

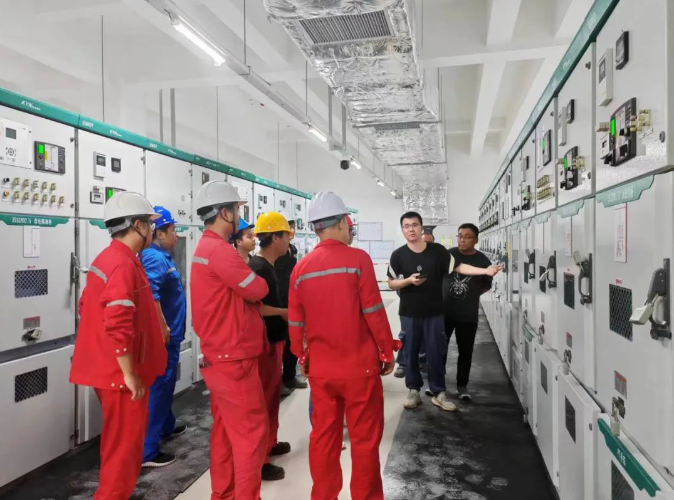

5月30日下午,项目部受邀参与业主单位举行的惠州晟达60万吨/年硫资源综合利用项目中心变电站受电仪式。仪式上,业主单位对中心变电站的受电投用成功表达喜悦之情,并对公司和项目的参建人员表示感谢。

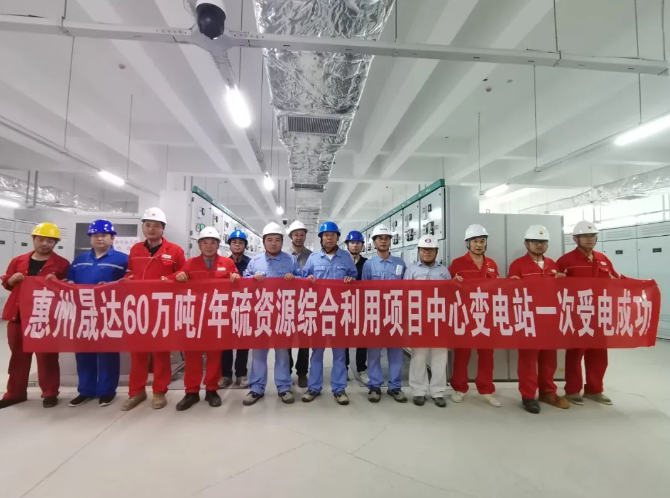

项目厂前区中心变电站一次受电成功,为项目部各装置的施工提供了可靠的电力保障,标志着惠州晟达60万吨/年硫资源综合利用项目厂前区中心变电站正式投入使用,为后续后续单机试车及仪表连锁调试创造了积极的条件。
