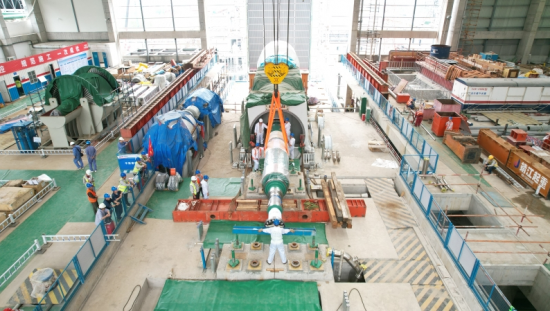

4月29日13时25分,随着发电机转子准确拉动至定子膛内,深圳能源光明电源基地项目3号机组发电机转子穿装工作圆满完成。
本次吊装的发电机转子总重81.647吨,长14.32米,宽1.79米,高1.79米,采用125吨行车加2根30吨的吊带,配合厂供专用工具进行吊装。为确保此次穿装工作的顺利完成,专业科编制详细的作业指导书,提前组织业主、监理、厂家以及施工人员进行安全技术交底,做好安全防范、明确吊装程序,使作业全过程处于规范、受控状态。近期,天气雨天较多,对此提前布置防雨棚、除湿机,方便后续的转子试验以及保证转子的绝缘。
作业过程由起重指挥、安装等施工作业人员为主导,项目领导、业主、监理在旁监督,并设置专职人员密切监视转子四周间隙,及时调整确保穿装过程的高效、稳定。在专业科、施工作业班组等部门的密切配合下,转子顺利穿装就位。这是3号机组继发电机定子和燃机就位后完成的又一重大节点目标,为后续汽机扣盖等本体安装工作奠定了坚实基础。
