4月20日17时20分,东丽公司杨北路至范庄220千伏线路工程送电成功,标志着该工程顺利竣工投产。工程新建杨北路至范庄220千伏双回线路,投产后将形成东丽至范庄至杨北路至东丽的三角环结构,进一步完善地区网架结构,提高供电可靠性,满足新能源消纳需求。
杨北路至范庄220千伏线路工程是属地单位承建的首个220千伏电压等级项目,也是东丽区基建工程重点任务。为有效推动节点任务落地实施、取得成效,充分发挥党支部战斗堡垒和党员先锋模范作用,东丽公司成立杨北路至范庄220千伏线路工程群临时党支部。
工程于2022年12月16日开工,由范庄220千伏变电站新出2回220千伏线路至杨北路220千伏变电站,线路路径总长13.2千米,新建双回架空路径长5.35千米,新建双回电缆路径长1.15千米,利用双回现状线路路径长6.7千米,新建杆塔21基。涉及贯华一二线入地改造、空牵及文贯线入地改造、预留线路改造等4次停电施工,及跨越宁静高速架线1处、钻越宁静高速顶管1处、跨越大北环铁路(含220千伏东卫一二)1处、钻越电厂铁路顶管1处,施工较为复杂。

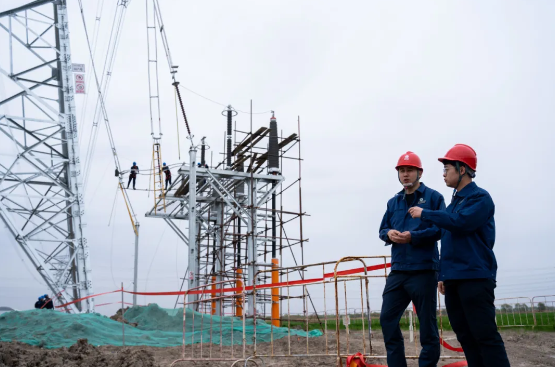

其中,跨越大北环铁路架线施工是2024年首个二级风险作业,也是大雪后复工的第一个架线施工作业,位于东丽区华明街道,放线段涉及多次跨越且耐张塔转角度数较大,施工风险高、难度大。为保证既不影响北环铁路与220千伏东卫一二线正常运行秩序,又不影响施工安全与施工质量,临时党支部从2023年9月就开始进行准备工作,协调业主、施工、监理等参建方,多次与铁路部门确认垂直窗口时间,并与属地村镇确认施工作业范围,开展风险探勘、制定并报审施工方案,提前向运行单位上报退出重合闸计划。
此外,临时党支部还在施工过程中加大人员投入,加强现场安全管理,组织相关人员提前开展施工工器具及个人防护用品检查,严格落实各项安全管控措施,对关键点、风险点安排专人值守,仅用时5天顺利完成了跨越北环铁路、220千伏东卫一二线的架线作业。
下一步,东丽公司将持续加强现场安全管控,做好空客二线幺六桥110千伏变电站迁建、金桥110千伏输变电等半年度投产任务,全力推动电网建设任务高质量完成。
