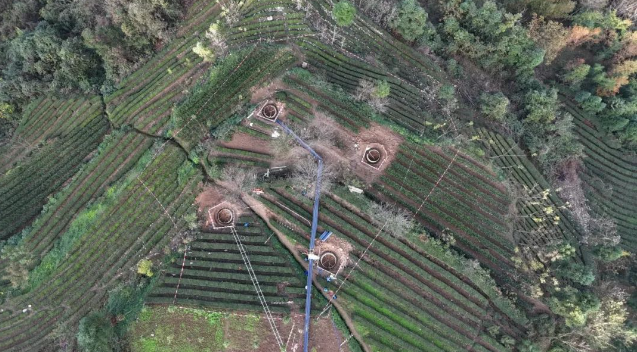

4月7日,由上海送变电公司承建的宁夏-湖南±800千伏特高压直流输电线路工程(鄂3标)迎来重要节点——首基立塔作业启动。在N4112号塔位,随着作业人员精准操控液压顶升装置,双摇臂抱杆底部稳稳升起,标志着该工程正式步入铁塔组立阶段。
宁湘线(鄂3标)需新建铁塔141基,此次立塔段N4098-N4139位于湖北省宜昌市壶瓶山林场,平均海拔1500米,地形崎岖、林木茂密,大型吊装设备通行困难,对塔材运输、铁塔组立构成严峻考验。该段首座塔体N4112号塔高45米,重166.9吨,塔腿间最大高差15米,对塔脚基础定位精度、塔材对接精度及塔身结构稳定性控制要求极高。
为此,上海送变电项目部提前规划、精细组织,严格把控施工进度与质量。在物流运输方面,采用“路索结合+索道优先”的物料运输策略,通过架设索道系统,成功攻克山区道路崎岖、交通不便的难题,确保塔材与工器具能够及时、精准送达现场。在立塔设备选择上,项目部引入新型750截面落地双摇臂抱杆。其额定起重力矩大能够轻松应对N4112铁塔起吊需求,安全系数高具有更强的抗倾覆能力,环境适应性强能在复杂地形及林木密集环境中灵活作业,且双摇臂具备更大的作业范围与角度调整自由度,便于在塔腿高低差较大的情况下精确对位塔材,充分释放机械化施工优势,确保高效、安全地开展重型铁塔的起吊与组装作业。
项目部还将严格落实“六精四化”建设要求,大力推行“机械化施工、流水化作业”新模式,提高施工作业效率;狠抓工程全过程风险管控,结合劳动竞赛等活动,定标准、筑样板、严把关,开展各类质量管理工作;进一步强化施工安全保障,增派专业技术力量,密集开展安全教育培训,严格遵照安全规程操作,全方位确保复杂环境下施工安全得到有效保障。
在立塔阶段中,上海送变电公司将持续增派人力资源,高效协调各类建设资源,严格执行安全生产规定,全力推动施工进度,以确保立塔段施工任务按期保质完成。
