3月24日21时52分,随着淮芜I线T052开关的成功合闸,标志着特高压芜湖站高抗更换工作圆满完成。

据悉,特高压芜湖站一 高抗油色谱数据异常,经综合评估后需进行设备更换消除缺陷。3月4日,公司集合组织59人检修队伍,开启为期21天的高抗更换工作。

项目是开年后公司首个检修作业,作业现场涉及单位、专业人员多,作业持续时间长、工序复杂,这对现场的作业风险防范、安全质量管理、施工进度把控提出了更高的要求。

为保障检修工作在有限的时间里稳步推进,公司选取关键节点、关键人物进行“一对一”安排,明确每个工作面责任人及风险管控措施。每日施工结束后,召开班后会不断优化方案、加强作业现场人员沟通,推动各项环节紧密衔接、高效协作。

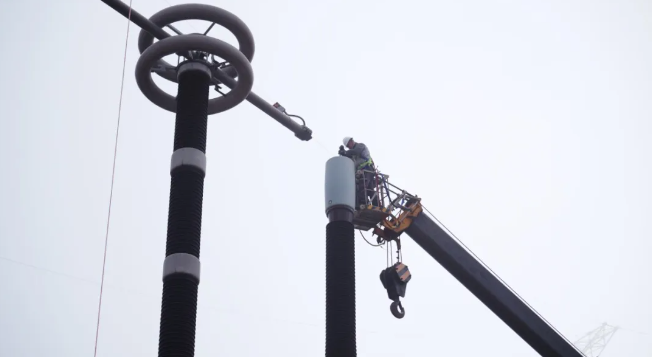

皖南的阴雨天就给作业带来了压力。高抗设备极其“娇气”,需保证空气湿度在65%以下才能打开,且器身允许暴露在空气中的时间不得超过8小时。天气难以掌控,但工艺质量更不容小觑,为了保质保量完成此次工作,检修人员压缩自己的休息时间,接连几天早七点晚十点,每天持续工作近13个小时,最终及时赶上了进度。

与以往作业最大的不同的在高抗整体平移环节,在推移过程中,作业人员在更换推移轨迹上铺设钢箱梁、钢板、以及双轨,相比传统方式清空高抗底部鹅卵石再铺设枕木,大大节省了工作时间,将旧高抗平移、新高抗就位工期由原来的3天压缩一半。

主设备更换的同时,二次作业人员除开展高抗更换二次隔离与回路验收工作外,还对1000kV线路间隔各保护装置进行例行试验,消除保护与子站通讯缺陷。利用好这一次停电,将本线路间隔所有问题一次性解决好。

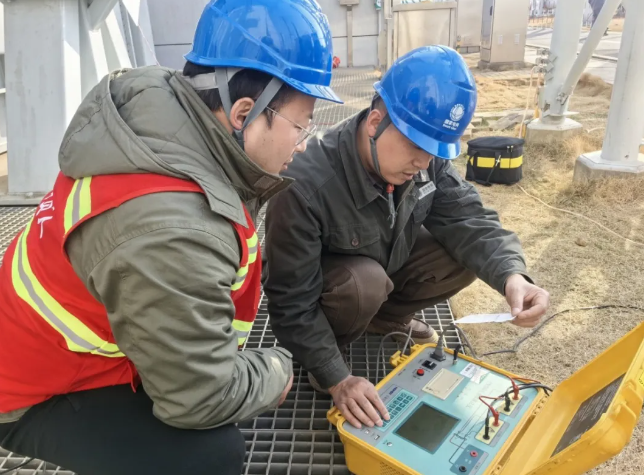

3月19日,在更换后高抗电流互感器极性试验过程中,二次作业人员检测发现高抗套管低压侧极性与设备铭牌指示方向相反。二次检修人员高度重视问题,查阅设备厂家图纸,并与未更换其余两相高抗低压侧流变进行极性试验对比,确认设备出厂时极性安装错误。二次检修人员及时纠正极性,避免了因极性错误导致的误跳闸事件的发生。

特高压芜湖站是1000 千伏淮南南京一上海特高压交流输电示范工程的枢纽变电站,也是±1100千伏昌吉--古泉特高压直流工程的受端站。自2013年7月31日投运以来,该站已累计向浙江、上海等地输送电量3025亿千瓦时。

本次高抗更换消除了特高压芜湖站设备隐患,提高了设备健康水平,进一步保障主网迎峰度夏期间的电力稳定供应。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
