国家能源集团福建连江公司1号机组C修任务完成

日期:2024-03-20    来源:国能连江公司

国际电力网

2024
03/20
08:50
文章二维码

手机扫码看新闻

关键词: 电力检修 电力机组 电力工程

3月15日10点47分

连江公司1号机组顺利并网

较原计划提前4天

该公司1号机组C修工作圆满完成!

周密安排 做好检修组织

为确保C修工作顺利开展,连江公司提前谋划,领导班子高度重视、靠前指挥,多次深入现场,全面检查现场检修标准化措施落实和1号机组C修情况。



连江公司领导现场检查机组C修情况

开工前期,连江公司组织召开动员会部署检修工作,完善检修项目计划、细化任务分工、强调注意事项;每天17:00组织召开检修协调会,通报检修进展,精准把控各项节点任务落实情况,确保检修工作顺利开展。

制定检修计划、实施C修日报制度

强化监督 筑牢安全底线

连江公司各级人员树牢安全红线意识和安全底线思维,从严从实从细抓好C修期间的安全管理。成立C修隔离组,专项负责1号机组的隔离、工作票许可、系统恢复、系统调试等工作,确保检修设备与运行设备可靠隔离。加强规范化管理和重点环节管控,细致分析检修工作中存在的不安全因素和风险,开展两票落实、作业前风险分析预控及交底、工器具检查使用等安全检查工作,切实保障现场安全可控在控。施工现场井然有序、安全防护设施齐全规范、安全文明氛围浓厚。

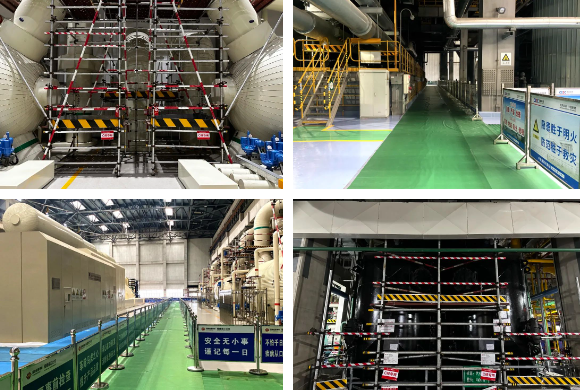

检修区域标准化隔离

C修隔离组执行安措

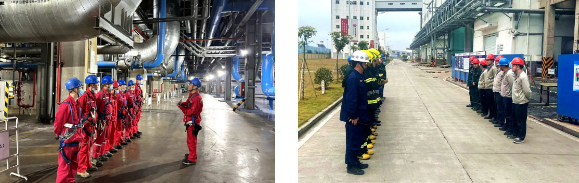

高风险作业开工前安全交底会

精细管理 确保检修质量

C修期间,连江公司遵循“应修必修、修必修好”的原则,将“严、精、细、实”贯穿检修质量管理全过程。严格执行检修工序与工艺,推行检修标准化作业,认真执行三级验收制度,做好分段分系统的验收和试运行,保障修后设备安全性、经济性和可靠性得到显著提高。

以修促训 强化技能培训

连江公司以此次C修为契机,在确保安全检修的基础上,通过“师带徒”“老带新”方式,将培训课堂延伸至检修现场,结合实战进行现场观摩和技术交流,帮助青年员工掌握系统知识和设备维护要点,通过检修锻炼队伍、培养人才。

青年员工深入现场观摩学习

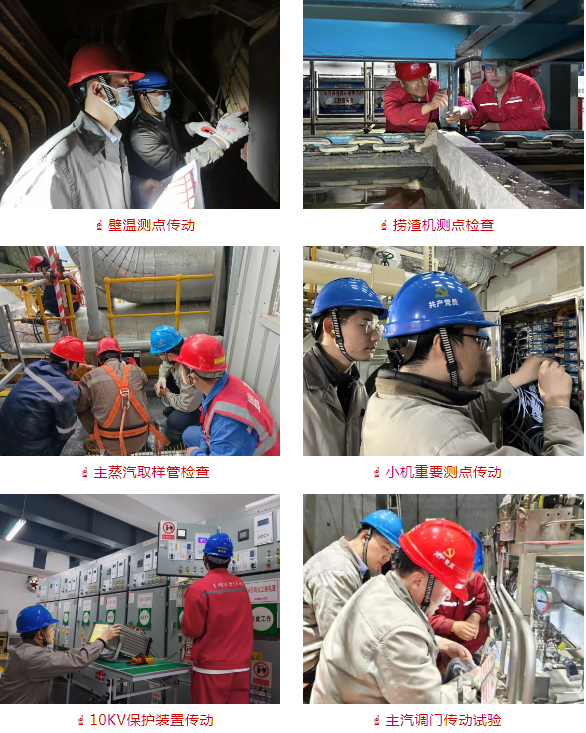

跟随镜头 记录检修风采

连江公司1号机组检修历时26天,共完成检修项目1157项,其中标准项目1126项,非标项目31项。成功处理了MGGH再热器堵塞等重大设备隐患,高质高效完成各项预期目标,有效提升了机组设备性能和安全稳定。检修过程中,连江公司全体团结一心、齐头并进,抓实干、亮真招,把C修作为以学促干的“练武场”、建功立业的“竞技场”,在生产现场留下了靓丽风采。

连江公司1号机组C修任务圆满完成,为机组长周期安全稳定运行、圆满完成能源保供任务奠定了坚实基础。下一步,连江公司将继续认真落实集团公司“一个目标、三个作用、六个担当”总体发展战略,持续深入落实福建公司“一轴两翼、五提六创”工作思路,坚持稳健增长和高质量发展,以“13356”工作举措,守正创新、追求卓越,奋力建设一流智慧综合能源企业。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
