在北沿江铁路500千伏汊龙、汊王杆线迁移工程传来捷报的同时,新区的另一大电力基建工程秋藤-望江220千伏线路工程成功驭电过江,J3盾构始发井基坑成功封底,预示着该线路工程转入新的建设阶段。
秋藤-望江220千伏线路工程是国内输送容量最大、输电距离最长的陆上220千伏电缆线路工程。该工程起于浦口区500千伏秋藤变电站,止于建邺区220千伏望江变电站,工程全长29.79公里,途经江北新区、浦口区、建邺区及鼓楼区,中间穿越长江主航道及长江夹江段。其中,江北新区施工段包括过江北新区浦乌路段、江北新区综合管廊段、江北新区(水厂路)代建段,是重要的施工节点。

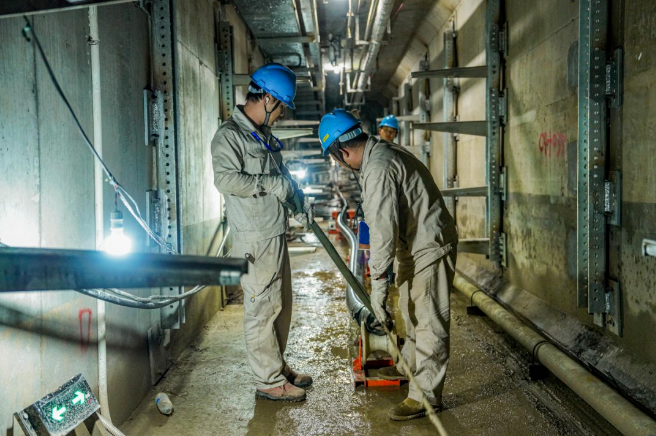

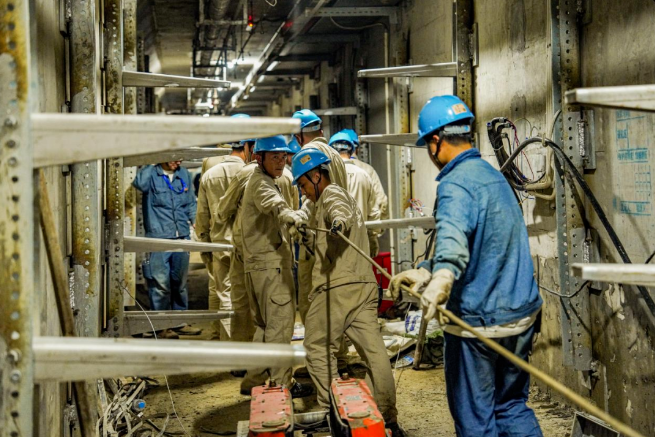

据悉,该工程于2023年3月27日开工,江北新区江北综合管廊位目前已大部分建设完成,综合管廊内建设独立电力舱,供电缆敷设使用。其中绿水湾路、浦滨路段管廊舱内预留8回220kV电缆+4回110kV电缆,康华路段管廊单舱内预留4回220kV电缆。
预计秋藤-望江220千伏线路2024年投运,投运后将把苏北绿色电能“风电”直送进江北新区以及江南主城,有效缓解江北新区以及全南京用电紧张局面。同时有力推动江南江北电网融合发展,为南京西环网中部提供电源支撑,并将优化电网结构,大大提高南京的供电可靠性,满足电力安全稳定运行的要求。
